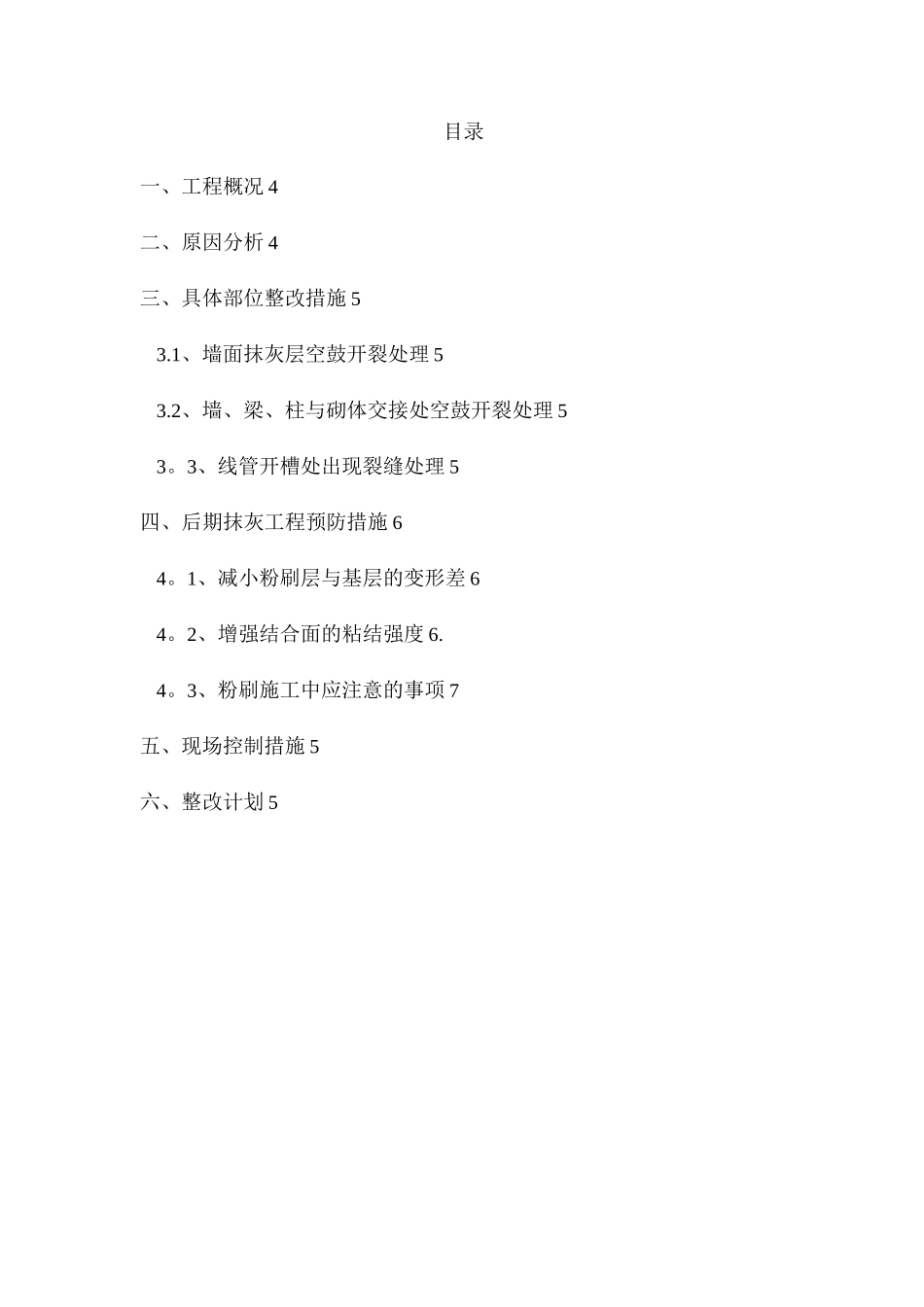

抹灰工程空鼓开裂整改与预防专项方案编制人:审核人:审批人:审批日期:*1* *1* *1* *1* *1* *!• *1* *1* *1*公司目录一、工程概况 4二、原因分析 4三、具体部位整改措施 53.1、墙面抹灰层空鼓开裂处理 53.2、墙、梁、柱与砌体交接处空鼓开裂处理 53。3、线管开槽处出现裂缝处理 5四、后期抹灰工程预防措施 64。1、减小粉刷层与基层的变形差 64。2、增强结合面的粘结强度 6.4。3、粉刷施工中应注意的事项 7五、现场控制措施 5六、整改计划 5一、工程概况目前我标段*** **楼内外粉已全部结束,******楼正在进行内外粉施工;根据(甲方))集团第三方第一季度检查情况,以施工完成的抹灰墙面空鼓、裂缝现象严重,被评定为 C 级。检查过后,我项目部技术人员立即召开整改会议,针对该情况我们做如下分析并制定专项整改方案,并对以后施工制定预防措施.二、原因分析1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快.尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。2、在对砼墙面进行毛化处理时,工人质量意识淡薄,处理不到位,喷洒不均匀,且对毛化后的墙面养护时间(应在终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。3、抹灰时,一些工人没有按交底施工,抹灰一次成型,并未分两次进行。4、近段时间中午天气炎热,砂浆水分蒸发过快,特别是靠近窗通风良好的部位,抹灰砂浆自身收缩引起空鼓、开裂.抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓.5、拌和使用的砂浆配合比不正确,或砌块破损、断裂.砂浆的配合比达不到设计要求时,砂浆的粘结力与强度不够,抹灰层与墙面粘结不紧密而导致空鼓;若砌块破损、断裂时,砌体墙本身有缝隙而导致抹灰面出现空鼓或裂缝。7、部分薄弱环节和墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,砌体与砼各自收缩,形成裂缝.三、具体部位整改措施针对这些情况分别实行相应的措施,各楼号工长安排专人对每栋楼每...
