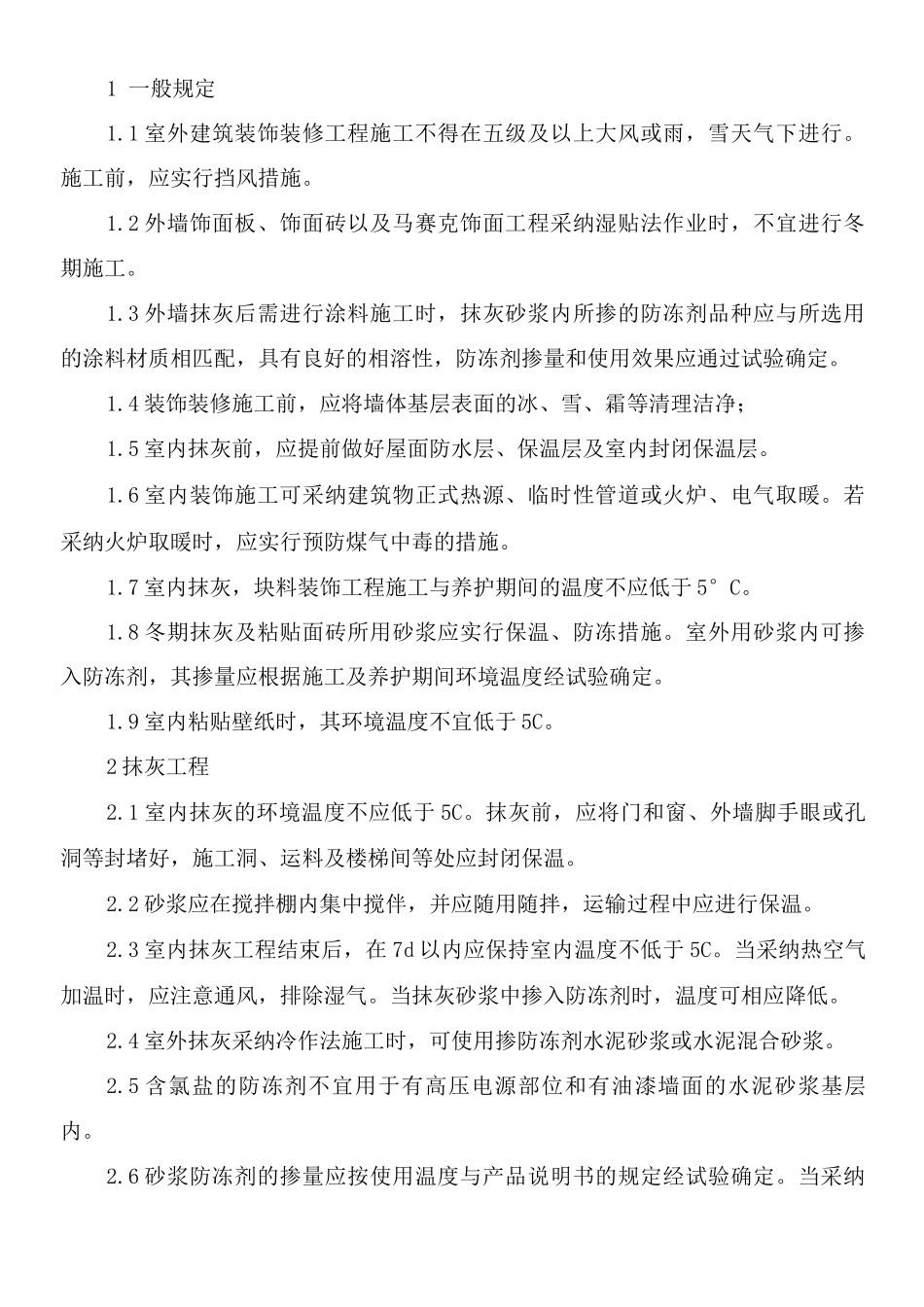

建筑装饰装修工程冬季施工措施1 一般规定 12 抹灰工程 13 油漆、刷浆、裱糊、玻璃工程 21 一般规定1
1 室外建筑装饰装修工程施工不得在五级及以上大风或雨,雪天气下进行
施工前,应实行挡风措施
2 外墙饰面板、饰面砖以及马赛克饰面工程采纳湿贴法作业时,不宜进行冬期施工
3 外墙抹灰后需进行涂料施工时,抹灰砂浆内所掺的防冻剂品种应与所选用的涂料材质相匹配,具有良好的相溶性,防冻剂掺量和使用效果应通过试验确定
4 装饰装修施工前,应将墙体基层表面的冰、雪、霜等清理洁净;1
5 室内抹灰前,应提前做好屋面防水层、保温层及室内封闭保温层
6 室内装饰施工可采纳建筑物正式热源、临时性管道或火炉、电气取暖
若采纳火炉取暖时,应实行预防煤气中毒的措施
7 室内抹灰,块料装饰工程施工与养护期间的温度不应低于 5°C
8 冬期抹灰及粘贴面砖所用砂浆应实行保温、防冻措施
室外用砂浆内可掺入防冻剂,其掺量应根据施工及养护期间环境温度经试验确定
9 室内粘贴壁纸时,其环境温度不宜低于 5C
2 抹灰工程2
1 室内抹灰的环境温度不应低于 5C
抹灰前,应将门和窗、外墙脚手眼或孔洞等封堵好,施工洞、运料及楼梯间等处应封闭保温
2 砂浆应在搅拌棚内集中搅伴,并应随用随拌,运输过程中应进行保温
3 室内抹灰工程结束后,在 7d 以内应保持室内温度不低于 5C
当采纳热空气加温时,应注意通风,排除湿气
当抹灰砂浆中掺入防冻剂时,温度可相应降低
4 室外抹灰采纳冷作法施工时,可使用掺防冻剂水泥砂浆或水泥混合砂浆
5 含氯盐的防冻剂不宜用于有高压电源部位和有油漆墙面的水泥砂浆基层内
6 砂浆防冻剂的掺量应按使用温度与产品说明书的规定经试验确定
当采纳氯化钠作为砂浆防冻剂时,其掺量可按表 2
6-1 选用
当采纳亚硝酸钠作为砂浆防冻剂时,其掺量可按表 2
