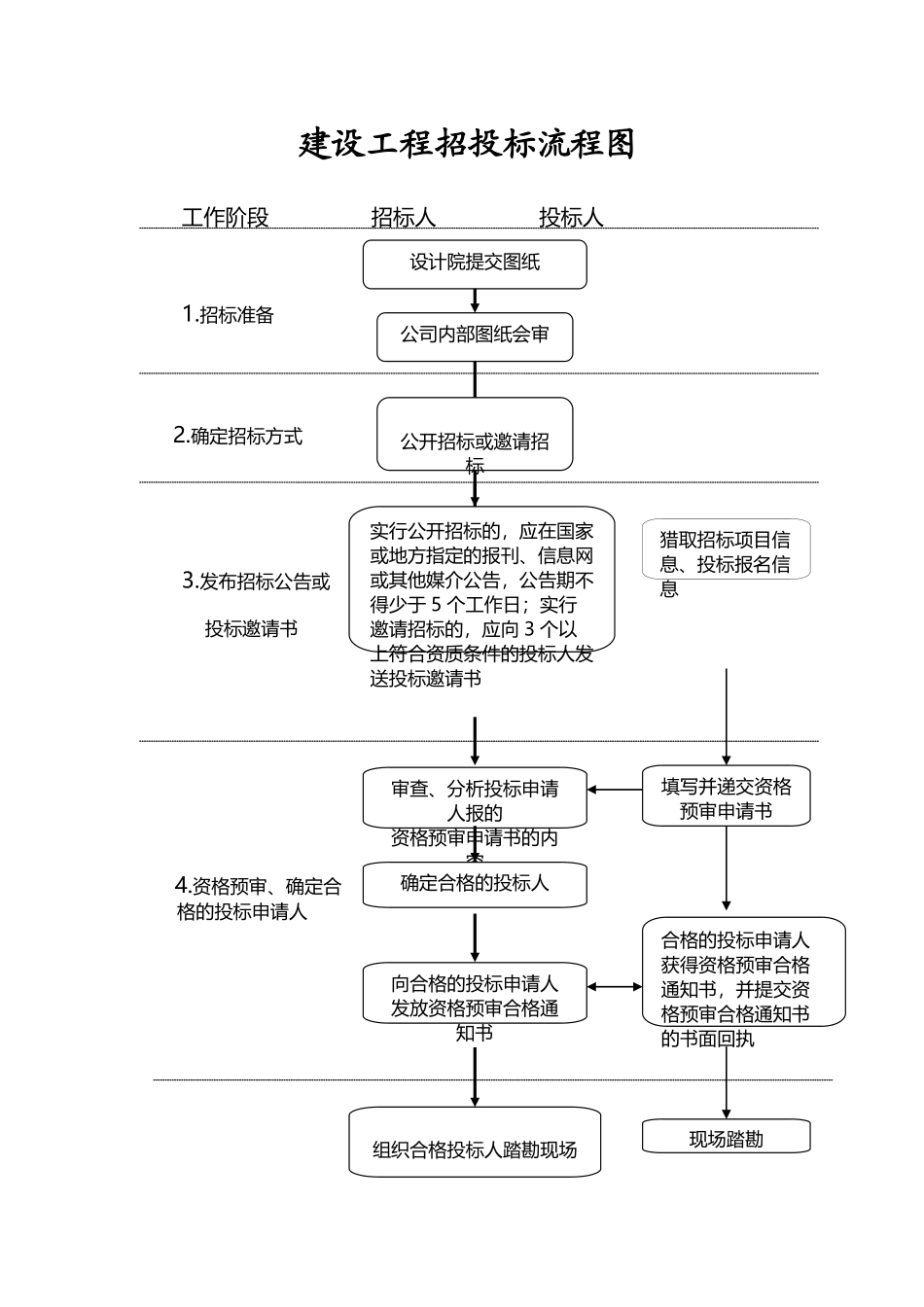

建设工程招投标流程图工作阶段 招标人 投标人1
招标准备 2
确定招标方式 3
发布招标公告或投标邀请书 4
资格预审、确定合格的投标申请人 设计院提交图纸公司内部图纸会审公开招标或邀请招标实行公开招标的,应在国家或地方指定的报刊、信息网或其他媒介公告,公告期不得少于 5 个工作日;实行邀请招标的,应向 3 个以上符合资质条件的投标人发送投标邀请书猎取招标项目信息、投标报名信息审查、分析投标申请人报的资格预审申请书的内容确定合格的投标人向合格的投标申请人发放资格预审合格通知书合格的投标申请人获得资格预审合格通知书,并提交资格预审合格通知书的书面回执组织合格投标人踏勘现场现场踏勘填写并递交资格预审申请书 5

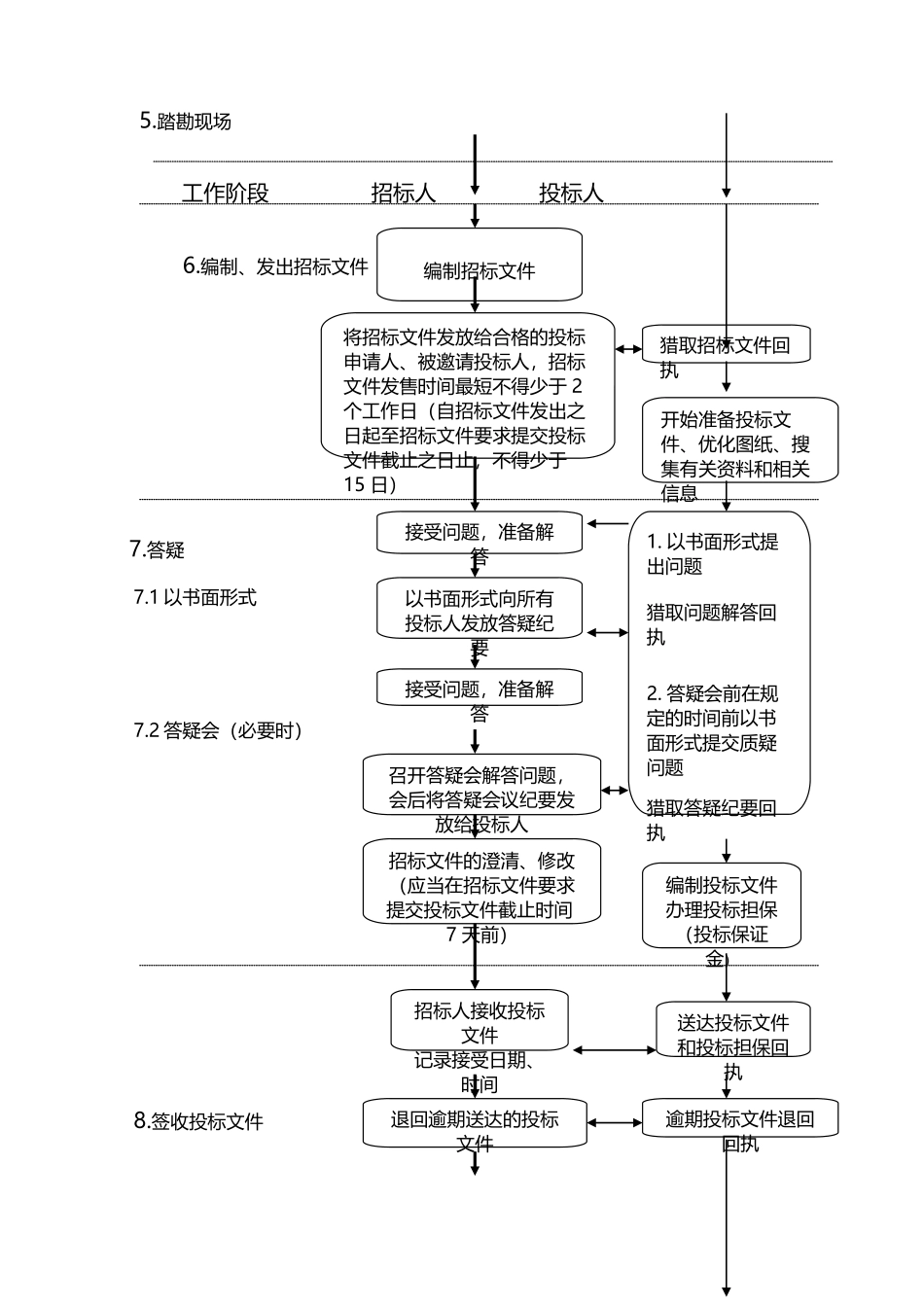

踏勘现场工作阶段 招标人 投标人6
编制、发出招标文件 7
1 以书面形式 7
2 答疑会(必要时) 8
签收投标文件编制招标文件将招标文件发放给合格的投标申请人、被邀请投标人,招标文件发售时间最短不得少于 2个工作日(自招标文件发出之日起至招标文件要求提交投标文件截止之日止,不得少于15 日)猎取招标文件回执开始准备投标文件、优化图纸、搜集有关资料和相关信息1
以书面形式提出问题猎取问题解答回执2
答疑会前在规定的时间前以书面形式提交质疑问题猎取答疑纪要回执猎取澄清、修改文件回执接受问题,准备解答以书面形式向所有投标人发放答疑纪要接受问题,准备解答召开答疑会解答问题,会后将答疑会议纪要发放给投标人招标文件的澄清、修改(应当在招标文件要求提交投标文件截止时间7 天前)编制投标文件办理投标担保(投标保证金)招标人接收投标文件记录接受日期、时间送达投标文件和投标担保回执退回逾期送达的投标文件逾期投标文件退回回执工作阶段 招标人
