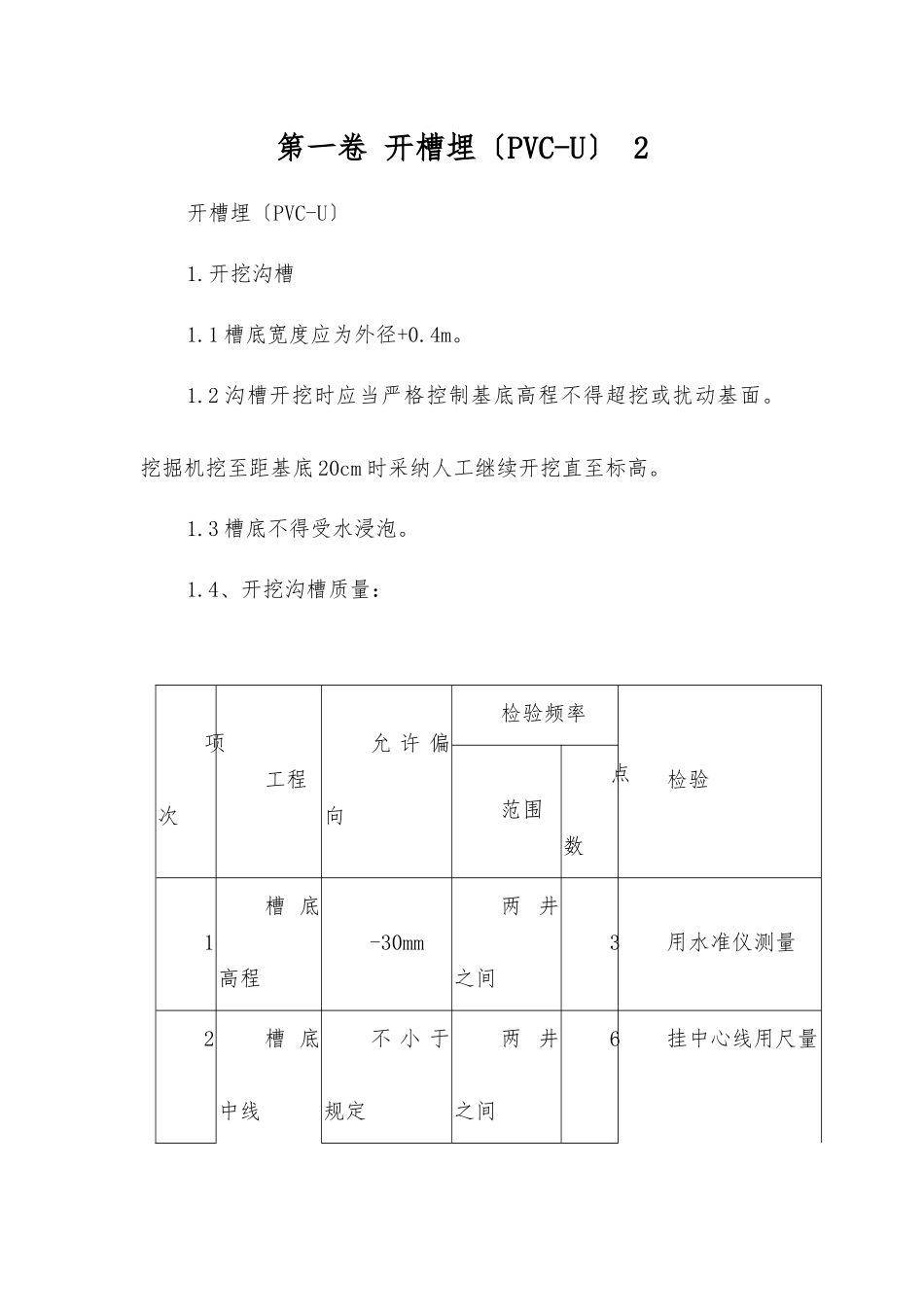

第一卷 开槽埋〔PVC-U〕 2开槽埋〔PVC-U〕1.开挖沟槽1.1 槽底宽度应为外径+0.4m。1.2 沟槽开挖时应当严格控制基底高程不得超挖或扰动基面。挖掘机挖至距基底 20cm 时采纳人工继续开挖直至标高。1.3 槽底不得受水浸泡。1.4、开挖沟槽质量:项次工程允 许 偏向检验频率检验范围点数1槽 底高程-30mm两 井之间3用水准仪测量2槽 底中线不 小 于规定两 井之间6挂中心线用尺量每 侧宽度每侧计 3 点3沟 槽边坡不 陡 于规定两 井之间6 用坡度尺检验每侧计 3 点2.道根底2.1 道根底选用的材料及厚度应当符合设计的本工程施工图设计要求。2.2 根底应夯实严、外表平整。道根底在接口部位应预留凹槽。以便接口操作接口完成后随即用一样材料填实。2.3 道根底质量顺序工程允 许 偏向检验频率检验范围点数1根 底中线+10mm10m2挂中心线用尺量每 侧宽度0mm每侧计 1 点2根 底厚度+10mm10m2用尺量0mm每侧计 1 点3根 底高程+10mm10m2 用水准仪测量-20mm每侧计 1 点3.道铺设3.1 铺3.2 橡胶圈接口项次工程允 许 偏向1中心线20mm2底标高+20mm-10mm3承口插口间外表隙量<9mm第一个是在插口端一定位置〔一般长约 23cm〕划出标志线安装时检查该标志线是否到位。第二个是听声音一般到位时插口与承口接触会发出撞击的声音。三磅水检验质量压力道必须根据设计水压力要求作磅水检验。磅水检验采纳抽查进度。道磅水允许渗水量如下表:径〔mm)允许渗水量磅筒磅水〔cm/10m.分钟〕∮3001.5∮4002.23.3 道与阀井的连接mm。4.沟槽复土4.1 沟槽复土应在道隐蔽工程验收合格之后进度。沟槽复土应当及时防止道暴露时间过长造成损失。4.2 沟槽复土应该遵循如下规定:cm 范围以内必须用人工回填严禁机械推土回填。cm 直至顶以上 30cm。回填材料质量应当符合设计法律规范和要求。cm.4.3 沟槽复土实度:顺序工程干重度检验频率检验范围点数1胸 腔局部≥16KN/m3两井每 层一组用 ∮ 16 钢 筋0.7m〔3点〕高 处 自 落 检测2顶 以上≥16KN/m3两井每 层一组用 ∮ 16 钢 筋0.7m500mm〔3点〕高 处 自 落 检测 在端平安道土面区:95 在其它土面区:95cm 深度内为了不使压实机械损坏沟〔〕可分为薄层用人工夯实到规定实度。5.材5.1 一般规定5.2 材质量6.装卸、运输和堆放6.1 材、件在装卸、运输和堆放时应防止撞击严禁抛投。6.2 材成批运输时承口、插口应分层交织排列并应捆扎稳固。6.3 材堆放应遮承口与插口应间隔齐排列两端用木楔块塞稳妥。6.4 橡胶圈在保存及运输中不得受到损伤。
