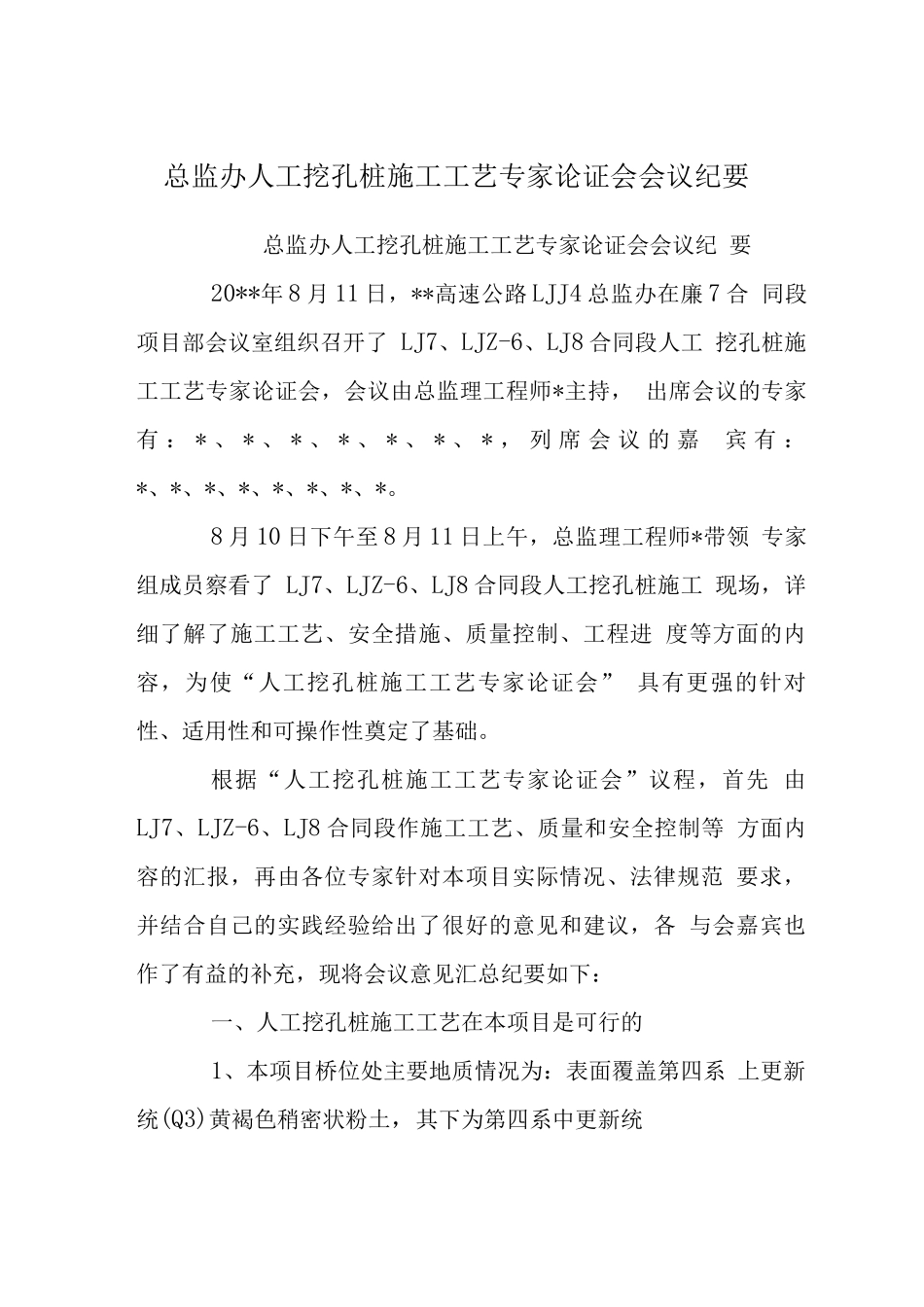

总监办人工挖孔桩施工工艺专家论证会会议纪要总监办人工挖孔桩施工工艺专家论证会会议纪 要20**年 8 月 11 日,**高速公路 LJJ4 总监办在廉 7 合 同段项目部会议室组织召开了 LJ7、LJZ-6、LJ8 合同段人工 挖孔桩施工工艺专家论证会,会议由总监理工程师*主持, 出席会议的专家有 : * 、 * 、 * 、 * 、 * 、 * 、 * , 列 席 会 议 的 嘉 宾 有 :*、*、*、*、*、*、*、*
8 月 10 日下午至 8 月 11 日上午,总监理工程师*带领 专家组成员察看了 LJ7、LJZ-6、LJ8 合同段人工挖孔桩施工 现场,详细了解了施工工艺、安全措施、质量控制、工程进 度等方面的内容,为使“人工挖孔桩施工工艺专家论证会” 具有更强的针对性、适用性和可操作性奠定了基础
根据“人工挖孔桩施工工艺专家论证会”议程,首先 由LJ7、LJZ-6、LJ8 合同段作施工工艺、质量和安全控制等 方面内容的汇报,再由各位专家针对本项目实际情况、法律规范 要求,并结合自己的实践经验给出了很好的意见和建议,各 与会嘉宾也作了有益的补充,现将会议意见汇总纪要如下:一、人工挖孔桩施工工艺在本项目是可行的1、本项目桥位处主要地质情况为:表面覆盖第四系 上更新统(Q3)黄褐色稍密状粉土,其下为第四系中更新统(Q2)黄褐色稍密-中密粉土为主,下覆奥陶系中统峰峰组 (02f)强风化-中风化灰岩

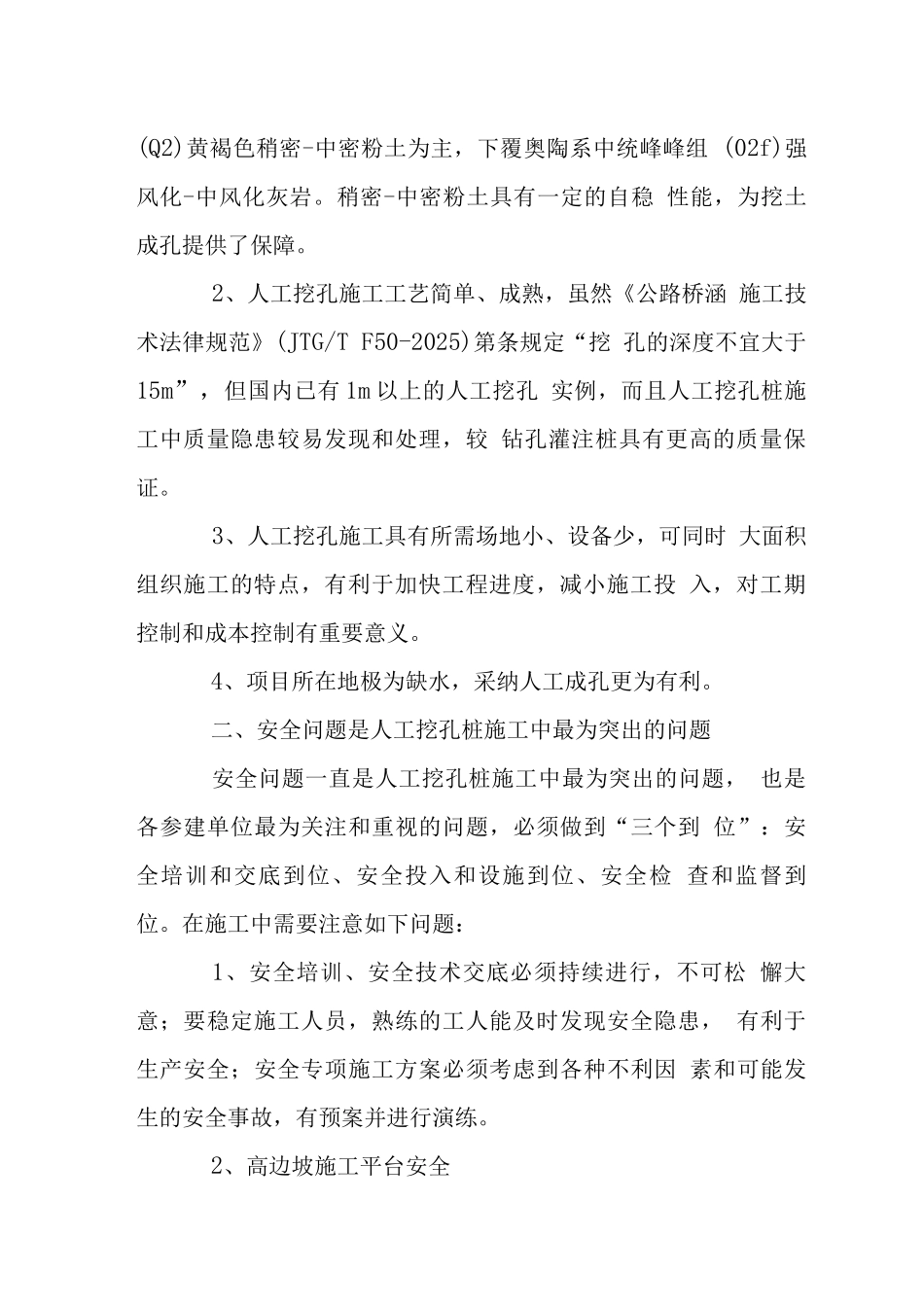

稍密-中密粉土具有一定的自稳 性能,为挖土成孔提供了保障
2、人工挖孔施工工艺简单、成熟,虽然《公路桥涵 施工技术法律规范》(JTG/T F50-2025)第条规定“挖 孔的深度不宜大于15m”,但国内已有 1m 以上的人工挖孔 实例,而且人工挖孔桩施工中质量隐患较易发现和处理,较 钻孔灌注桩具有更高的质量保证

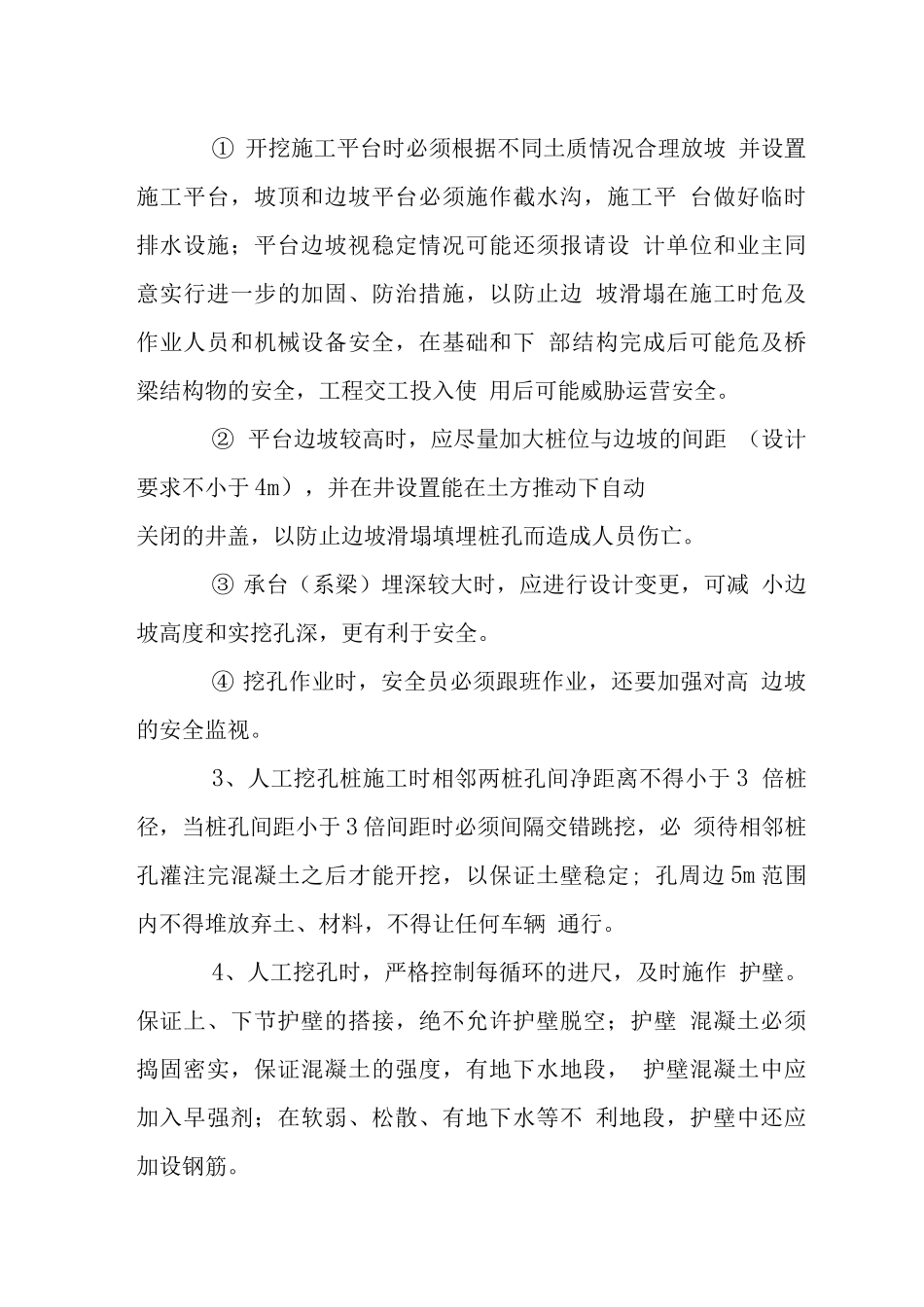

3、人工挖孔施工具有所需场地小、设备少,可同时 大面积组织施工的特点
