成都新建污水处理厂钢筋专项施工方案 成都市 XX 理厂( 一、二厂迁建)土建及安装工程 II 标段项施 第一章编制依据 第二章编制原则 第三章工程概况 第四章施工工艺流程 第五章施工技术要求 第六章质量保证措施和安全文明措施 33- 第一章编制依据 1、根据成都市 XX 公司提供的成都市 XX 理厂( 一、二厂迁建工程设计图纸和施工现场环境现状编制

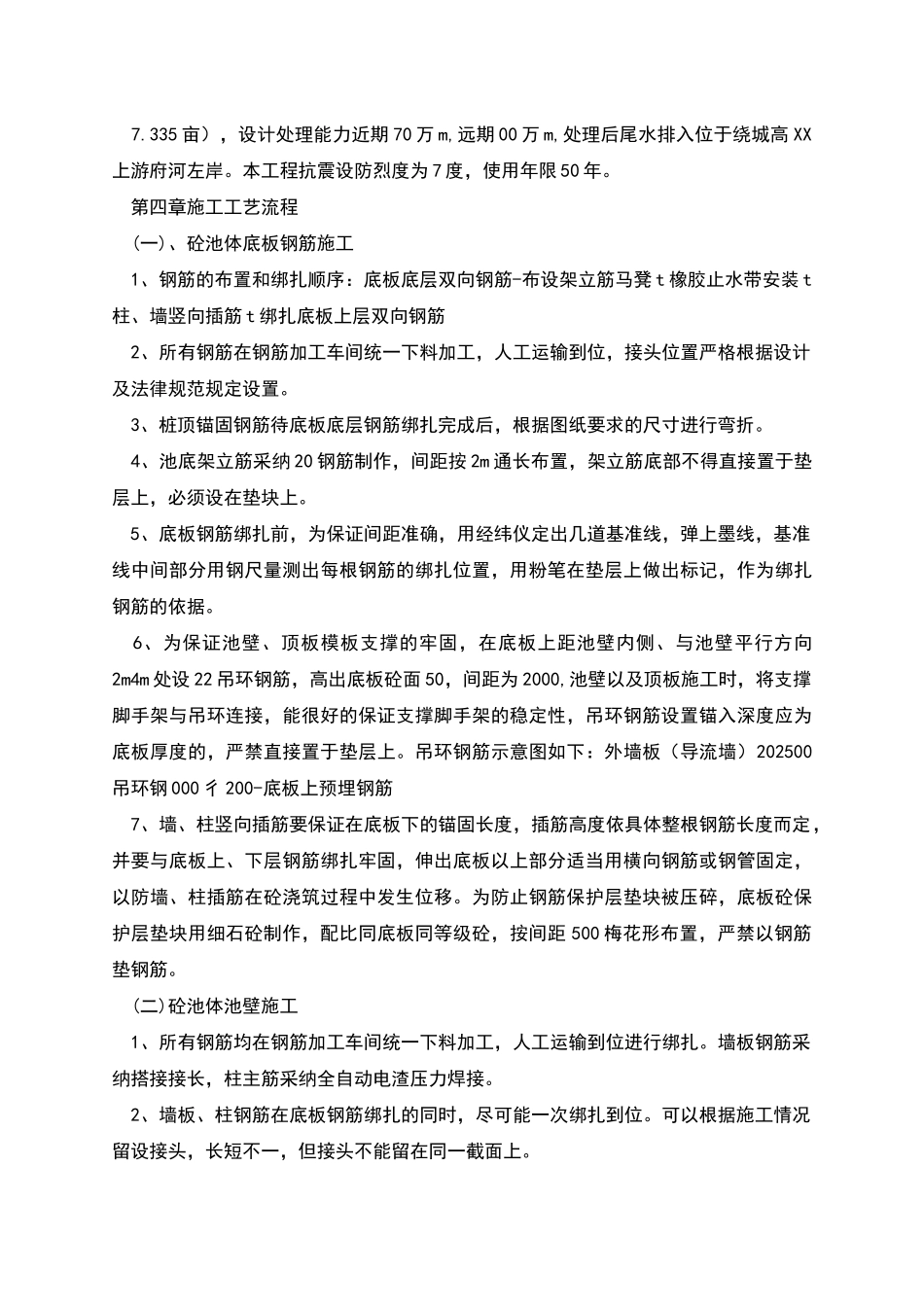

2、国家现行相关质量验收法律规范; 3、建筑工程施工质量统一验收标准(GB50300-200); 4、建筑施工安全检查标准 JGJ5999; 5、陕西 XX 公司 ISO900 质量体系、质量手册、程序文件、施工技术标准 第二章编制原则 1、根据工程项目的规模,复杂程度和专业特点,充分利用技术素养和管理素养,做好统筹安排,扬长避短发挥企业优势

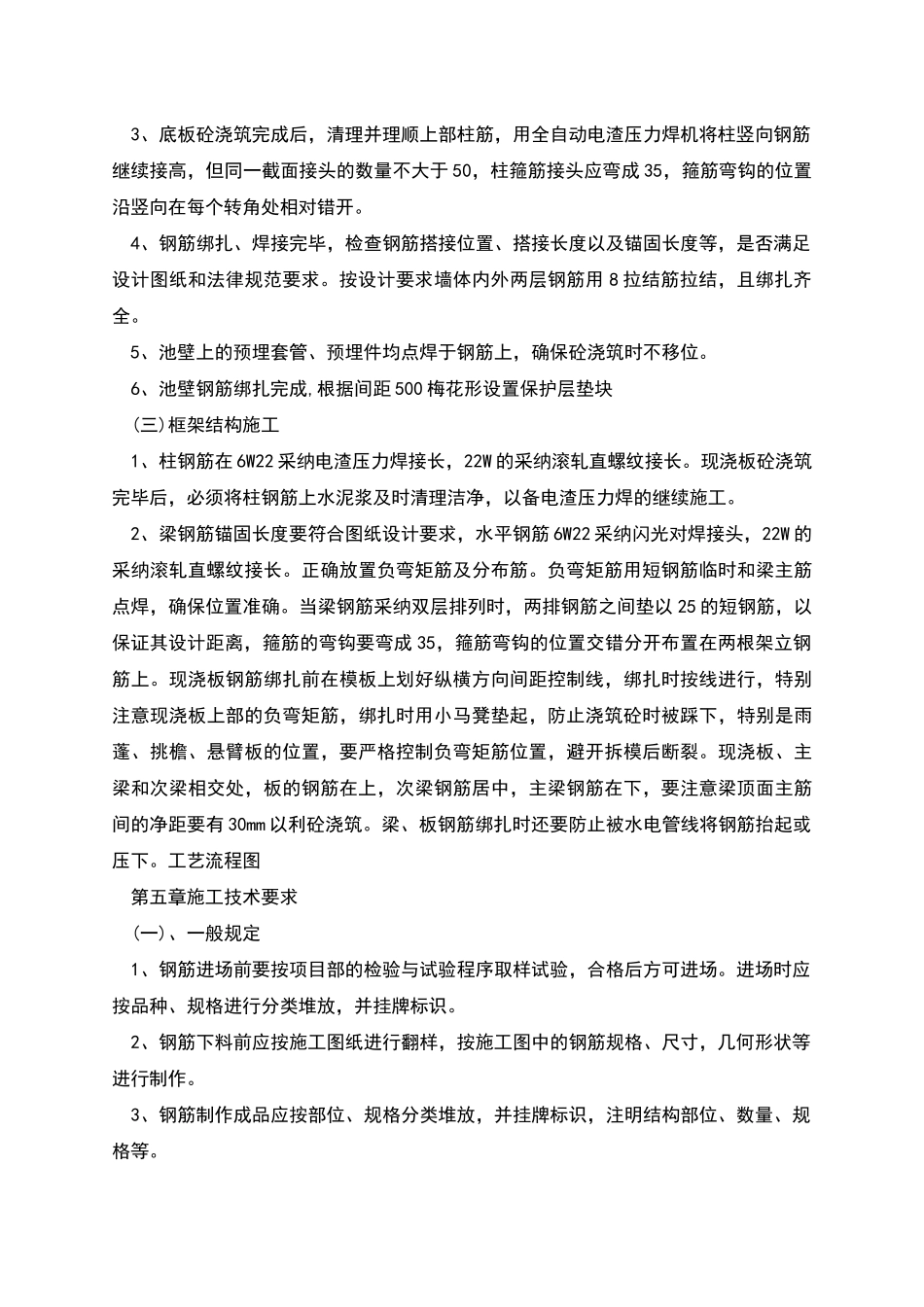

2、贯彻国家或部及标准、法律规范、规程
推行全面质量管理,贯彻质量为本,安全第一的思想方针
3、合理地利用时间与空间,进行工序交叉配合程序设计,综合平衡人力、物力、财力,采纳流水施工方法和网络计划技术,组织有节奏均衡连续性的施工,在保证质量与安全的前提下,缩短施工工期,确保按时完成合同规定的所有工作量
4、科学、合理地安排冬、雨季施工,保证施工上的均衡性和连续性,仔细做好施工现场平面布置,尽量减少大临设施,平面布置做到经济、合理,达到文明施工标准
第三章工程概况本工程位于成都市锦江区大安 XX
污水处理工程由污水处理厂和污水收集管网两部分组成
其中污水处理厂规划总占地约 60
489 公顷(90 7
335 亩),设计处理能力近期 70 万 m,远期 00 万 m,处理后尾水排入位于绕城高 XX上游府河左岸
本工程抗震设防烈度为 7 度,使用年限 50 年
第四章施工工艺流程 (一)、砼池体底板钢筋施工 1、钢筋的布置和绑扎顺序:底板底层双向钢筋-布设架立筋马凳 t 橡胶止水带
