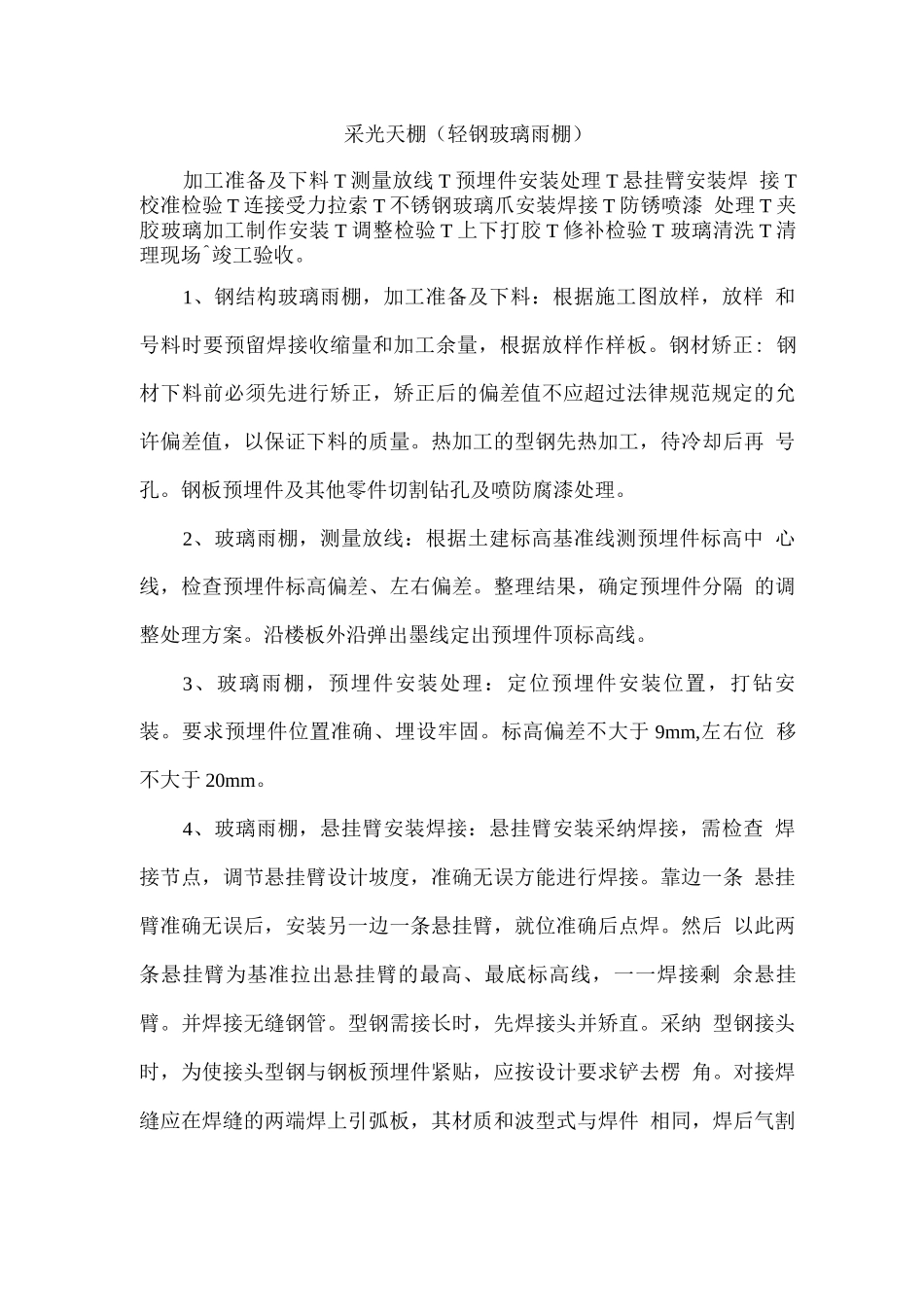

采光天棚(轻钢玻璃雨棚)加工准备及下料 T 测量放线 T 预埋件安装处理 T 悬挂臂安装焊 接 T校准检验 T 连接受力拉索 T 不锈钢玻璃爪安装焊接 T 防锈喷漆 处理 T 夹胶玻璃加工制作安装 T 调整检验 T 上下打胶 T 修补检验 T 玻璃清洗 T 清理现场^竣工验收
1、钢结构玻璃雨棚,加工准备及下料:根据施工图放样,放样 和号料时要预留焊接收缩量和加工余量,根据放样作样板
钢材矫正: 钢材下料前必须先进行矫正,矫正后的偏差值不应超过法律规范规定的允 许偏差值,以保证下料的质量
热加工的型钢先热加工,待冷却后再 号孔
钢板预埋件及其他零件切割钻孔及喷防腐漆处理
2、玻璃雨棚,测量放线:根据土建标高基准线测预埋件标高中 心线,检查预埋件标高偏差、左右偏差
整理结果,确定预埋件分隔 的调整处理方案
沿楼板外沿弹出墨线定出预埋件顶标高线
3、玻璃雨棚,预埋件安装处理:定位预埋件安装位置,打钻安 装
要求预埋件位置准确、埋设牢固
标高偏差不大于 9mm,左右位 移不大于 20mm
4、玻璃雨棚,悬挂臂安装焊接:悬挂臂安装采纳焊接,需检查 焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接
靠边一条 悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊
然后 以此两条悬挂臂为基准拉出悬挂臂的最高、最底标高线,一一焊接剩 余悬挂臂
并焊接无缝钢管
型钢需接长时,先焊接头并矫直
采纳 型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞 角
对接焊缝应在焊缝的两端焊上引弧板,其材质和波型式与焊件 相同,焊后气割切除并磨平

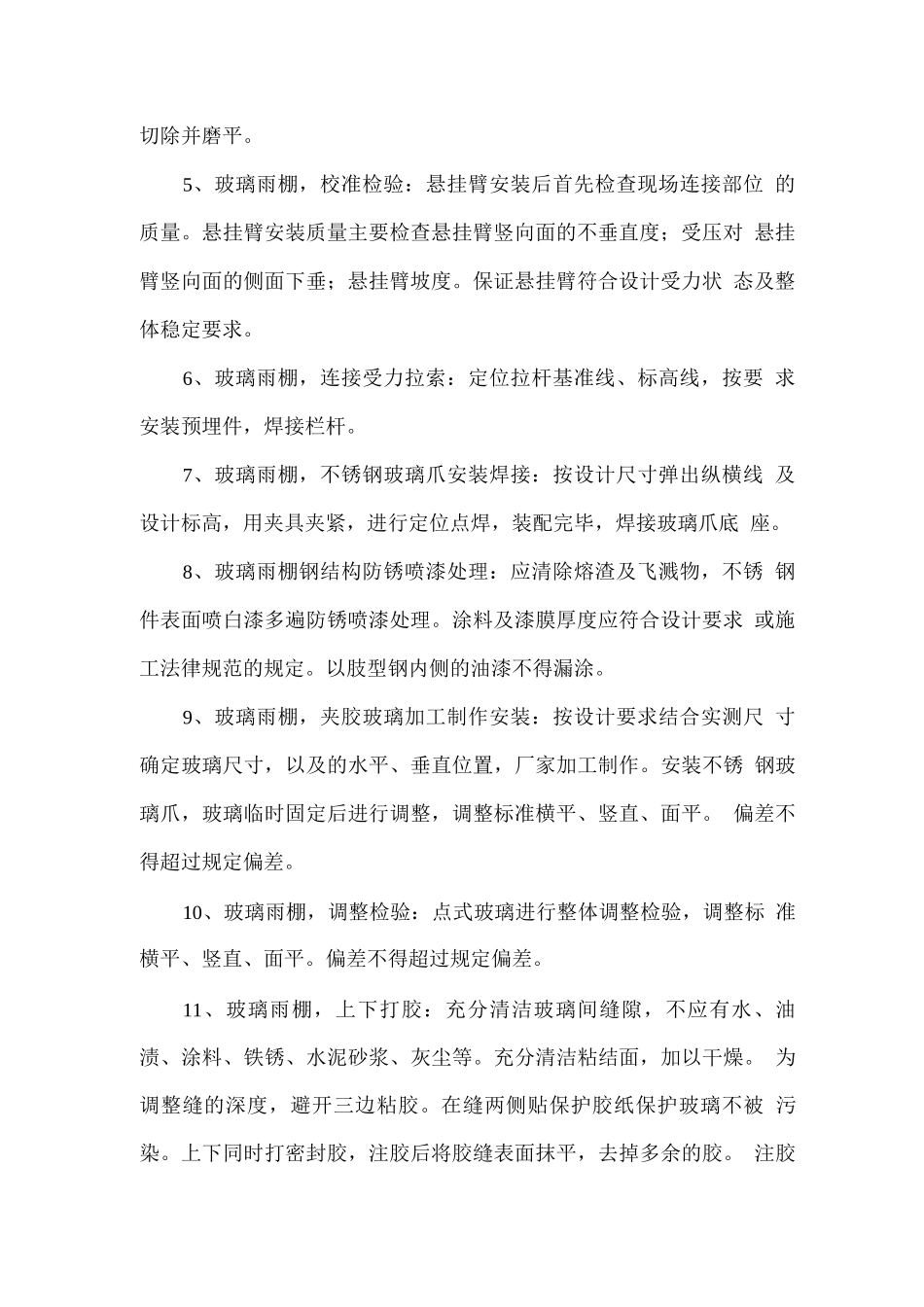

5、玻璃雨棚,校准检验:悬挂臂安装后首先检查现场连接部位 的质量
悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对 悬挂臂竖向面的侧面下垂;悬挂臂坡度
保证悬挂臂符合设计受力状 态及整体稳定要求
6、玻璃雨棚,连接受力拉索:定位拉杆基准线、标高线
