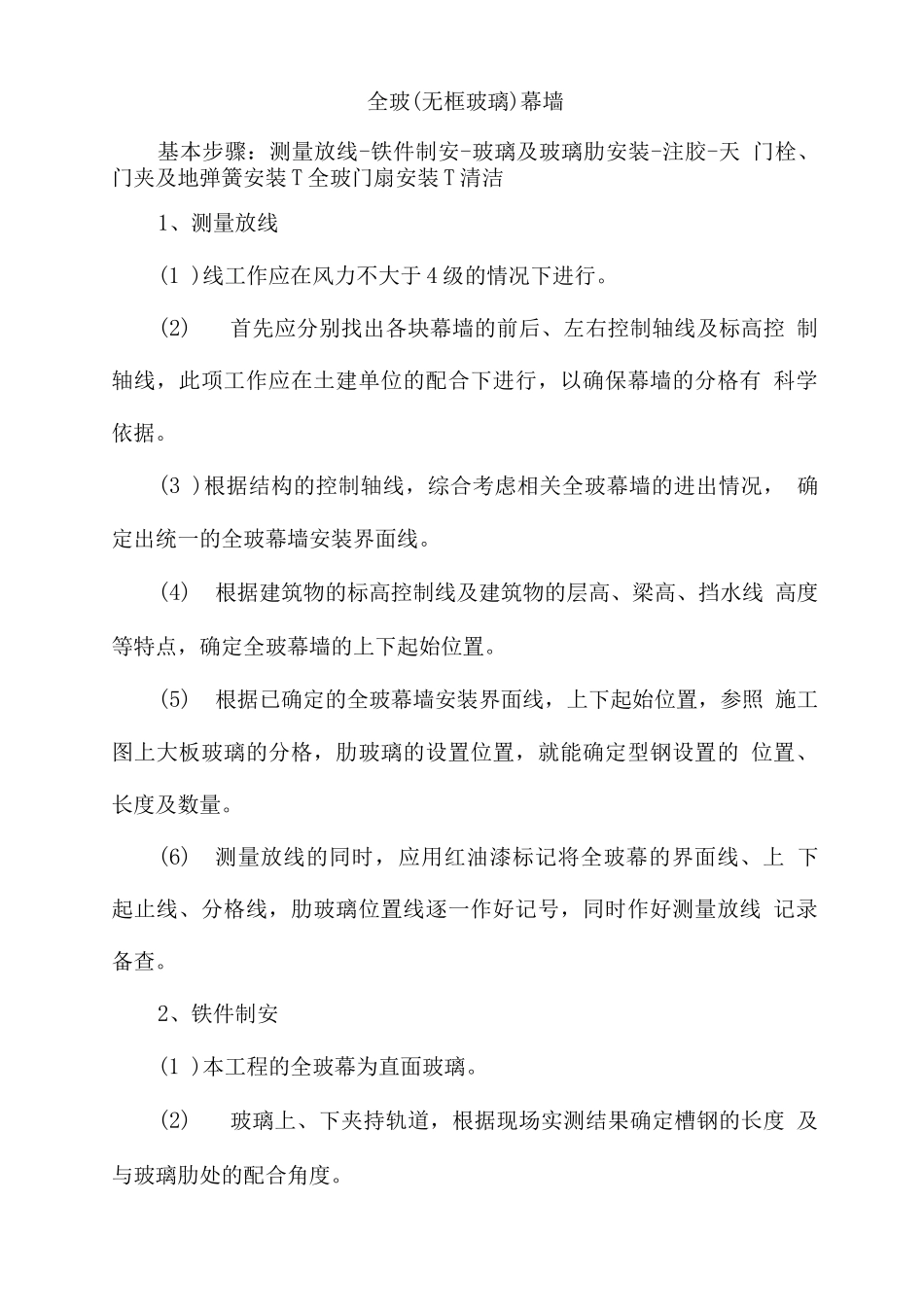

全玻(无框玻璃)幕墙基本步骤:测量放线-铁件制安-玻璃及玻璃肋安装-注胶-天 门栓、门夹及地弹簧安装 T 全玻门扇安装 T 清洁1、测量放线(1 )线工作应在风力不大于 4 级的情况下进行
(2)首先应分别找出各块幕墙的前后、左右控制轴线及标高控 制轴线,此项工作应在土建单位的配合下进行,以确保幕墙的分格有 科学依据
(3 )根据结构的控制轴线,综合考虑相关全玻幕墙的进出情况, 确定出统一的全玻幕墙安装界面线
(4)根据建筑物的标高控制线及建筑物的层高、梁高、挡水线 高度等特点,确定全玻幕墙的上下起始位置
(5)根据已确定的全玻幕墙安装界面线,上下起始位置,参照 施工图上大板玻璃的分格,肋玻璃的设置位置,就能确定型钢设置的 位置、长度及数量
(6)测量放线的同时,应用红油漆标记将全玻幕的界面线、上 下起止线、分格线,肋玻璃位置线逐一作好记号,同时作好测量放线 记录备查
2、铁件制安(1 )本工程的全玻幕为直面玻璃
(2)玻璃上、下夹持轨道,根据现场实测结果确定槽钢的长度 及与玻璃肋处的配合角度

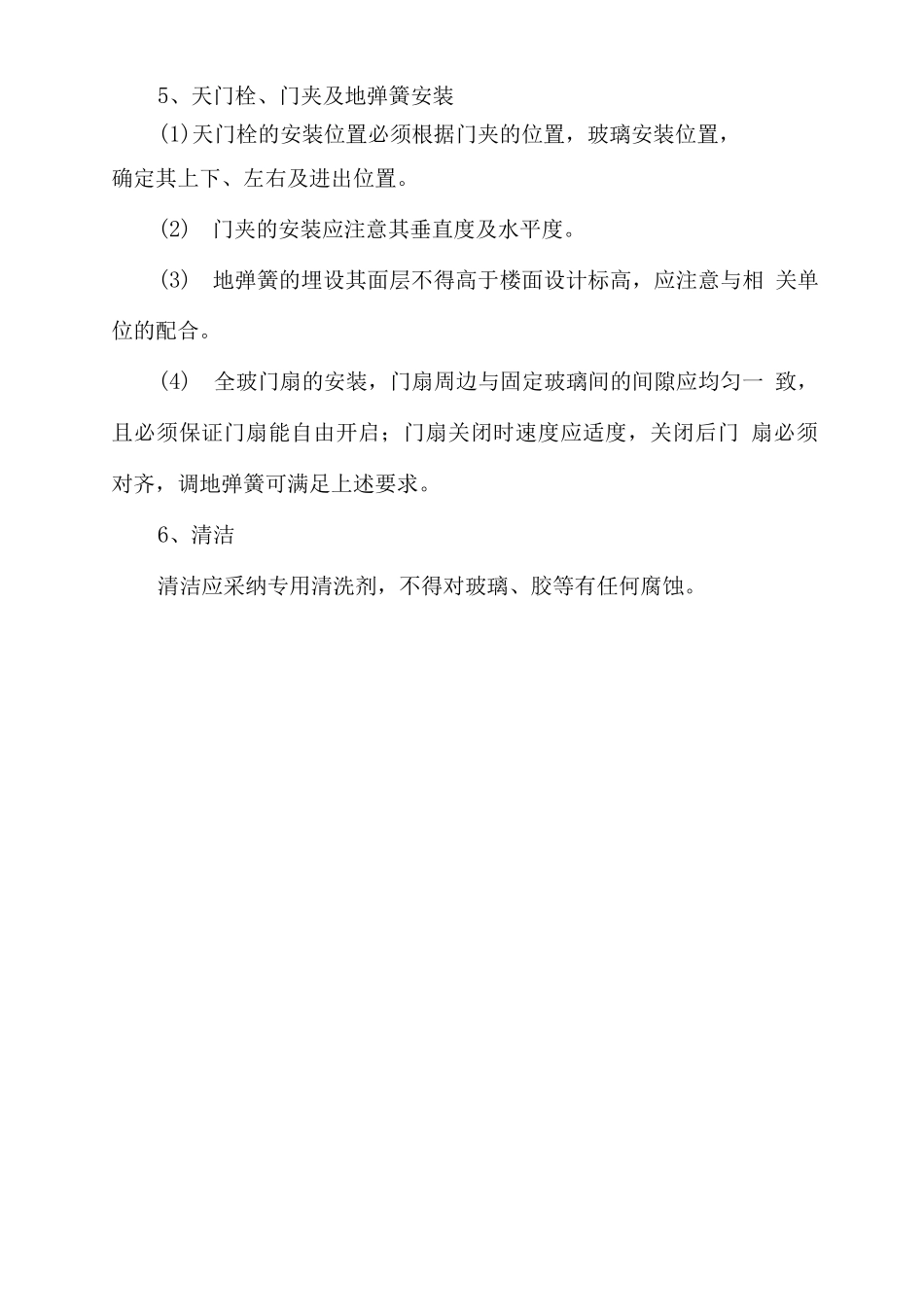

(3)铁件的制作应在专业车间内用专用机具进行
(4)铁件直接焊固于钢结构梁上,使其满足玻璃安装要求
3、玻璃及玻璃肋的安装(1)玻璃及玻璃肋的加工尺寸应根据铁件安装的起始位置及施 工图中玻璃板快间伸缩缝的位置大小计算确定,由玻璃厂家进行加工, 由于为钢化玻璃,加工尺寸的计算必须精确,否则玻璃不能使用
(2)玻璃及玻璃肋可采纳人工辅以吸盘进行安装
(3)玻璃及玻璃肋的就位工作必须轻起轻落,由专人统一指挥 进行,切实作好玻璃的保护工作,避开不必要的损失
(4)玻璃就位前应在玻板镶嵌底槽内设软胶垫,胶垫的厚度根 据计算的伸缩量确定,避开玻板与型钢硬性接触,不利玻板伸缩从而 引起开裂

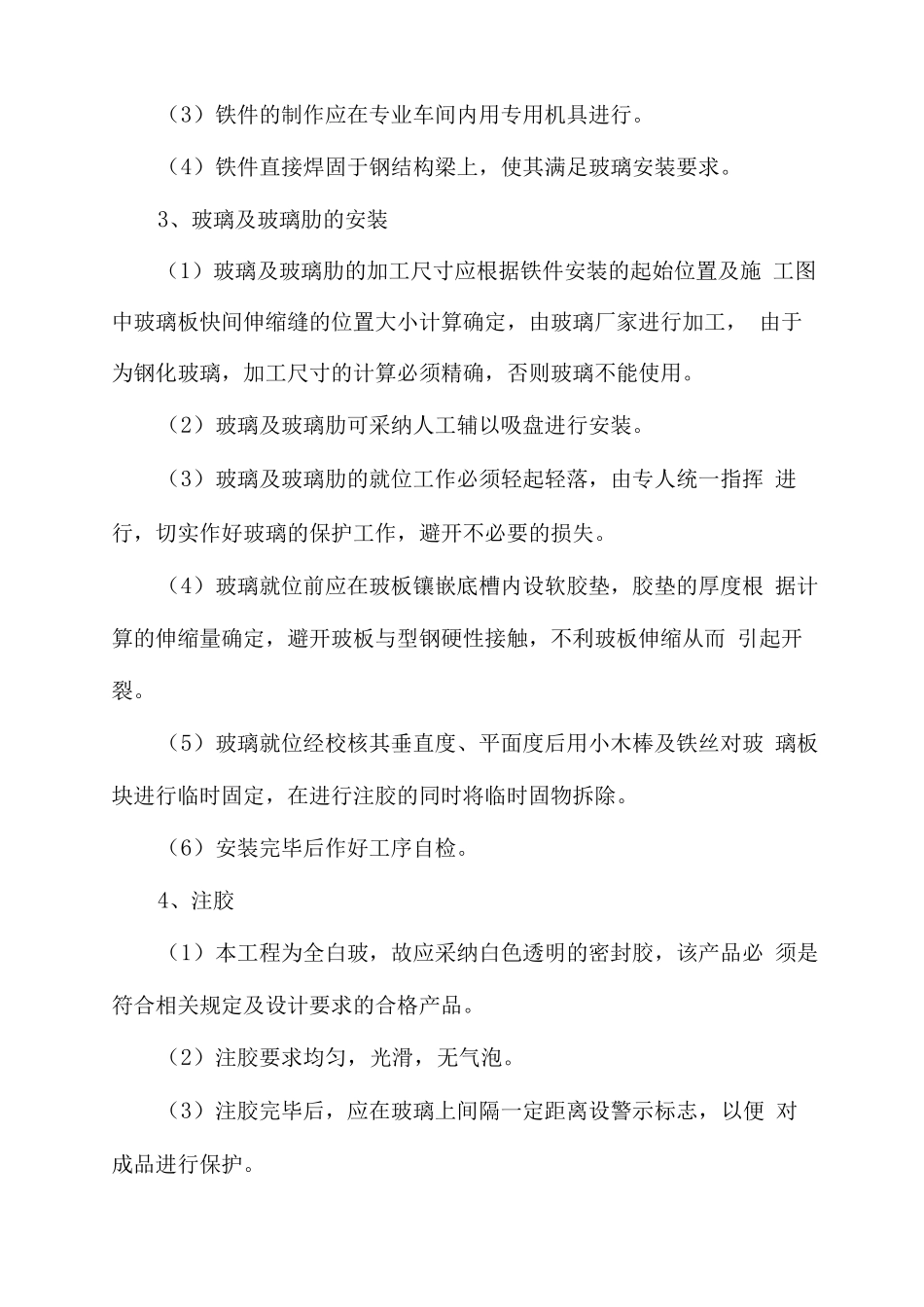

(5)玻璃就位经校核其垂直度、平面度后用小木棒及铁丝对玻 璃板块进行临时固定,在进行注胶的同时将临时固物拆除
