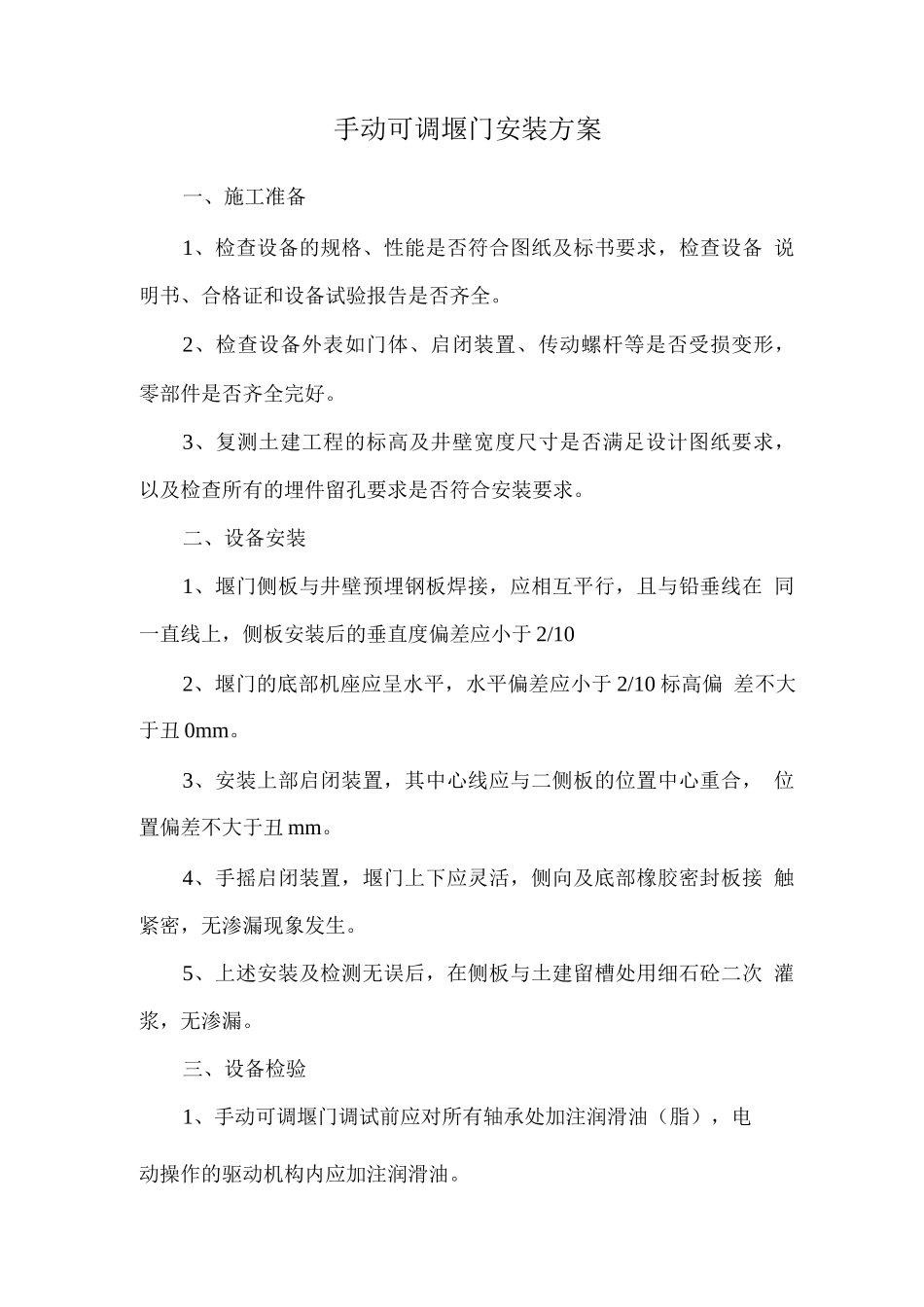

手动可调堰门安装方案一、施工准备1、检查设备的规格、性能是否符合图纸及标书要求,检查设备 说明书、合格证和设备试验报告是否齐全。2、检查设备外表如门体、启闭装置、传动螺杆等是否受损变形, 零部件是否齐全完好。3、复测土建工程的标高及井壁宽度尺寸是否满足设计图纸要求, 以及检查所有的埋件留孔要求是否符合安装要求。二、设备安装1、堰门侧板与井壁预埋钢板焊接,应相互平行,且与铅垂线在 同一直线上,侧板安装后的垂直度偏差应小于 2/102、堰门的底部机座应呈水平,水平偏差应小于 2/10 标高偏 差不大于丑 0mm。3、安装上部启闭装置,其中心线应与二侧板的位置中心重合, 位置偏差不大于丑 mm。4、手摇启闭装置,堰门上下应灵活,侧向及底部橡胶密封板接 触紧密,无渗漏现象发生。5、上述安装及检测无误后,在侧板与土建留槽处用细石砼二次 灌浆,无渗漏。三、设备检验1、手动可调堰门调试前应对所有轴承处加注润滑油(脂),电动操作的驱动机构内应加注润滑油。2、无水工况下,手动操作调节堰门的门体,其上下升降灵活,传动螺杆啮合良好,无卡阻等异常现象。3、手动操作门体上下应位置准确,上下限位与标识指示相符, 堰门在关闭状态下,门体二侧及底部密封面应紧密接触,密封良好。4、手动可调堰门应在现场进行渗水试验,在设计压力条件下, 堰门的渗透量应小于 0.1L/min(密封长度)。
