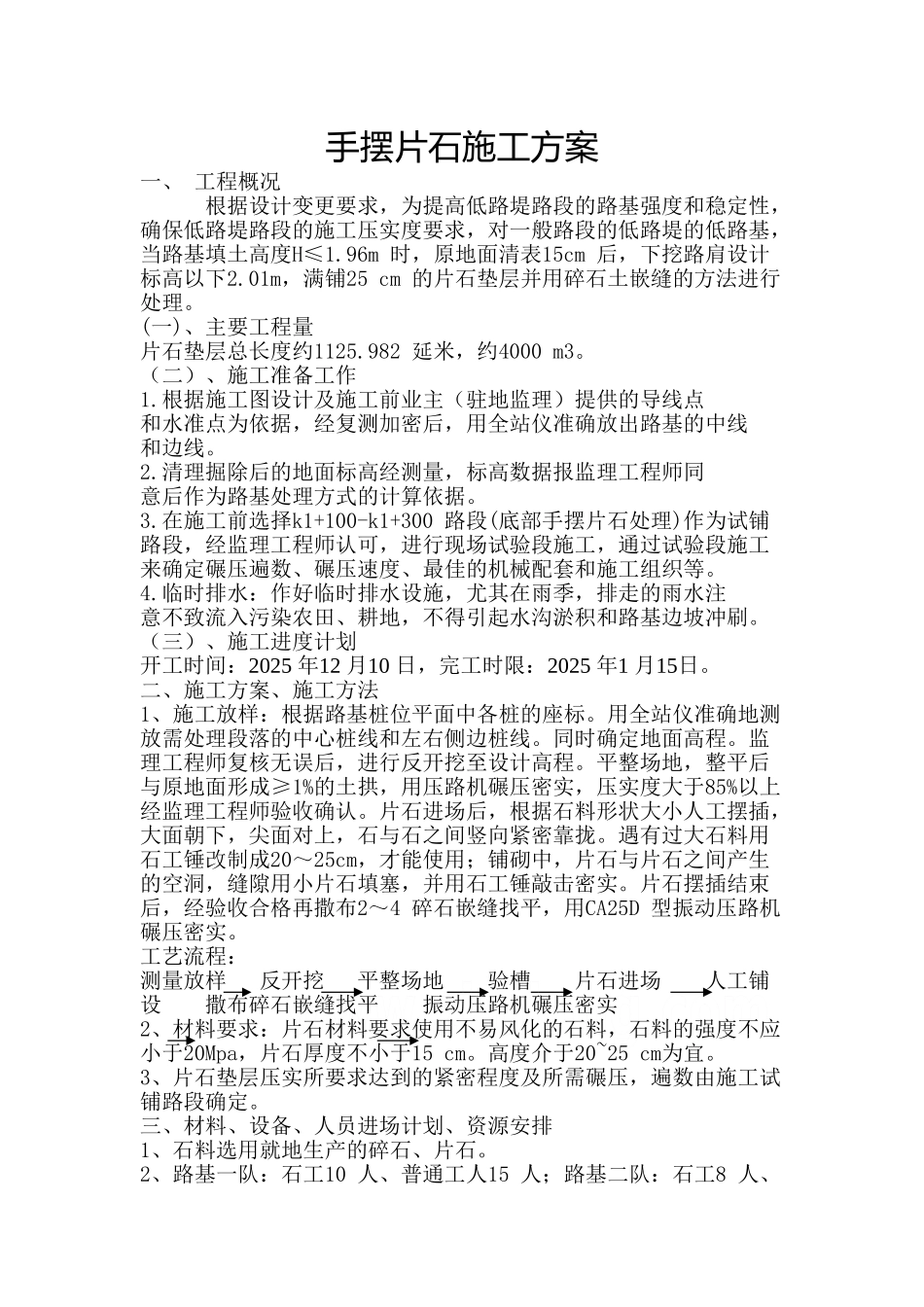

手摆片石施工方案一、 工程概况根据设计变更要求,为提高低路堤路段的路基强度和稳定性,确保低路堤路段的施工压实度要求,对一般路段的低路堤的低路基,当路基填土高度H≤1
96m 时,原地面清表15cm 后,下挖路肩设计标高以下2
01m,满铺25 cm 的片石垫层并用碎石土嵌缝的方法进行处理
(一)、主要工程量片石垫层总长度约1125
982 延米,约4000 m3
(二)、施工准备工作1
根据施工图设计及施工前业主(驻地监理)提供的导线点和水准点为依据,经复测加密后,用全站仪准确放出路基的中线和边线
清理掘除后的地面标高经测量,标高数据报监理工程师同意后作为路基处理方式的计算依据
在施工前选择k1+100-k1+300 路段(底部手摆片石处理)作为试铺路段,经监理工程师认可,进行现场试验段施工,通过试验段施工来确定碾压遍数、碾压速度、最佳的机械配套和施工组织等
临时排水:作好临时排水设施,尤其在雨季,排走的雨水注意不致流入污染农田、耕地,不得引起水沟淤积和路基边坡冲刷

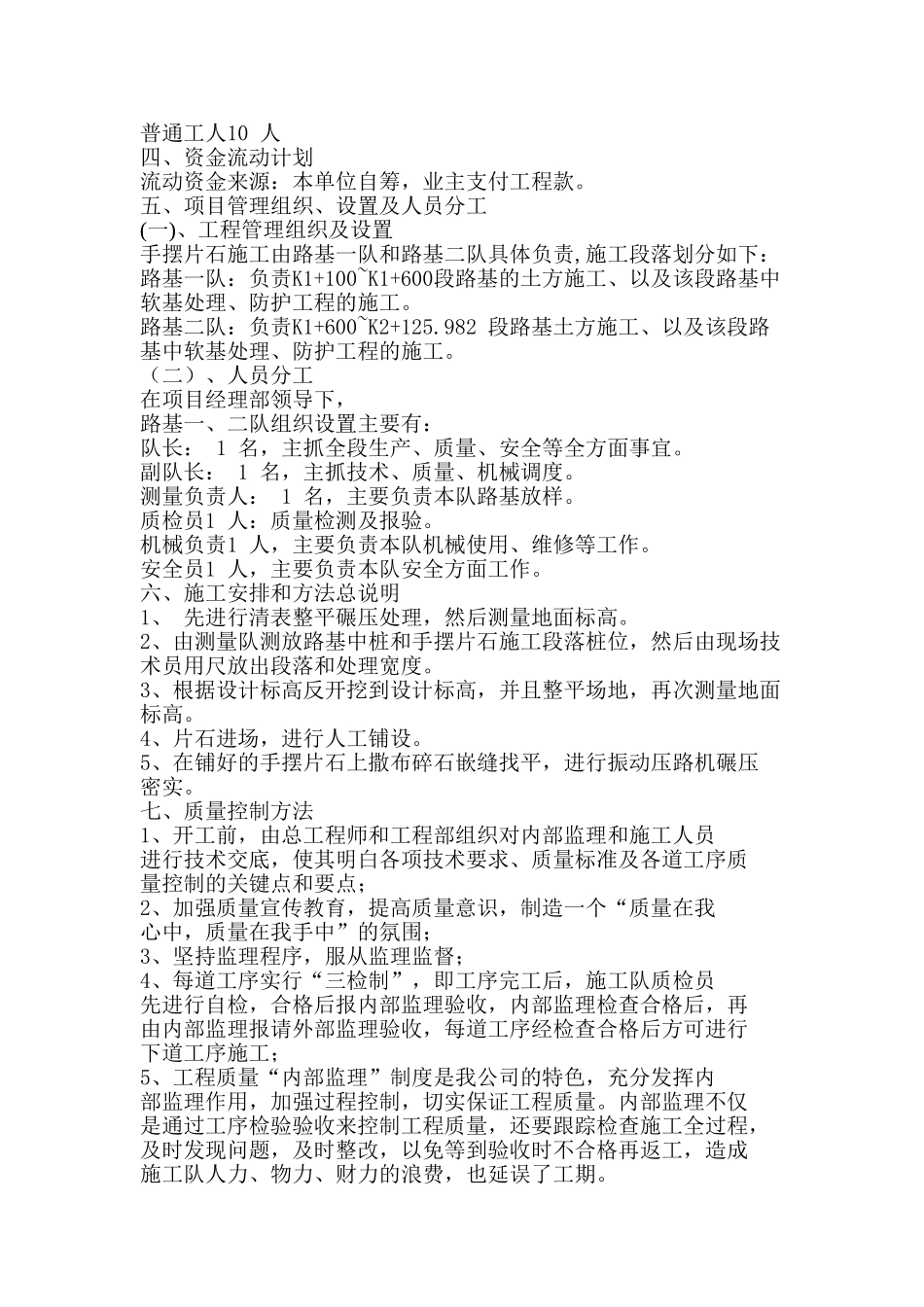

(三)、施工进度计划开工时间:2025 年12 月10 日,完工时限:2025 年1 月15日
二、施工方案、施工方法1、施工放样:根据路基桩位平面中各桩的座标
用全站仪准确地测放需处理段落的中心桩线和左右侧边桩线
同时确定地面高程
监理工程师复核无误后,进行反开挖至设计高程
平整场地,整平后与原地面形成≥1%的土拱,用压路机碾压密实,压实度大于85%以上经监理工程师验收确认
片石进场后,根据石料形状大小人工摆插,大面朝下,尖面对上,石与石之间竖向紧密靠拢
遇有过大石料用石工锤改制成20~25cm,才能使用;铺砌中,片石与片石之间产生的空洞,缝隙用小片石填塞,并用石工锤敲击密实
片石摆插结束后,经验收合格再撒布2~4 碎石嵌缝找平,用CA25D 型振动压路机碾压密实

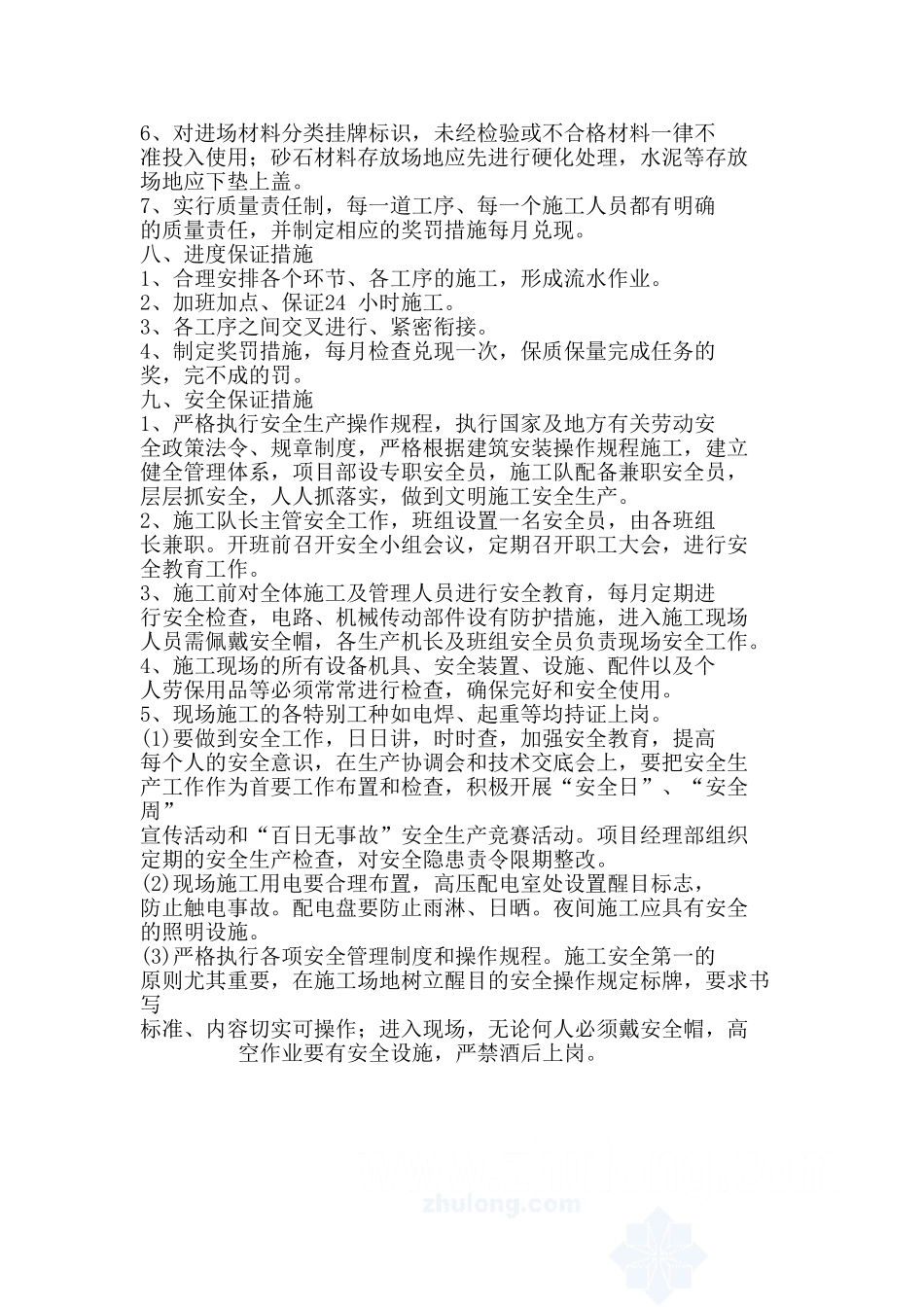

工艺流程:测量放样 反开挖 平
