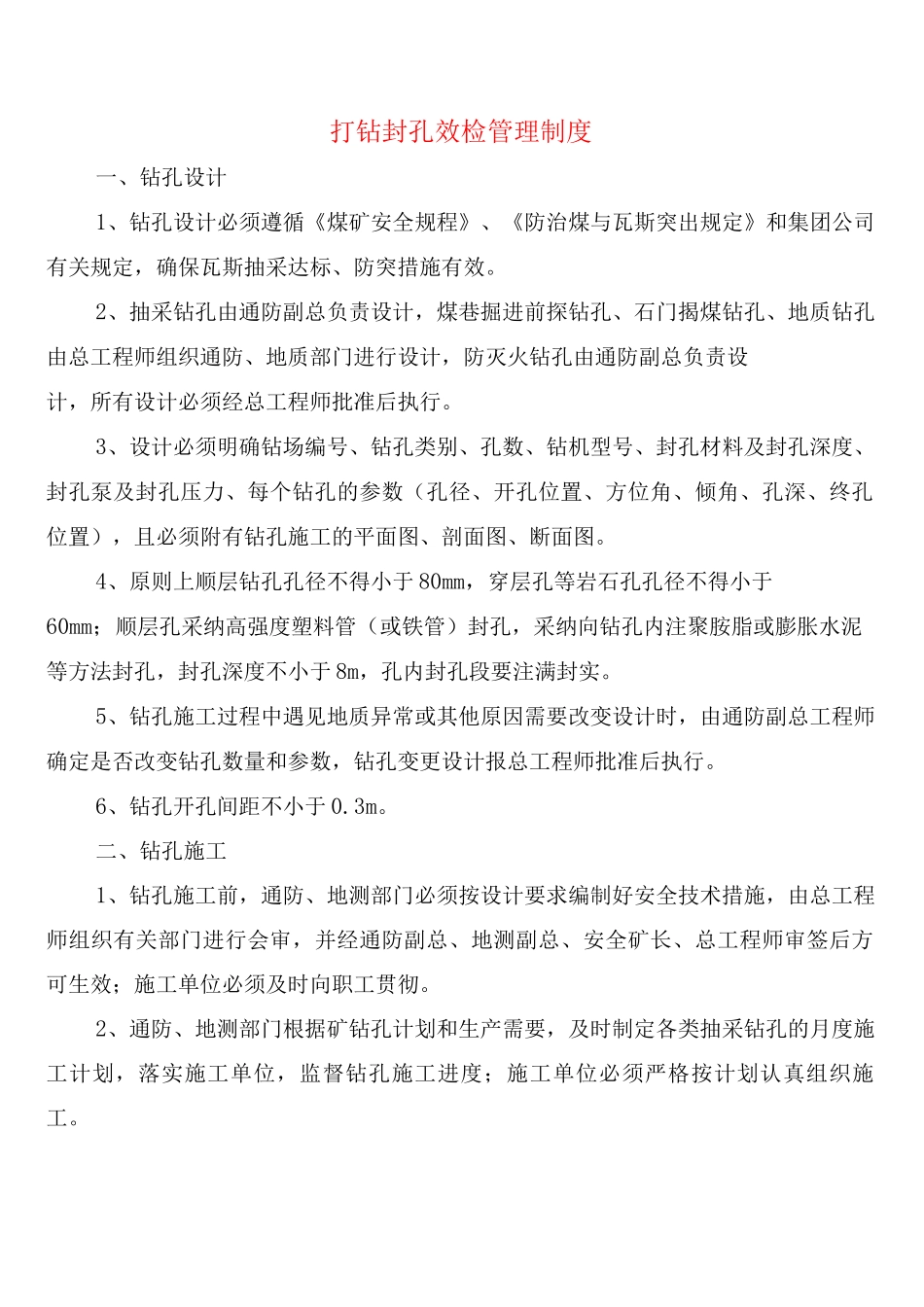

打钻封孔效检管理制度一、钻孔设计1、钻孔设计必须遵循《煤矿安全规程》、《防治煤与瓦斯突出规定》和集团公司有关规定,确保瓦斯抽采达标、防突措施有效
2、抽采钻孔由通防副总负责设计,煤巷掘进前探钻孔、石门揭煤钻孔、地质钻孔由总工程师组织通防、地质部门进行设计,防灭火钻孔由通防副总负责设计,所有设计必须经总工程师批准后执行
3、设计必须明确钻场编号、钻孔类别、孔数、钻机型号、封孔材料及封孔深度、封孔泵及封孔压力、每个钻孔的参数(孔径、开孔位置、方位角、倾角、孔深、终孔位置),且必须附有钻孔施工的平面图、剖面图、断面图
4、原则上顺层钻孔孔径不得小于 80mm,穿层孔等岩石孔孔径不得小于60mm;顺层孔采纳高强度塑料管(或铁管)封孔,采纳向钻孔内注聚胺脂或膨胀水泥等方法封孔,封孔深度不小于 8m,孔内封孔段要注满封实
5、钻孔施工过程中遇见地质异常或其他原因需要改变设计时,由通防副总工程师确定是否改变钻孔数量和参数,钻孔变更设计报总工程师批准后执行
6、钻孔开孔间距不小于 0
二、钻孔施工1、钻孔施工前,通防、地测部门必须按设计要求编制好安全技术措施,由总工程师组织有关部门进行会审,并经通防副总、地测副总、安全矿长、总工程师审签后方可生效;施工单位必须及时向职工贯彻
2、通防、地测部门根据矿钻孔计划和生产需要,及时制定各类抽采钻孔的月度施工计划,落实施工单位,监督钻孔施工进度;施工单位必须严格按计划认真组织施工
3、钻孔施工前,施工单位必须做好现场充分准备工作
做到各类牌板齐全,且吊挂整齐,内容全面清楚;牌板分为钻孔设计参数牌板、施钻地点管理牌板和钻孔施工记录牌板,内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为钻孔布置的平面图、剖面图、断面图
4、每小班施工前,必须配齐钻机及其配套钻具和地质罗盘、皮尺、钢卷尺、坡度规、线绳等测量仪器仪表,并配齐人员
机工、电工、钻工等
