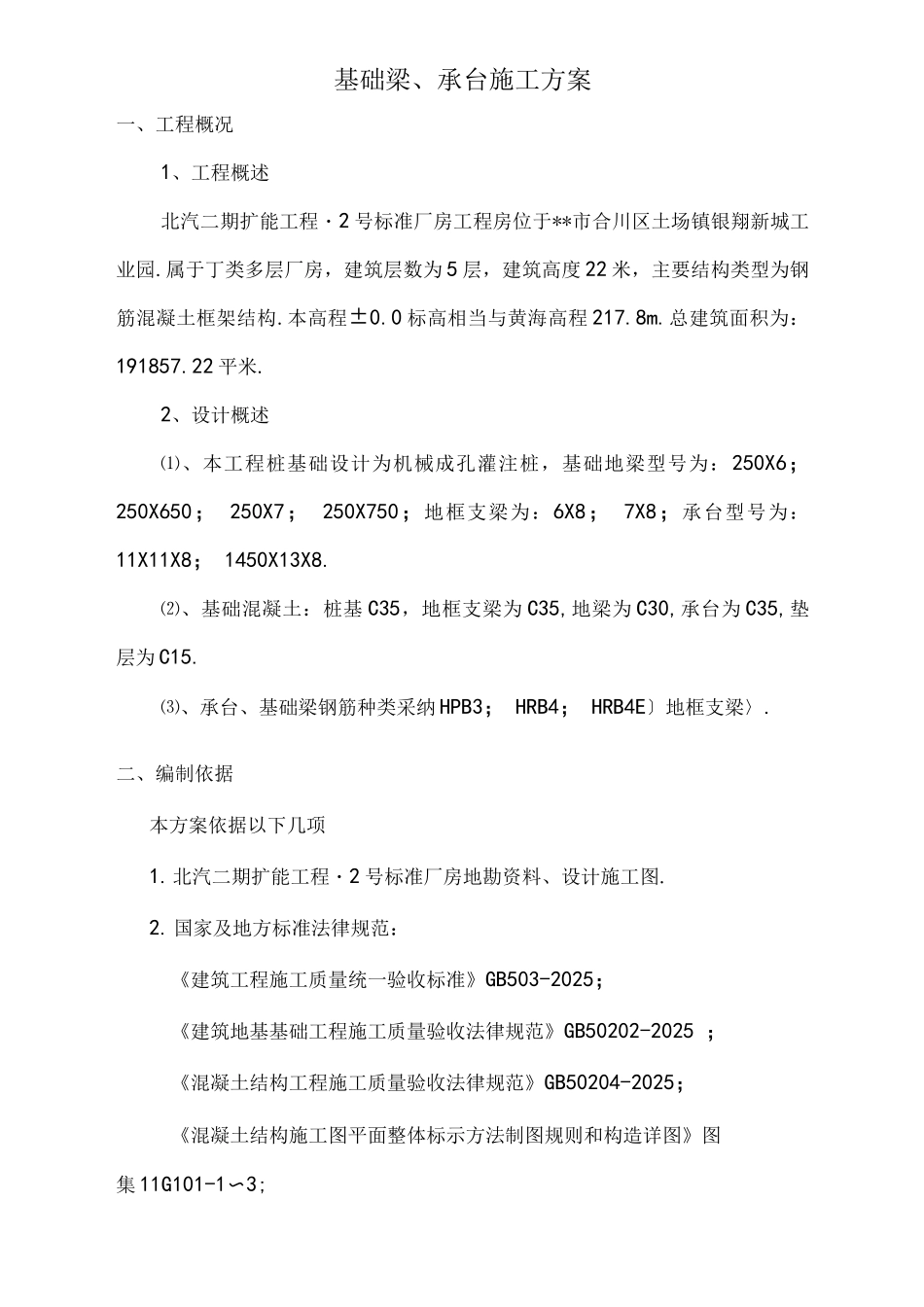

基础梁、承台施工方案一、工程概况1、工程概述北汽二期扩能工程・2 号标准厂房工程房位于**市合川区土场镇银翔新城工业园
属于丁类多层厂房,建筑层数为 5 层,建筑高度 22 米,主要结构类型为钢筋混凝土框架结构
0 标高相当与黄海高程 217
总建筑面积为:191857
2、设计概述⑴、本工程桩基础设计为机械成孔灌注桩,基础地梁型号为:250X6; 250X650; 250X7; 250X750;地框支梁为:6X8; 7X8;承台型号为:11X11X8; 1450X13X8
⑵、基础混凝土:桩基 C35,地框支梁为 C35,地梁为 C30,承台为 C35,垫层为 C15
⑶、承台、基础梁钢筋种类采纳 HPB3; HRB4; HRB4E〕地框支梁〉
二、编制依据本方案依据以下几项1
北汽二期扩能工程・2 号标准厂房地勘资料、设计施工图
国家及地方标准法律规范:《建筑工程施工质量统一验收标准》GB503-2025;《建筑地基基础工程施工质量验收法律规范》GB50202-2025 ;《混凝土结构工程施工质量验收法律规范》GB50204-2025;《混凝土结构施工图平面整体标示方法制图规则和构造详图》图集 11G101-1〜3;3

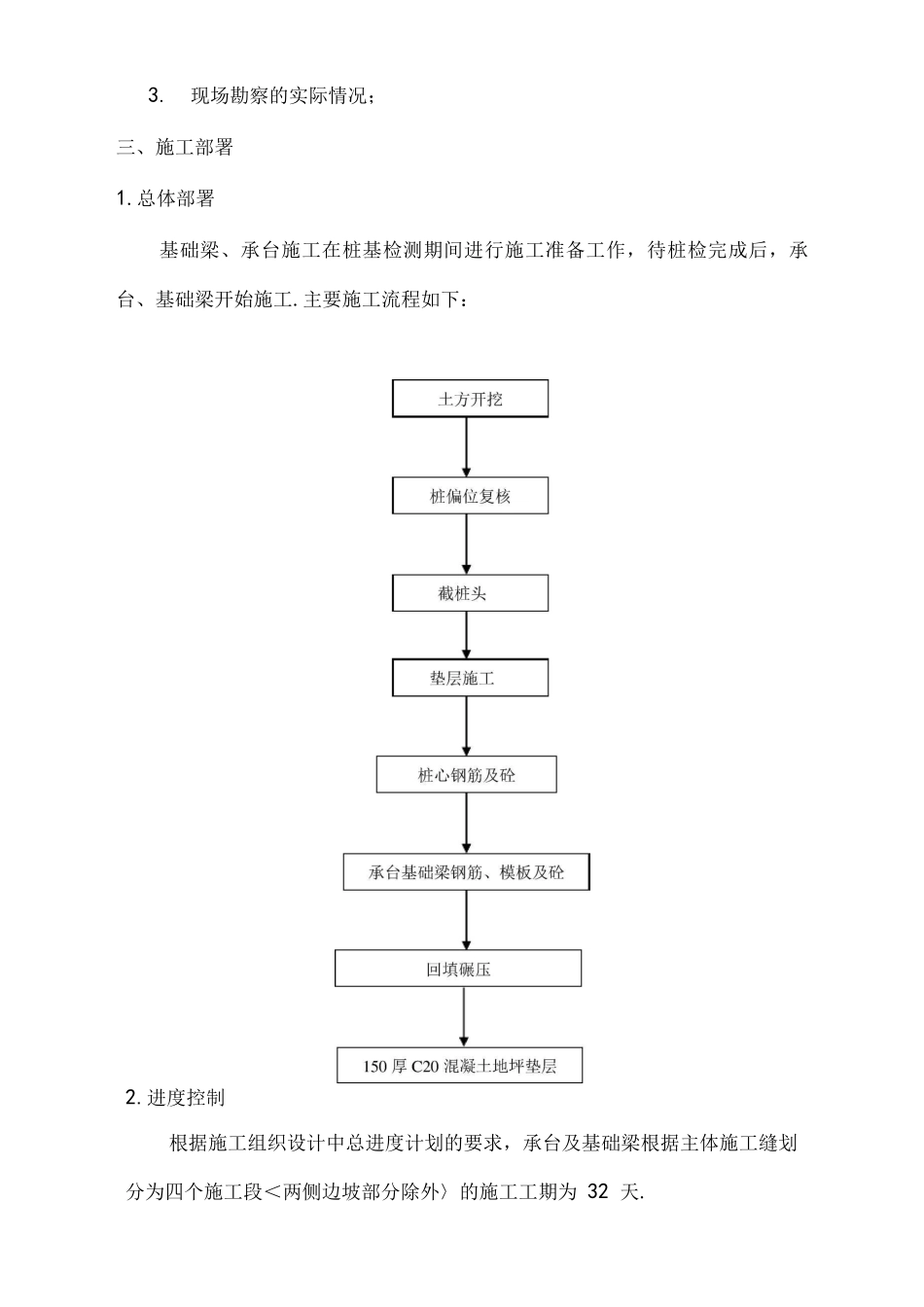

现场勘察的实际情况;三、施工部署1
