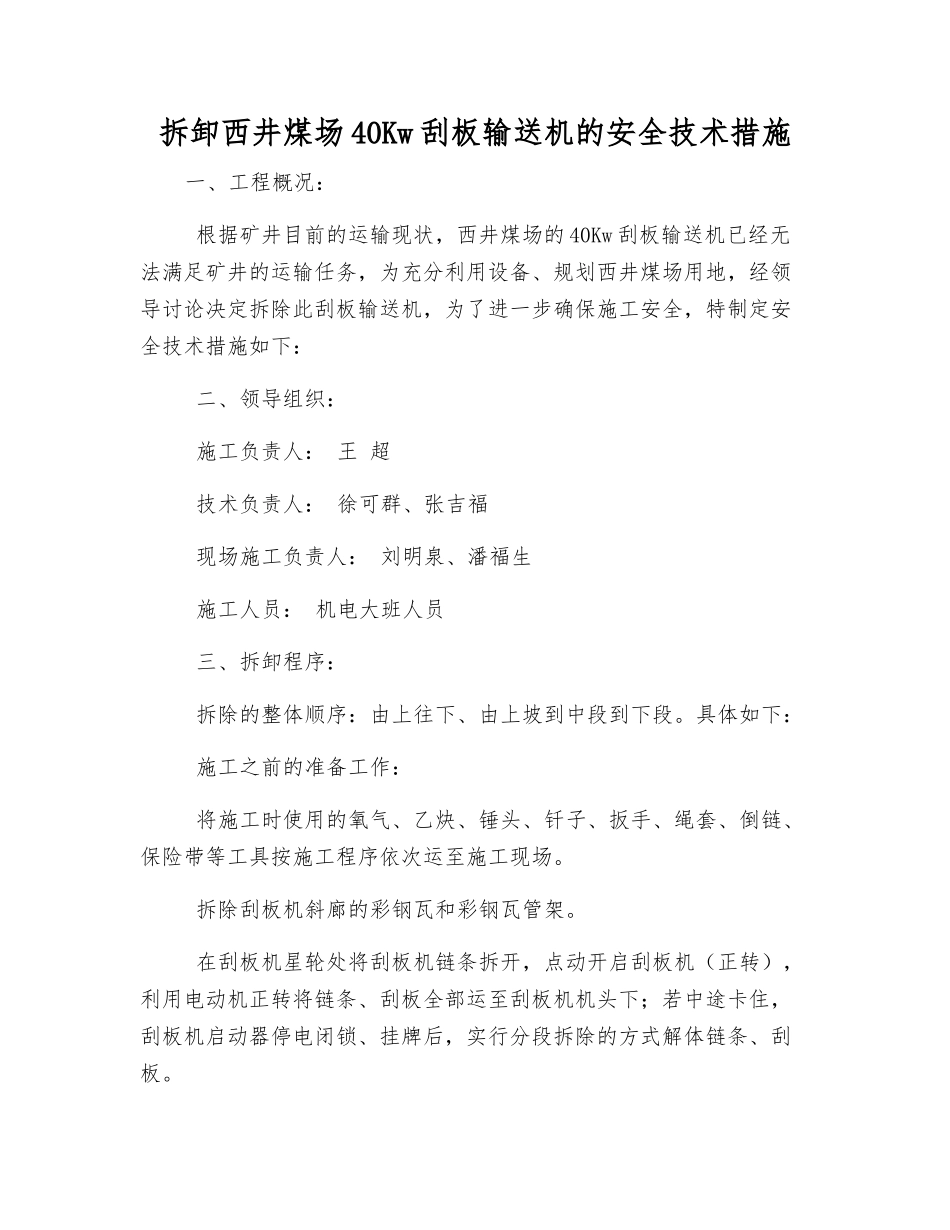

拆卸西井煤场 40Kw 刮板输送机的安全技术措施一、工程概况: 根据矿井目前的运输现状,西井煤场的 40Kw 刮板输送机已经无法满足矿井的运输任务,为充分利用设备、规划西井煤场用地,经领导讨论决定拆除此刮板输送机,为了进一步确保施工安全,特制定安全技术措施如下: 二、领导组织: 施工负责人: 王 超 技术负责人: 徐可群、张吉福 现场施工负责人: 刘明泉、潘福生 施工人员: 机电大班人员 三、拆卸程序: 拆除的整体顺序:由上往下、由上坡到中段到下段
具体如下: 施工之前的准备工作: 将施工时使用的氧气、乙炔、锤头、钎子、扳手、绳套、倒链、保险带等工具按施工程序依次运至施工现场
拆除刮板机斜廊的彩钢瓦和彩钢瓦管架
在刮板机星轮处将刮板机链条拆开,点动开启刮板机(正转),利用电动机正转将链条、刮板全部运至刮板机机头下;若中途卡住,刮板机启动器停电闭锁、挂牌后,实行分段拆除的方式解体链条、刮板

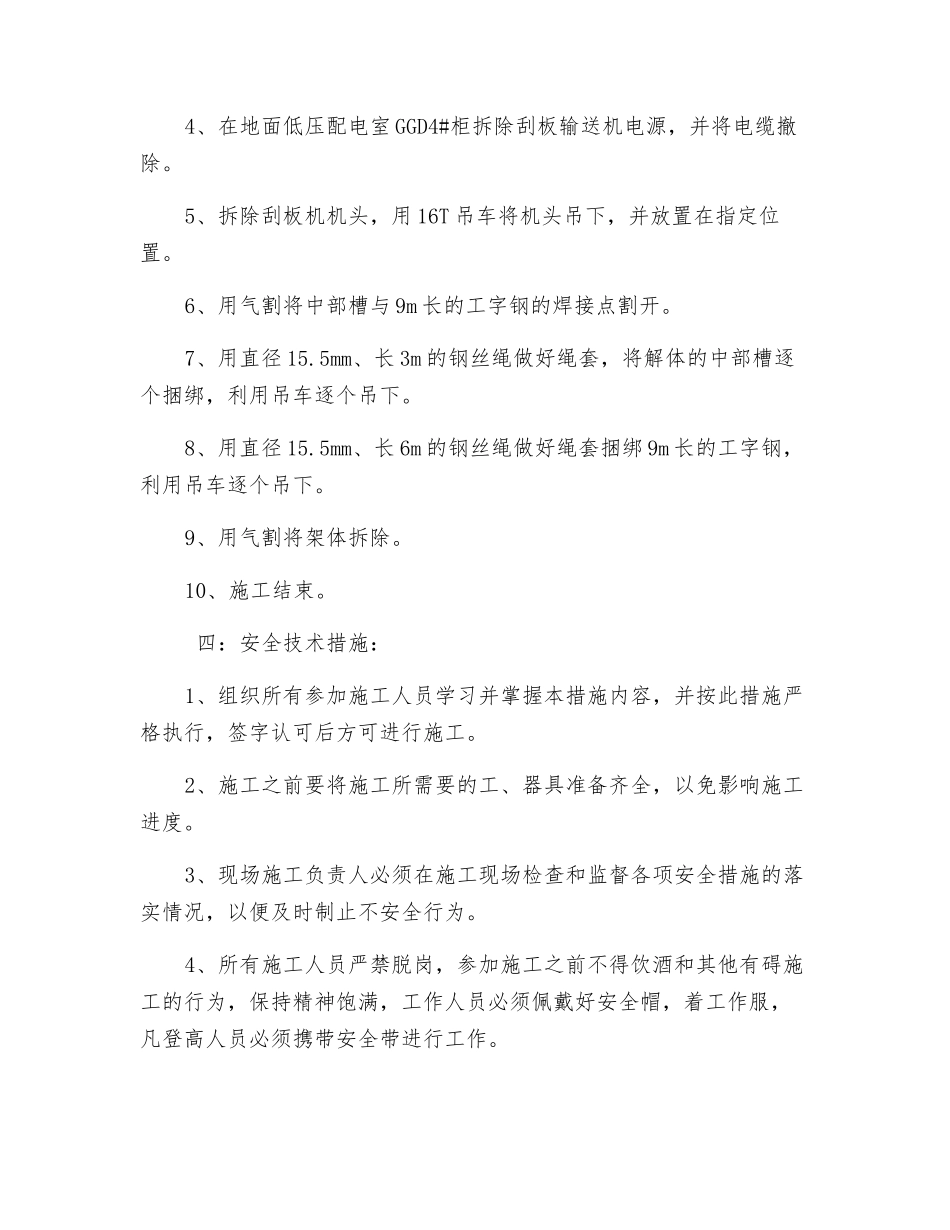

4、在地面低压配电室 GGD4#柜拆除刮板输送机电源,并将电缆撤除
5、拆除刮板机机头,用 16T 吊车将机头吊下,并放置在指定位置
6、用气割将中部槽与 9m 长的工字钢的焊接点割开
7、用直径 15
5mm、长 3m 的钢丝绳做好绳套,将解体的中部槽逐个捆绑,利用吊车逐个吊下
8、用直径 15
5mm、长 6m 的钢丝绳做好绳套捆绑 9m 长的工字钢,利用吊车逐个吊下
9、用气割将架体拆除
10、施工结束

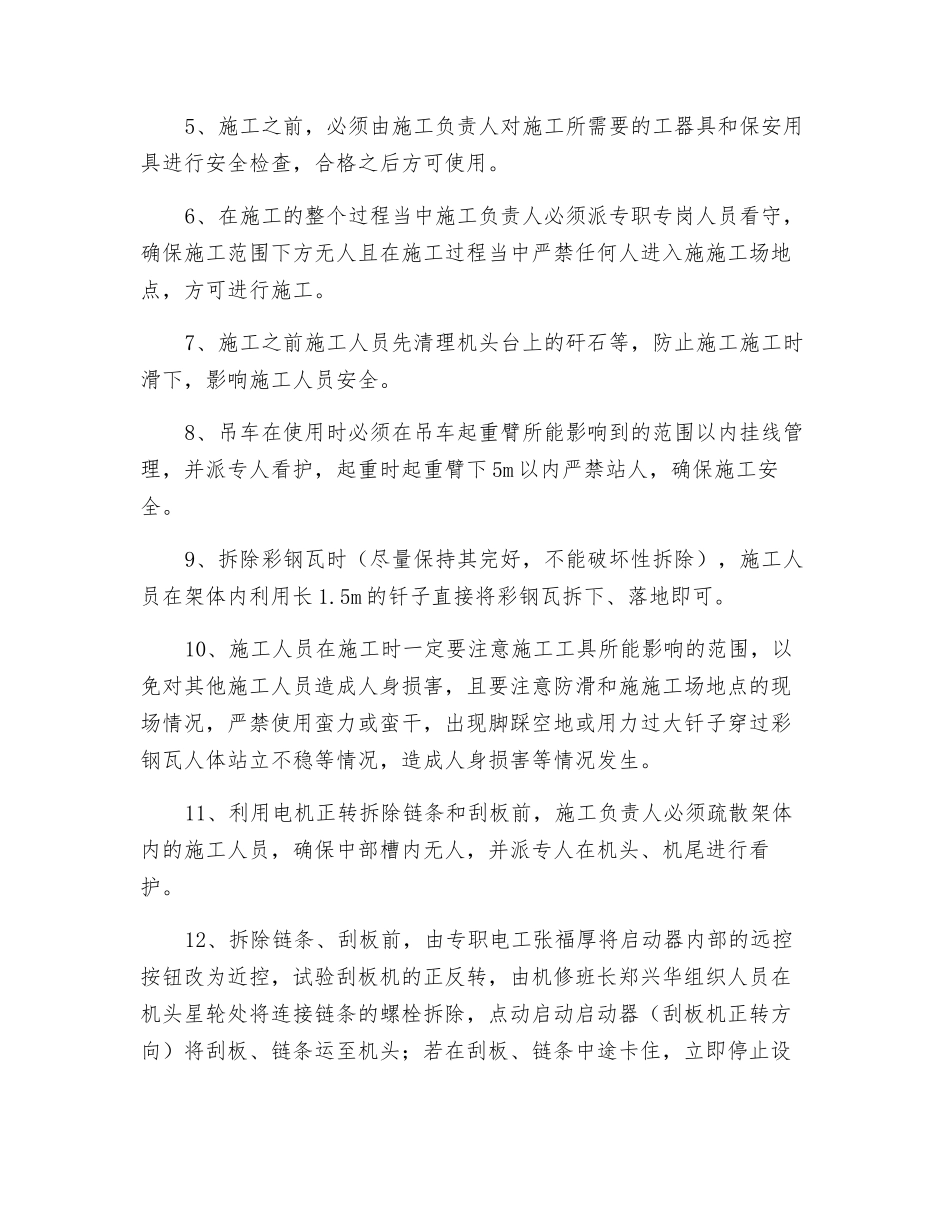

四:安全技术措施:1、组织所有参加施工人员学习并掌握本措施内容,并按此措施严格执行,签字认可后方可进行施工
2、施工之前要将施工所需要的工、器具准备齐全,以免影响施工进度
3、现场施工负责人必须在施工现场检查和监督各项安全措施的落实情况,以便及时制止不安全行为
4、所有施工人员严禁脱岗,参加施工之前不得饮酒和其他有碍施工的行为,保持精神饱满,工作人员必须佩戴好安全帽,着工作服,
