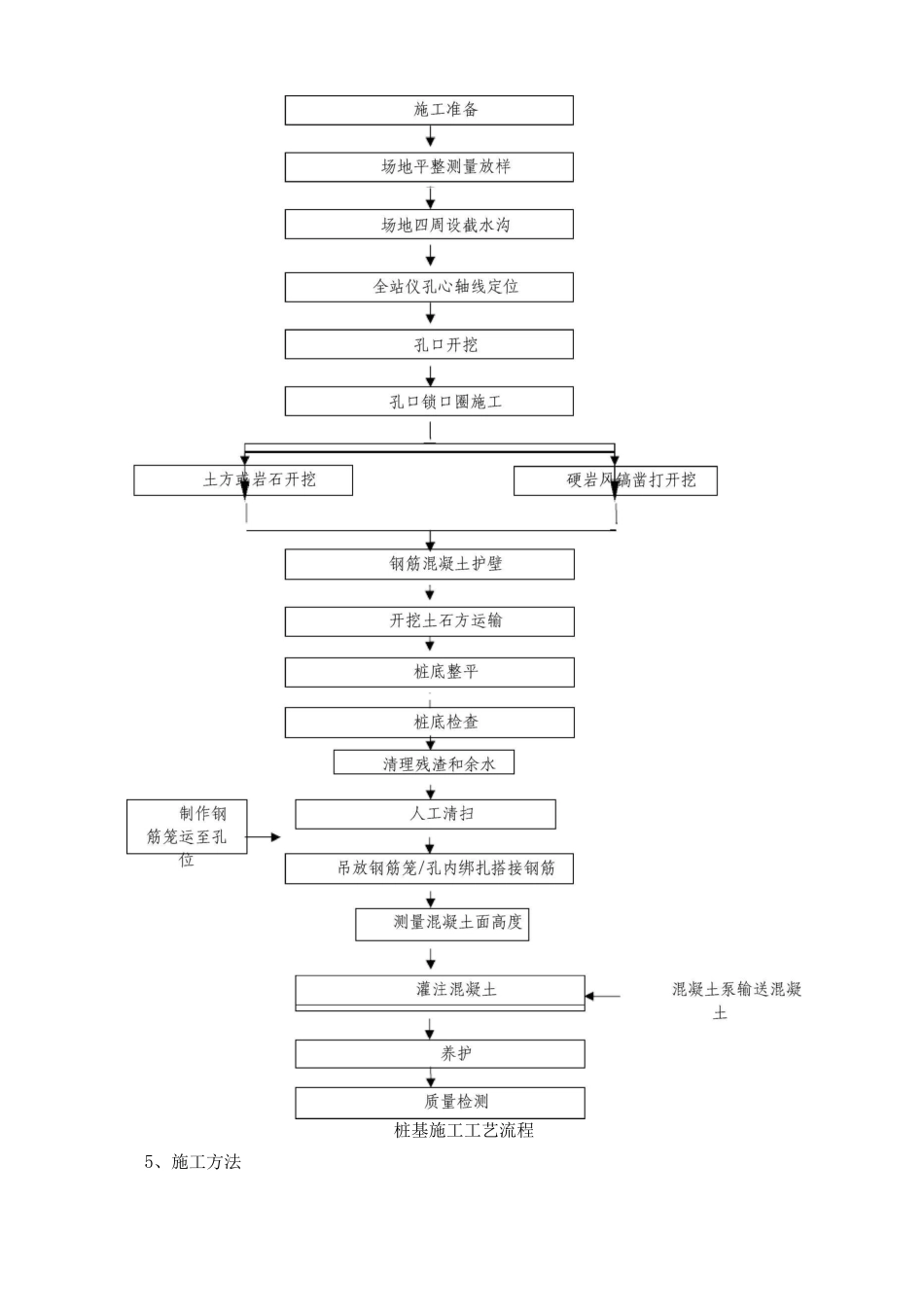

挖孔桩专项施工方案及工艺方法1、总体施工方案(1)成孔施工孔桩全部采纳人工开挖,土层及岩石层采纳人工手持铁搞、钢钎、风镐等开挖,边开挖边施工护壁,即开挖 1 米护壁支护 1 米。进入嵌岩层后,为保持岩体的完整性,基岩开挖范围严禁放炮,主要采纳风镐凿打开挖,电动卷扬机提升出渣。(2)钢筋施工部分孔桩由于长度较大,桩身钢筋根据桩长采纳人工化加工成钢筋笼成品,塔吊分别吊装入孔中按绑扎搭接施工法律规范分别连接;(3)混凝土施工桩护壁为普通混凝土 C25、孔桩填芯采纳商品混凝土 C30,混凝土泵车管道输送混凝土至孔桩、机械捣固方式灌注。2、挖孔桩施工顺序本工程孔桩开挖流程跟随总进度计划实施,整体划分为两个施工段:第一施工段为XXX;第二施工段为 X X X,两个施工段循环渐进,采纳跳挖跳灌的方式进行施工。3、施工准备3.1、技术准备(1)调查现场及周边地区,对设计提供的地质、水文、气象资料进行复核,复核施工图纸的桩位、标高及轴线位置与设计施工图是否相符。(2)向施工技术人员组进行技术交底及安全交底,向班组进行详细的人工挖孔桩技术、安全、操作交底并签章。确保施工过程中的质量及人身安全。(3)混凝土配合比设计及试验,根据混凝土设计强度要求,在现在监理工程师见证下在砂、碎石、水泥堆放现场随机取样及送样下,将原材料(砂、碎石水泥)送入实验室,分别做泵送 C30 混凝土配合比及普通混凝土 C25 的施工配合比,以满足挖孔桩不同灌注施工工艺的要求。(4)测量放样:测定桩位中心点位、高程水准点后,复核孔径、桩间距,设置桩位中心护桩,在桩基周围撒出灰线。(5)在地质条件复杂区域的人工挖孔桩,全面挖孔桩施工前,先做挖孔试桩,桩孔数量不少于 2 个,对图纸提供的水文、地质情况时行复核,检验选择的施工工艺是否符合相关质量、安全要求,当水文、地质情况有变化,施工过程中存在问题时,对施工工艺进行修正。3.2、机具准备(1)挖掘设备:铁锹、镐、钢钎、手持式凿岩机、空压机、风镐。(2)提升设备:慢速卷扬机。(3)运输设备:手推车、小翻斗车、水泵等。(4)安全设备:鼓风机、有害气体检测仪、氧气袋,低压、防破电线、防爆照明灯、活动软梯、安全帽、安全带、安全活动盖板等。(5)护壁设备:钢模板、支撑架,钢筋混凝土套筒、钢套筒等。(6)钢筋加工、安装设备,钢筋笼成型成套设备,电焊机、直螺纹连接器、钢管支架等。3.3、材料准备水泥、碎石、砂、钢筋等,都由现在监...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

挖孔桩专项施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
