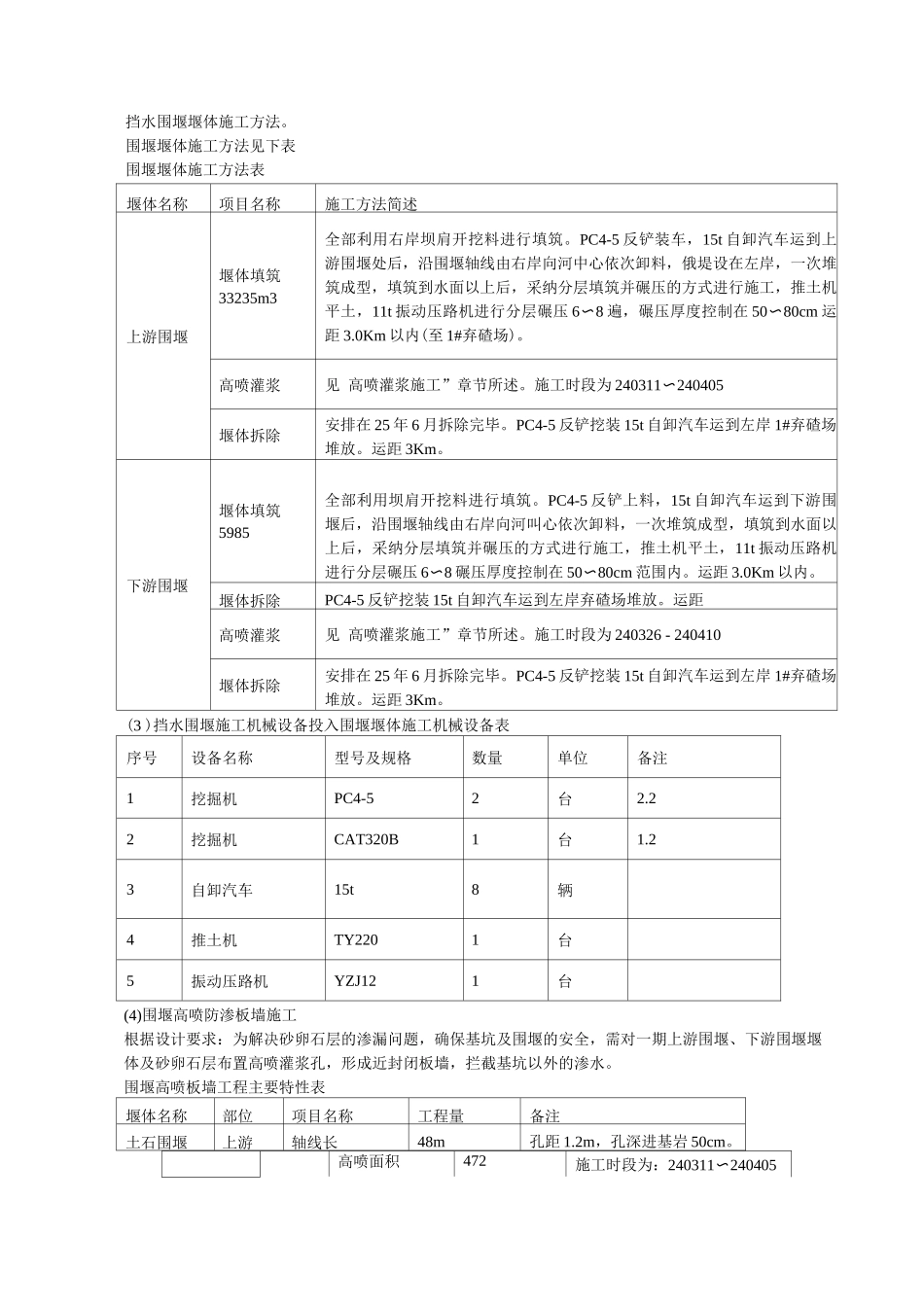

挡水围堰堰体施工方法
围堰堰体施工方法见下表围堰堰体施工方法表堰体名称项目名称施工方法简述上游围堰堰体填筑33235m3全部利用右岸坝肩开挖料进行填筑
PC4-5 反铲装车,15t 自卸汽车运到上游围堰处后,沿围堰轴线由右岸向河中心依次卸料,俄堤设在左岸,一次堆筑成型,填筑到水面以上后,采纳分层填筑并碾压的方式进行施工,推土机平土,11t 振动压路机进行分层碾压 6〜8 遍,碾压厚度控制在 50〜80cm 运距 3
0Km 以内(至 1#弃碴场)
高喷灌浆见 高喷灌浆施工”章节所述
施工时段为 240311〜240405堰体拆除安排在 25 年 6 月拆除完毕
PC4-5 反铲挖装 15t 自卸汽车运到左岸 1#弃碴场堆放
运距 3Km
下游围堰堰体填筑5985全部利用坝肩开挖料进行填筑
PC4-5 反铲上料,15t 自卸汽车运到下游围堰后,沿围堰轴线由右岸向河叫心依次卸料,一次堆筑成型,填筑到水面以上后,采纳分层填筑并碾压的方式进行施工,推土机平土,11t 振动压路机进行分层碾压 6〜8 碾压厚度控制在 50〜80cm 范围内
0Km 以内
堰体拆除PC4-5 反铲挖装 15t 自卸汽车运到左岸弃碴场堆放
运距高喷灌浆见 高喷灌浆施工”章节所述
施工时段为 240326 - 240410堰体拆除安排在 25 年 6 月拆除完毕
PC4-5 反铲挖装 15t 自卸汽车运到左岸 1#弃碴场堆放
运距 3Km

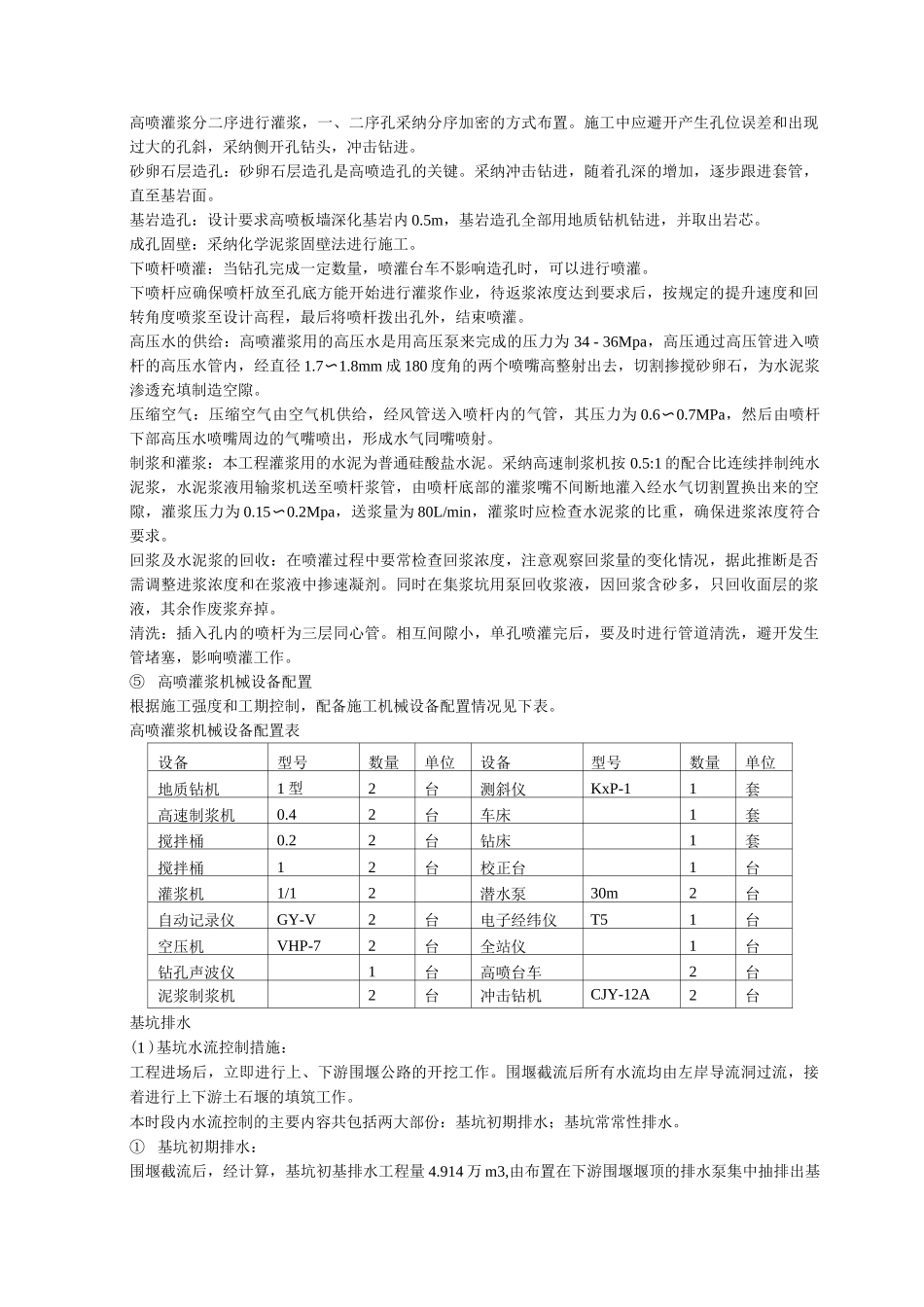

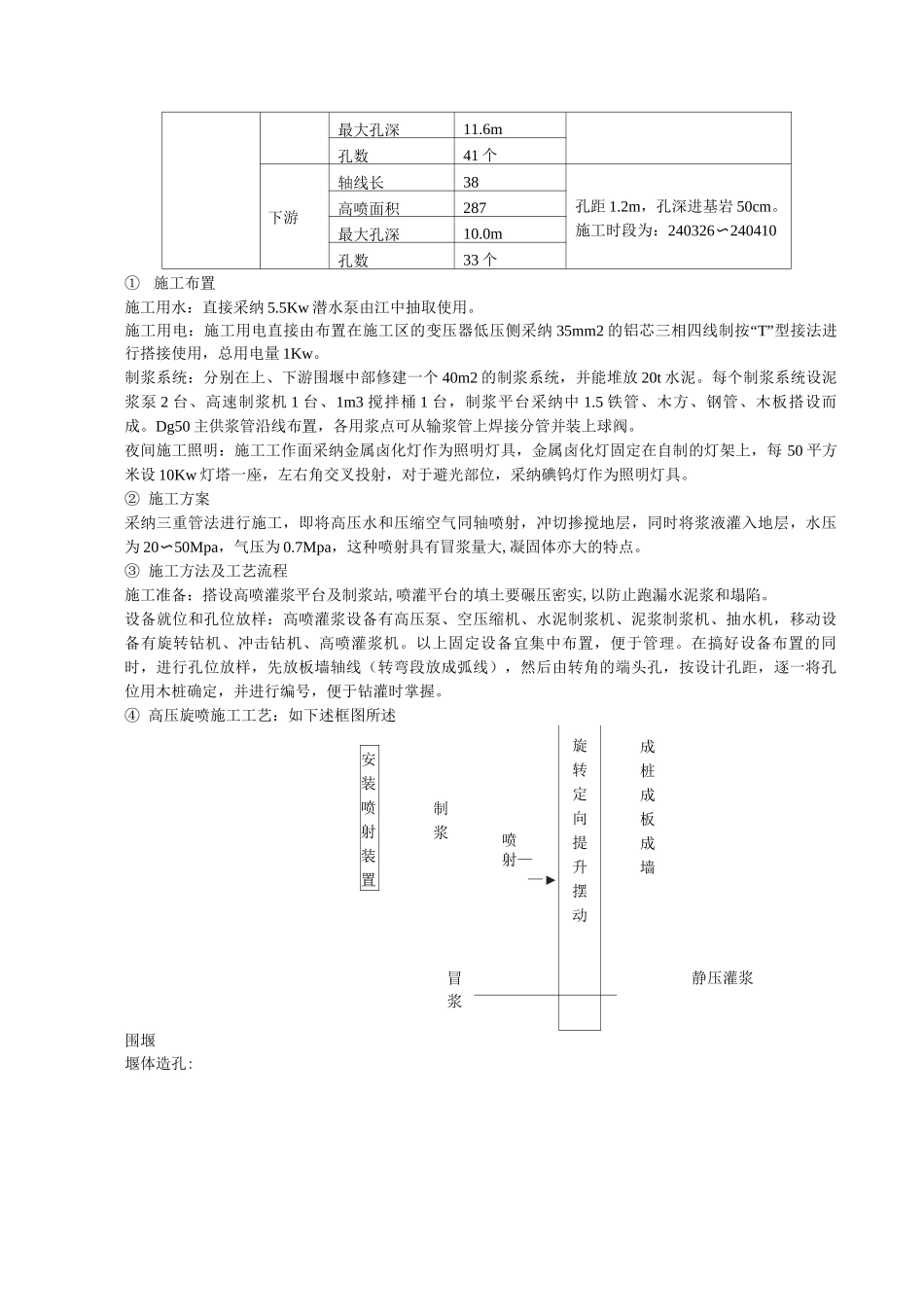

(3 )挡水围堰施工机械设备投入围堰堰体施工机械设备表序号设备名称型号及规格数量单位备注1挖掘机PC4-52台2
22挖掘机CAT320B1台1
23自卸汽车15t8辆4推土机TY2201台5振动压路机YZJ121台(4)围堰高喷防渗板墙施工根据设计要求:为解决砂卵石层的渗漏问题,确保基坑及围堰的安全,需对一期上游围堰、下游围堰堰体及砂卵石层布置高喷灌浆孔,形成
