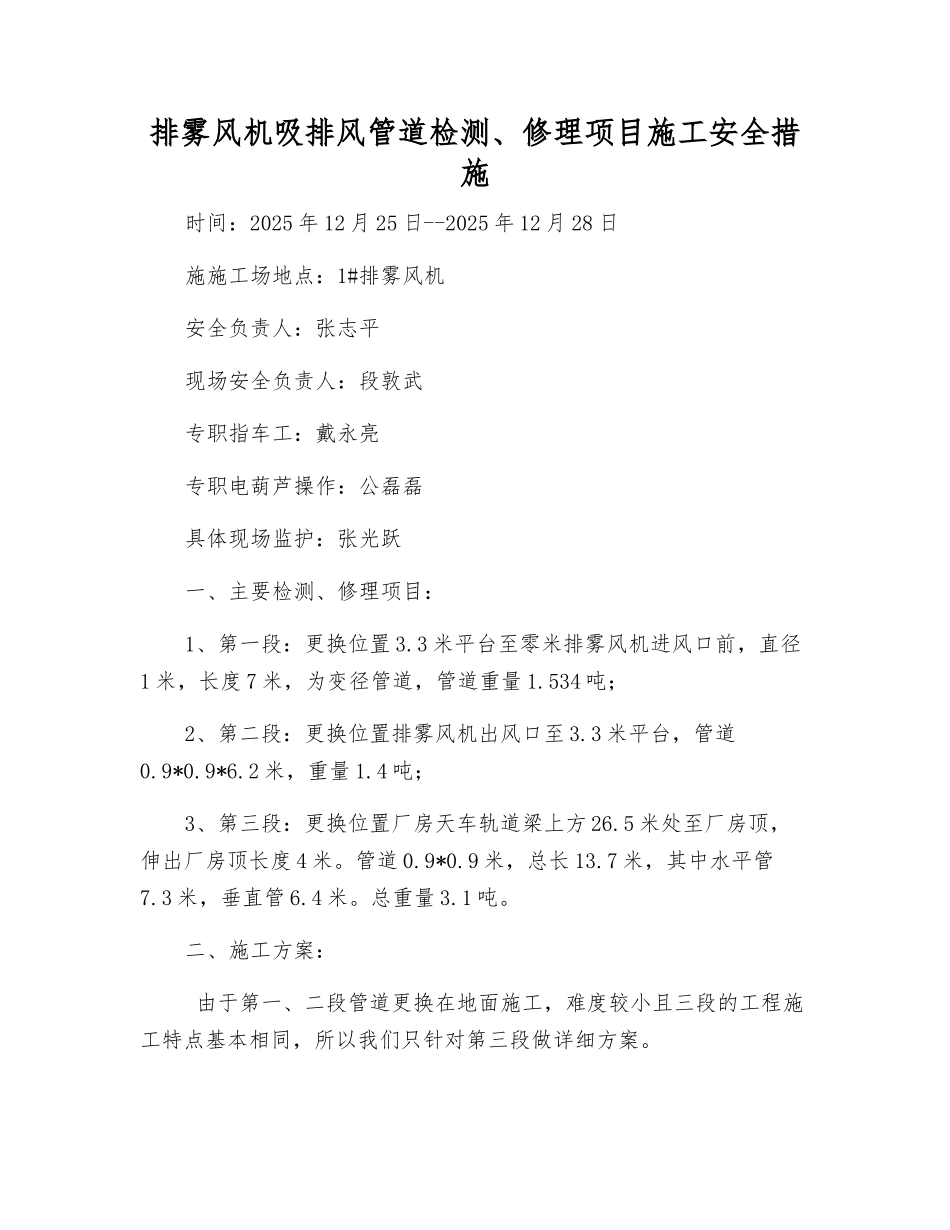

排雾风机吸排风管道检测、修理项目施工安全措施时间:2025 年 12 月 25 日--2025 年 12 月 28 日施施工场地点:1#排雾风机安全负责人:张志平现场安全负责人:段敦武专职指车工:戴永亮专职电葫芦操作:公磊磊具体现场监护:张光跃一、主要检测、修理项目:1、第一段:更换位置 3
3 米平台至零米排雾风机进风口前,直径1 米,长度 7 米,为变径管道,管道重量 1
534 吨;2、第二段:更换位置排雾风机出风口至 3
3 米平台,管道0
2 米,重量 1
4 吨;3、第三段:更换位置厂房天车轨道梁上方 26
5 米处至厂房顶,伸出厂房顶长度 4 米
9 米,总长 13
7 米,其中水平管7
3 米,垂直管 6
二、施工方案: 由于第一、二段管道更换在地面施工,难度较小且三段的工程施工特点基本相同,所以我们只针对第三段做详细方案

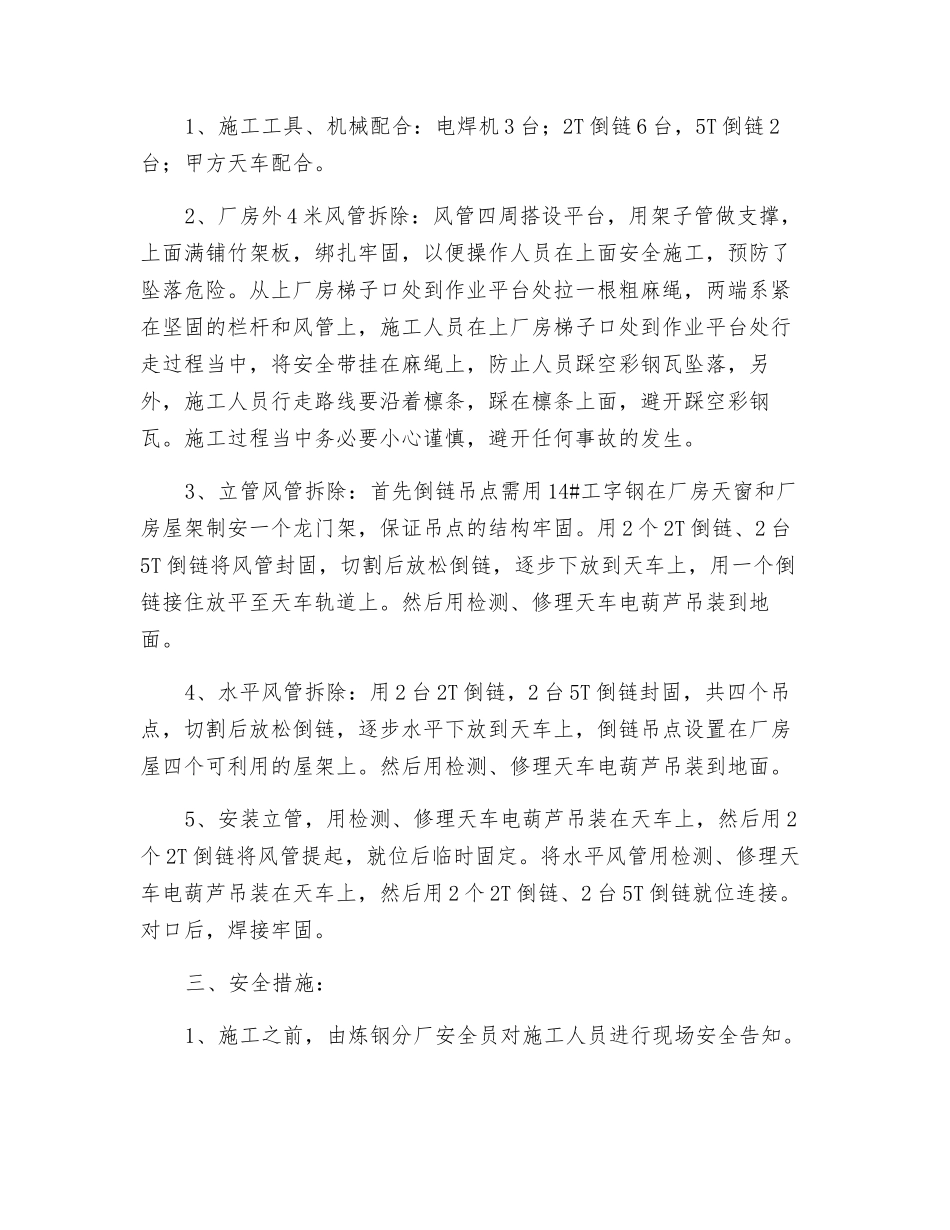

1、施工工具、机械配合:电焊机 3 台;2T 倒链 6 台,5T 倒链 2台;甲方天车配合
2、厂房外 4 米风管拆除:风管四周搭设平台,用架子管做支撑,上面满铺竹架板,绑扎牢固,以便操作人员在上面安全施工,预防了坠落危险
从上厂房梯子口处到作业平台处拉一根粗麻绳,两端系紧在坚固的栏杆和风管上,施工人员在上厂房梯子口处到作业平台处行走过程当中,将安全带挂在麻绳上,防止人员踩空彩钢瓦坠落,另外,施工人员行走路线要沿着檩条,踩在檩条上面,避开踩空彩钢瓦
施工过程当中务必要小心谨慎,避开任何事故的发生
3、立管风管拆除:首先倒链吊点需用 14#工字钢在厂房天窗和厂房屋架制安一个龙门架,保证吊点的结构牢固
用 2 个 2T 倒链、2 台5T 倒链将风管封固,切割后放松倒链,逐步下放到天车上,用一个倒链接住放平至天车轨道上
然后用检测、修理天车电葫芦吊装到地面

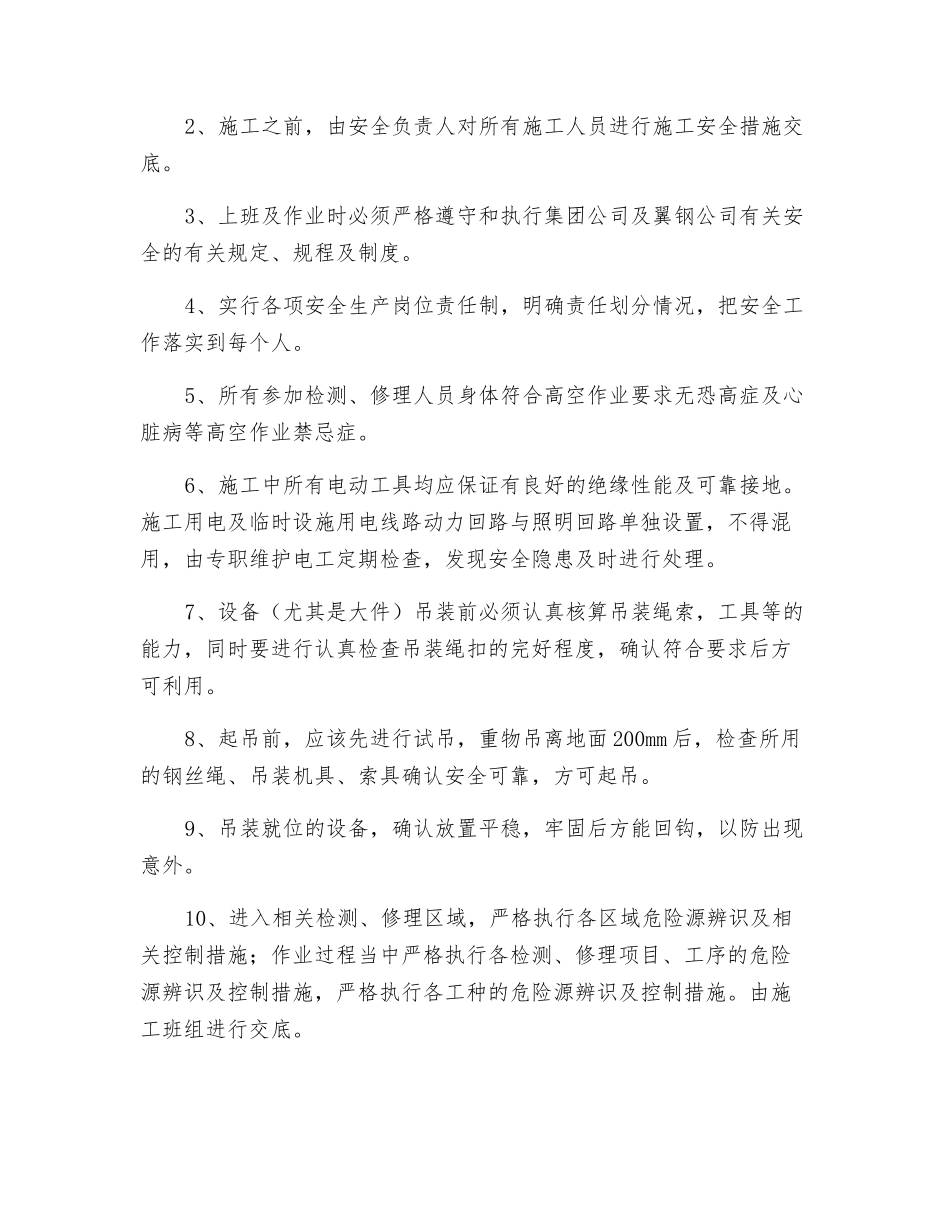

4、水平风管拆除:用 2
