搬迁办公楼工程施工总体部署搬迁办公楼工程施工总体部署第 1 节施工顺序一、施工顺序原则施工顺序是施工步骤上存在的客观规律
本工程遵守 "先地下、后地上,先结构、后装修,先土建、后设备"和装 修施工"先内后外"以及"外装修由上向下、内装修由下向上、 收尾由上向下"的原则
二、基本要求上道工序的完成要为下道工序制造施工条件,下道工 序的施工要能够保证上道工序的成品完好不受损坏,以减少 不必要的返工浪费,确保工程质量
三、施工流向施工流向是指对时间和空间的充分利用
特别是采纳 平行流水立体交叉作业时,合理的施工流向,不仅是工程质 量的保证,也是安全施工的保证
如上部结构仍在施工时, 装修施工提前插入的适宜时间和部位,结构和装修仍在施工 时,设备专业穿插进行的适宜时间和部位等,这些均须进行 周密的安排
特别是土建与安装及设备专业的关系,一般是 室内装修要待各专业系统的干管完成后才能开始,内装修施 工又要为专业施工的最后完成制造条件,但是,土建装修可 以按层施工,而上下水、电力、通讯等设备专业则要按系统 施工,不可能按层划分区段,因此,必须安排好时间与空间 的利用,处理好穿插施工的关系
四、施工段划分本工程属于小型建筑,建筑层数不多而且工程量不大, 故不考虑划分流水段
五、施工顺序和施工流水段根据上述原则和本工程的实际情况,确定:逐层以混 凝土浇筑为关键线路,装饰和安装工程穿插施工
第 2 节施工顺序本工程实行以主体结构为先导,其他各分部分项工程 适时插入的原则,其施工程序如下:一、施工顺序原则总体施工程序见图 3-1 o图 3T 总体施工程序二、基础施工程序基础施工程序见图 3-2

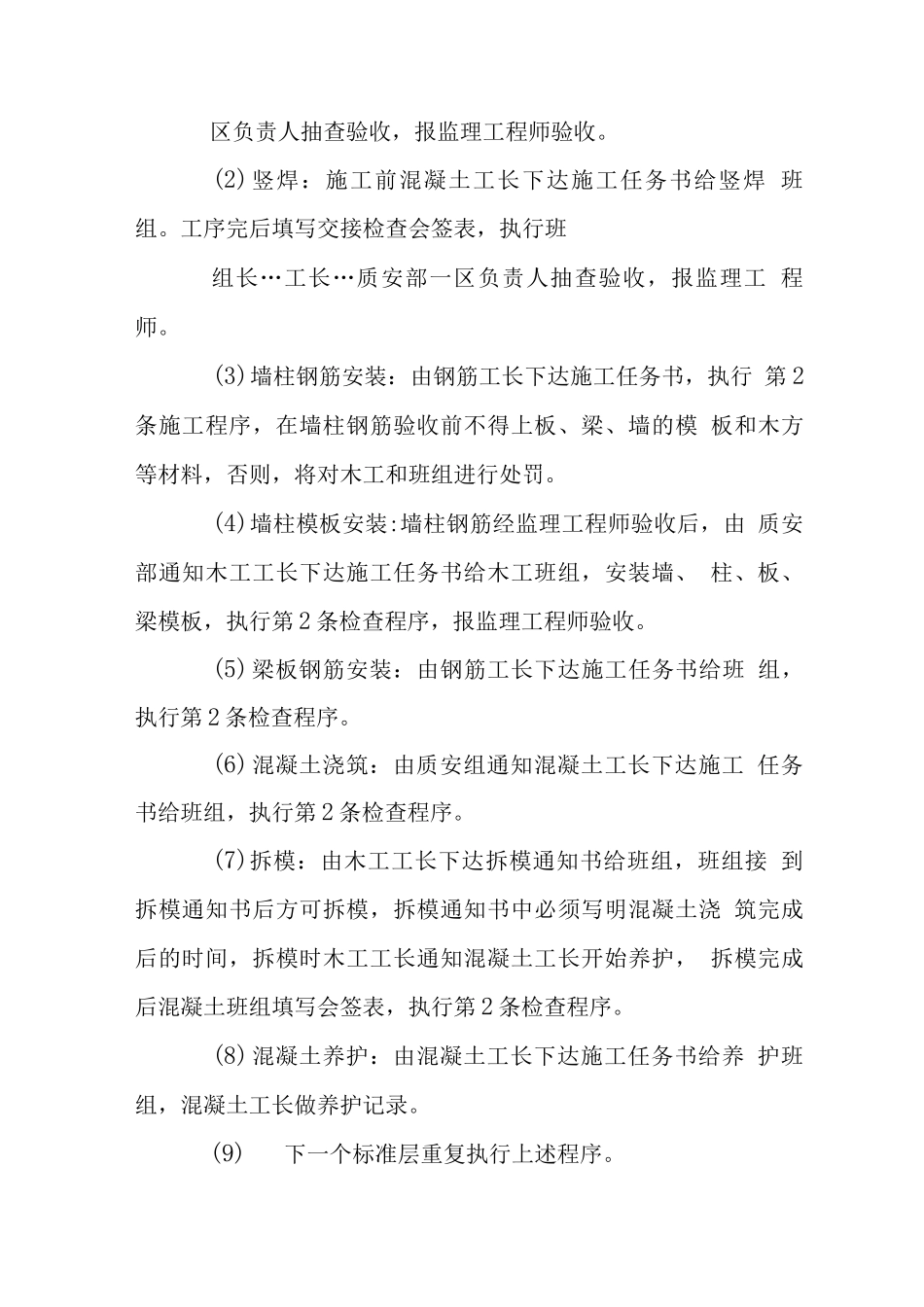

图 3-2 基础施工程序三、主体结构施工程序每层结构实行梁、板、柱混凝土一次浇筑成形,其施 工程序如下:(1)测量放线:放线前由混凝土工长下达施工任务书 给测量班组,放线完后测量组填写交接会签表,质安部
