支护的安全技术组织措施1、采纳杆长 m、φ18mm 的树脂锚杆支护巷道顶帮,各巷托板均采纳钢筋砼托板,规格为 0
2m(长×厚×宽)
每根锚杆使用一卷树脂药
锚固力不小于 5 吨
2、锚索支护技术要求 A、锚索钢铰线长度至少 米,孔深 米,锚索外露出顶板长度 mm
锚索钢铰线采纳端头锚固型,锚固长度不小于 1
每根锚索使用两根树脂药,树脂药规格:φ=16mm,长为 600mm

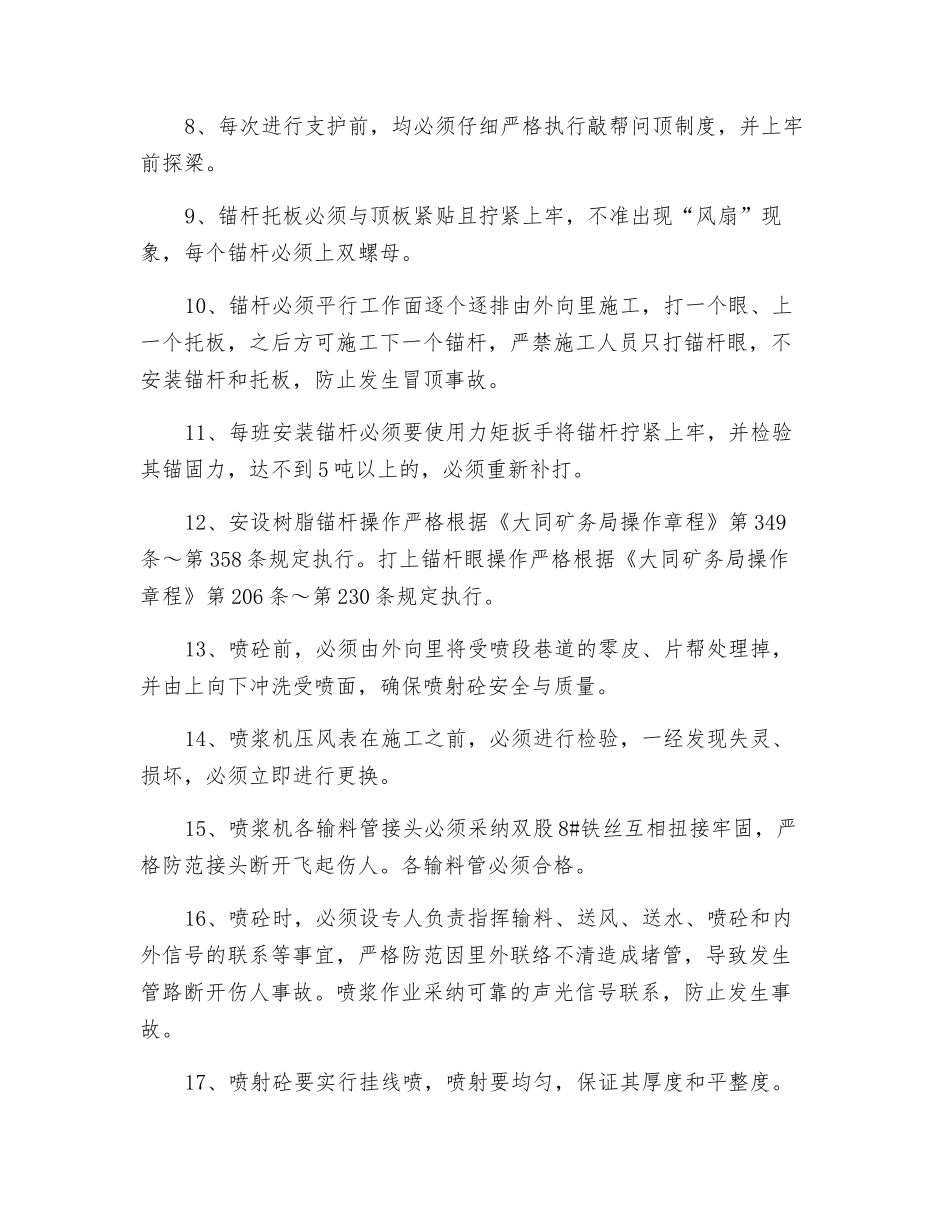

锚索托板采纳边长 米,厚不小于 15mm 的优质钢板
B、为了增强搅拌效果,锚索锚固端头必须用 8#铅丝焊毛刺,焊毛刺段长度不小于 1
C、、锚索锚固力不小于 5 吨
D、锚索锚入到稳定岩层的深度不得小于 1
3、打锚杆、锚索必须根据设计要求按中线标定眼位,做到横竖成行
锚杆、锚索眼与岩层面或巷道轮廓线夹角不低于 75°
4、锚杆、锚索间排距误差不超过±100mm;锚杆、锚索眼深误差不超过 0~+50mm;锚杆露出帽外 10-30mm
5、喷射砼料技术要求:水泥使用 425#普硅水泥,砂子为中砂,含水 5%,石子采纳卵石,φ=5~15mm,含水 2%,速凝剂采纳 782 型
6、喷射砼料配比要求:体积比为:水泥:砂子:石子=1:2:1;水灰比为:0
36;速凝剂掺量 3%

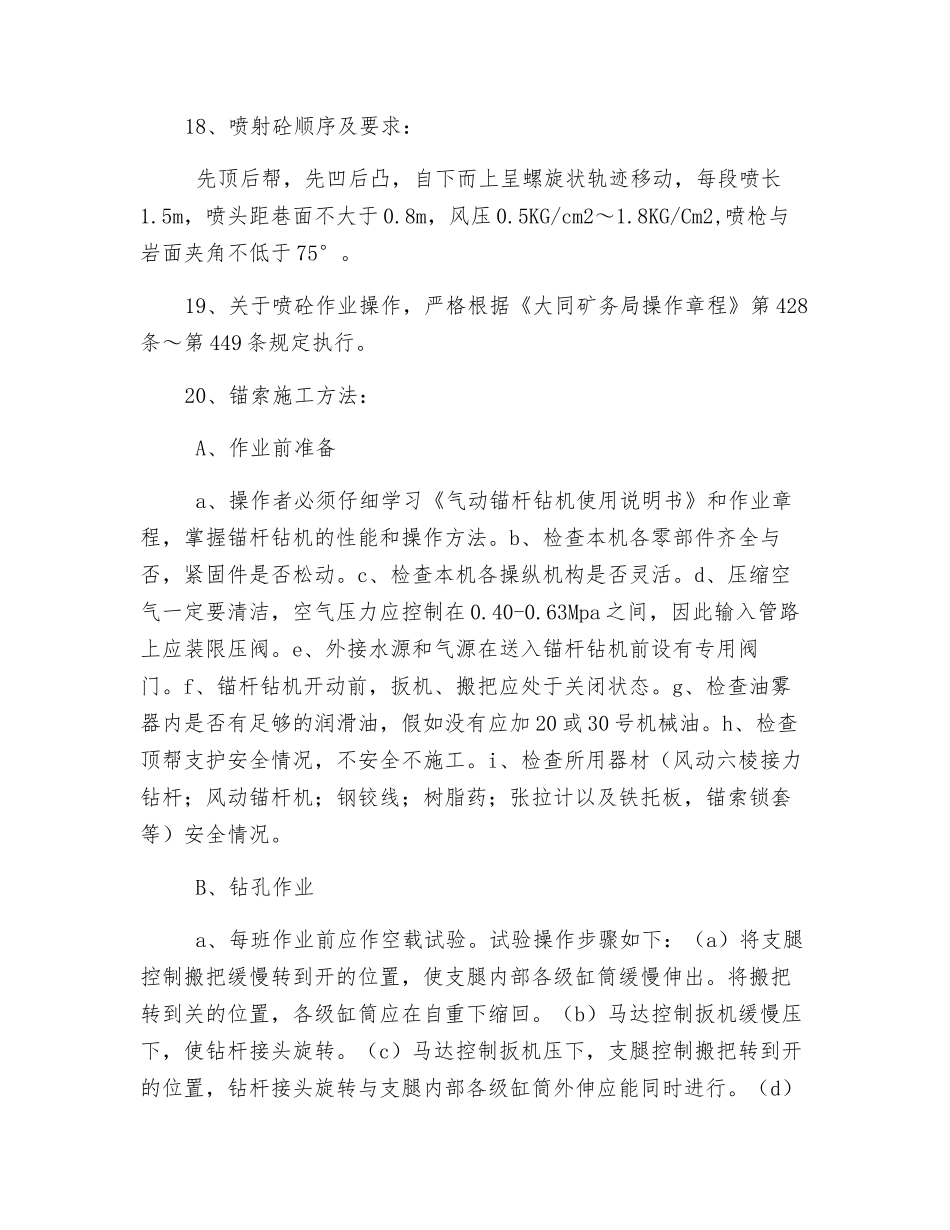

7、采纳 根长度为 m 的 8#槽钢做临时超前支护,每根前探梁采纳双环吊挂在每一排锚杆的最前两根锚杆上,前探梁距工作面迎头距离不大于 0
其安装方法为:将槽钢插入环中,在钢管前后端与顶板之间插入枕木,枕木与钢管垂直,并用木楔背紧刹牢
随着巷道向前掘进及时向前移动前探梁:每打一根锚杆,向前移动前探梁一次
8、每次进行支护前,均必须仔细严格执行敲帮问顶制度,并上牢前探梁
9、锚杆托板必须与顶板紧贴且拧紧上牢,不准出现“风扇”现象,每个锚杆必须上双螺母
10、锚杆必须平行工作面逐个逐排由外
