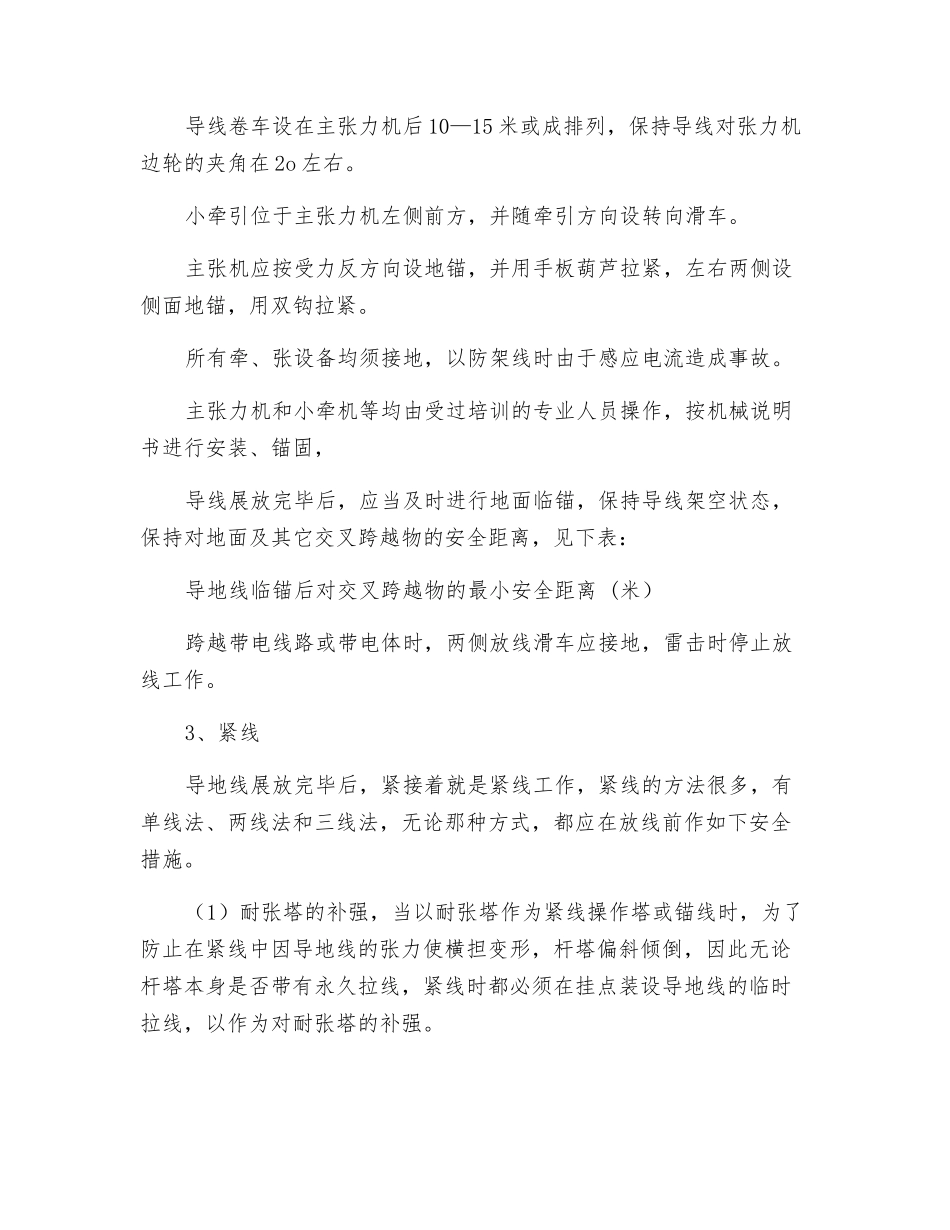

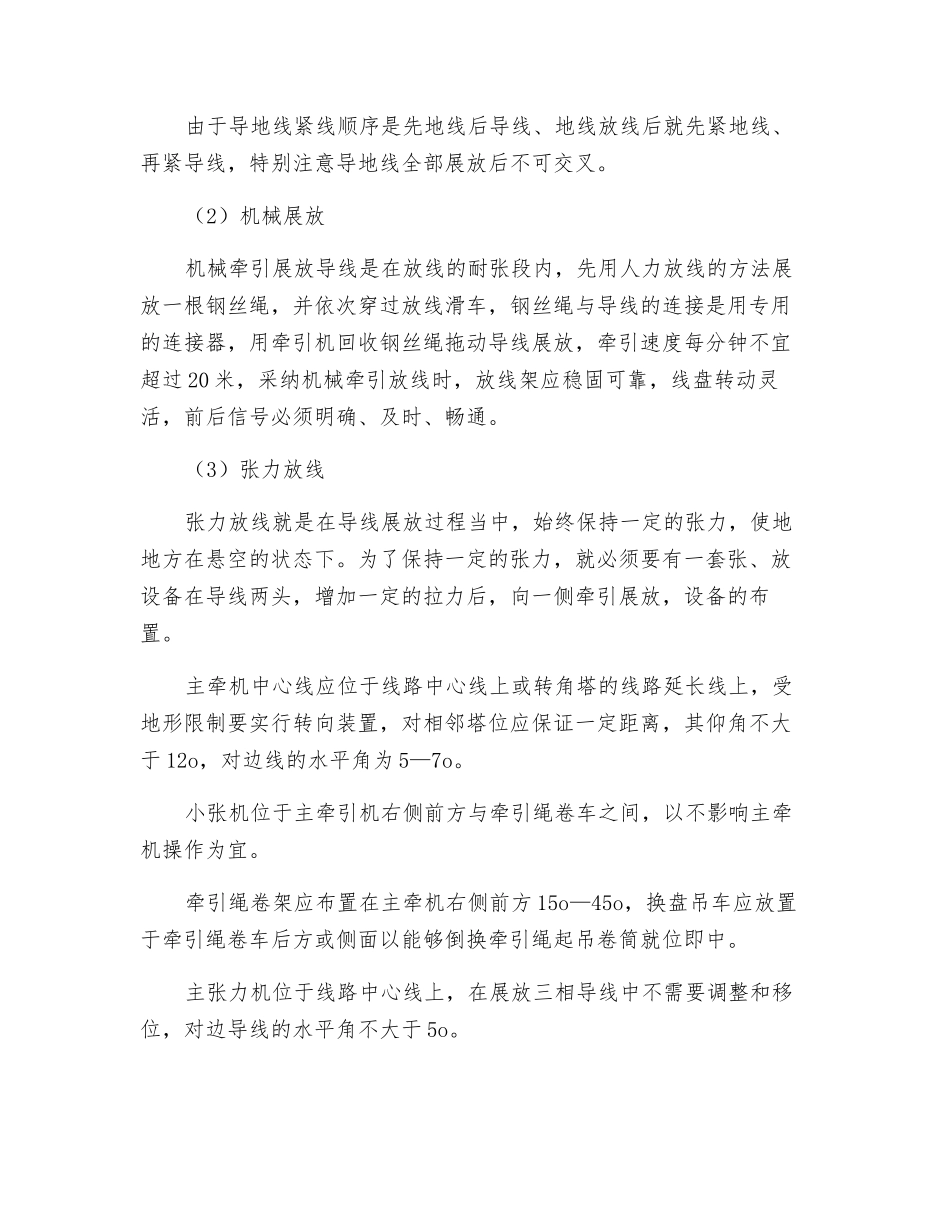

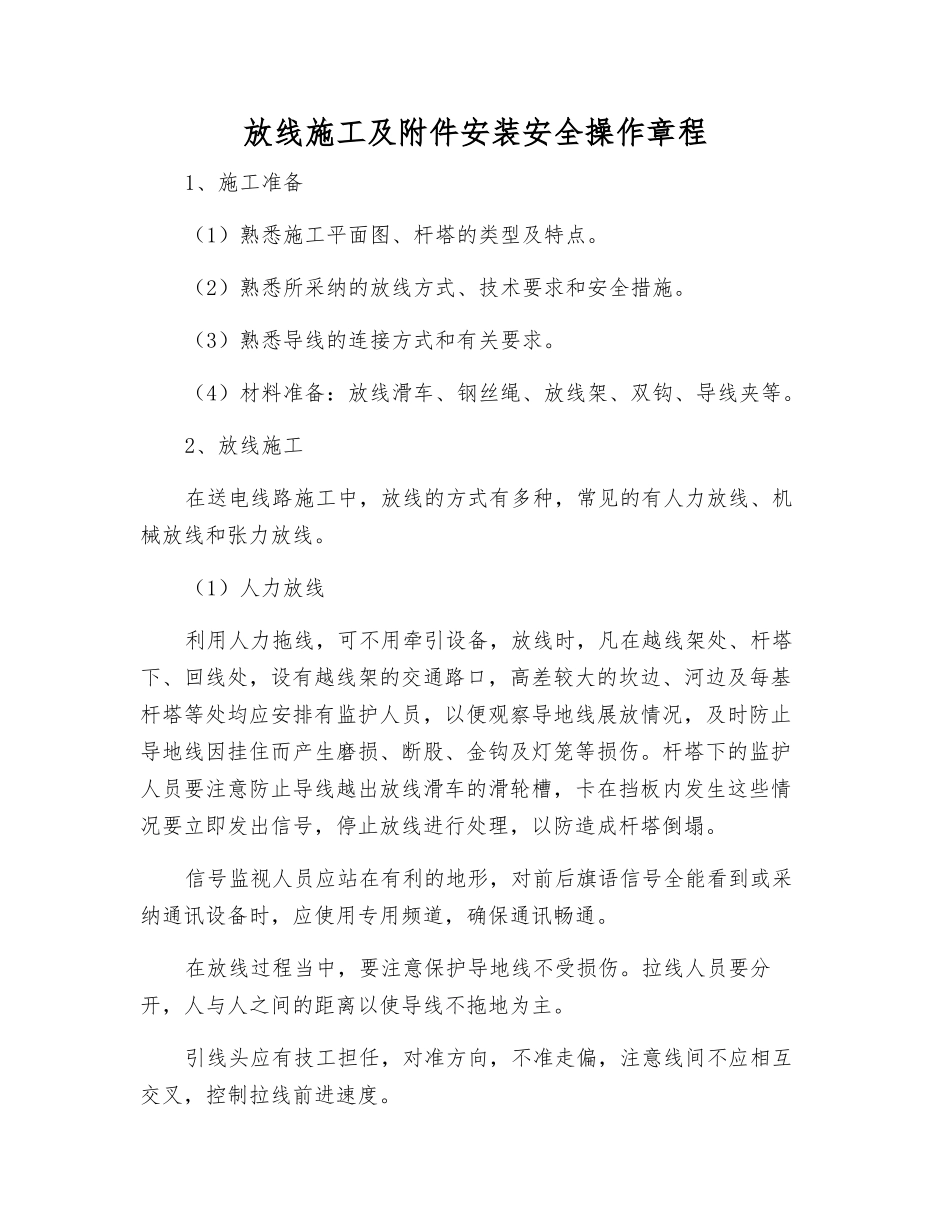

放线施工及附件安装安全操作章程1、施工准备(1)熟悉施工平面图、杆塔的类型及特点。(2)熟悉所采纳的放线方式、技术要求和安全措施。(3)熟悉导线的连接方式和有关要求。(4)材料准备:放线滑车、钢丝绳、放线架、双钩、导线夹等。2、放线施工在送电线路施工中,放线的方式有多种,常见的有人力放线、机械放线和张力放线。(1)人力放线利用人力拖线,可不用牵引设备,放线时,凡在越线架处、杆塔下、回线处,设有越线架的交通路口,高差较大的坎边、河边及每基杆塔等处均应安排有监护人员,以便观察导地线展放情况,及时防止导地线因挂住而产生磨损、断股、金钩及灯笼等损伤。杆塔下的监护人员要注意防止导线越出放线滑车的滑轮槽,卡在挡板内发生这些情况要立即发出信号,停止放线进行处理,以防造成杆塔倒塌。信号监视人员应站在有利的地形,对前后旗语信号全能看到或采纳通讯设备时,应使用专用频道,确保通讯畅通。在放线过程当中,要注意保护导地线不受损伤。拉线人员要分开,人与人之间的距离以使导线不拖地为主。引线头应有技工担任,对准方向,不准走偏,注意线间不应相互交叉,控制拉线前进速度。由于导地线紧线顺序是先地线后导线、地线放线后就先紧地线、再紧导线,特别注意导地线全部展放后不可交叉。(2)机械展放机械牵引展放导线是在放线的耐张段内,先用人力放线的方法展放一根钢丝绳,并依次穿过放线滑车,钢丝绳与导线的连接是用专用的连接器,用牵引机回收钢丝绳拖动导线展放,牵引速度每分钟不宜超过 20 米,采纳机械牵引放线时,放线架应稳固可靠,线盘转动灵活,前后信号必须明确、及时、畅通。(3)张力放线张力放线就是在导线展放过程当中,始终保持一定的张力,使地地方在悬空的状态下。为了保持一定的张力,就必须要有一套张、放设备在导线两头,增加一定的拉力后,向一侧牵引展放,设备的布置。主牵机中心线应位于线路中心线上或转角塔的线路延长线上,受地形限制要实行转向装置,对相邻塔位应保证一定距离,其仰角不大于 12o,对边线的水平角为 5—7o。小张机位于主牵引机右侧前方与牵引绳卷车之间,以不影响主牵机操作为宜。牵引绳卷架应布置在主牵机右侧前方 15o—45o,换盘吊车应放置于牵引绳卷车后方或侧面以能够倒换牵引绳起吊卷筒就位即中。主张力机位于线路中心线上,在展放三相导线中不需要调整和移位,对边导线的水平角不大于 5o。导线卷车设在主张力机后 10—15 米或成排列,保持导线对张力机...
