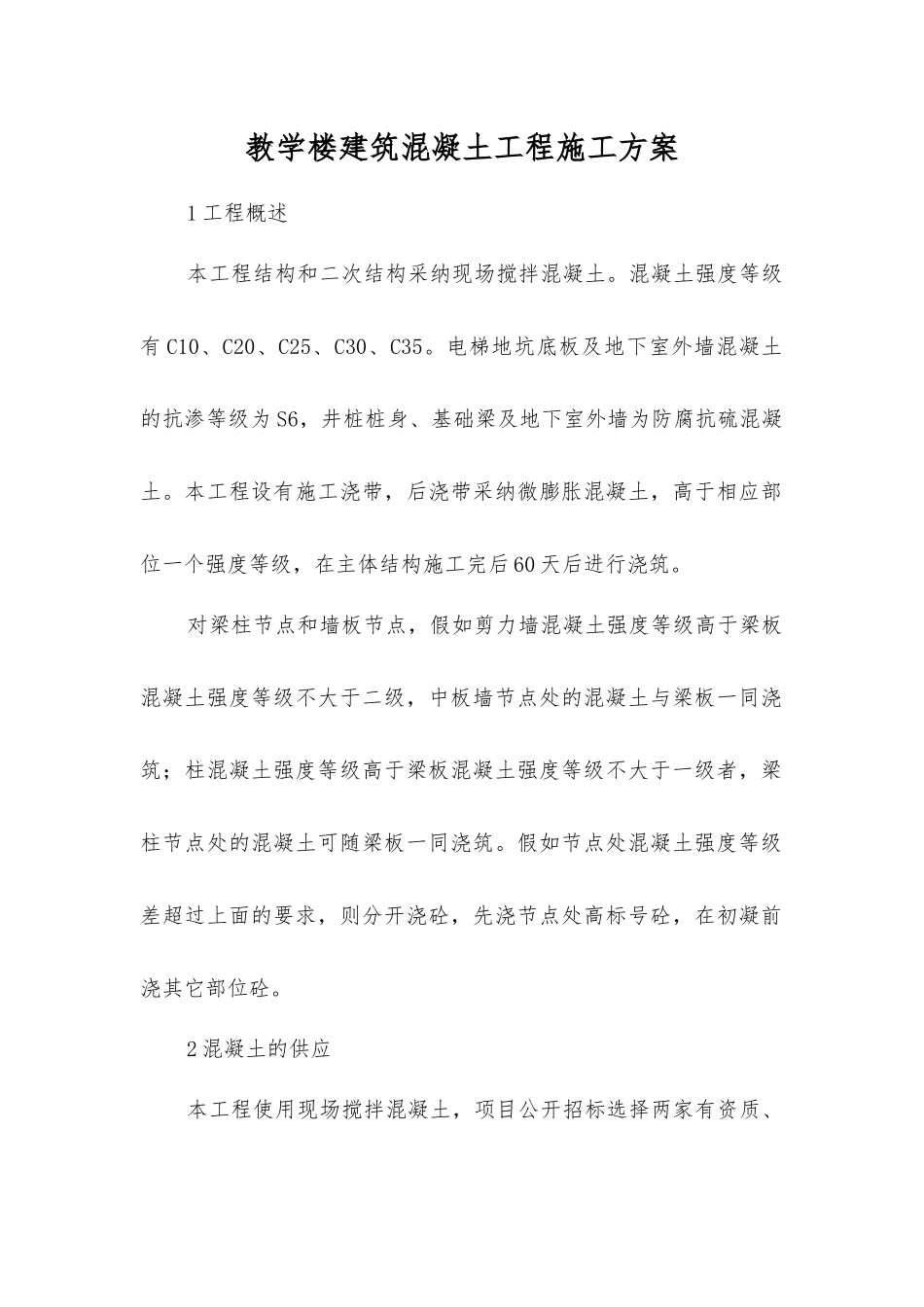

教学楼建筑混凝土工程施工方案1 工程概述本工程结构和二次结构采纳现场搅拌混凝土
混凝土强度等级有 C10、C20、C25、C30、C35
电梯地坑底板及地下室外墙混凝土的抗渗等级为 S6,井桩桩身、基础梁及地下室外墙为防腐抗硫混凝土
本工程设有施工浇带,后浇带采纳微膨胀混凝土,高于相应部位一个强度等级,在主体结构施工完后 60 天后进行浇筑
对梁柱节点和墙板节点,假如剪力墙混凝土强度等级高于梁板混凝土强度等级不大于二级,中板墙节点处的混凝土与梁板一同浇筑;柱混凝土强度等级高于梁板混凝土强度等级不大于一级者,梁柱节点处的混凝土可随梁板一同浇筑
假如节点处混凝土强度等级差超过上面的要求,则分开浇砼,先浇节点处高标号砼,在初凝前浇其它部位砼

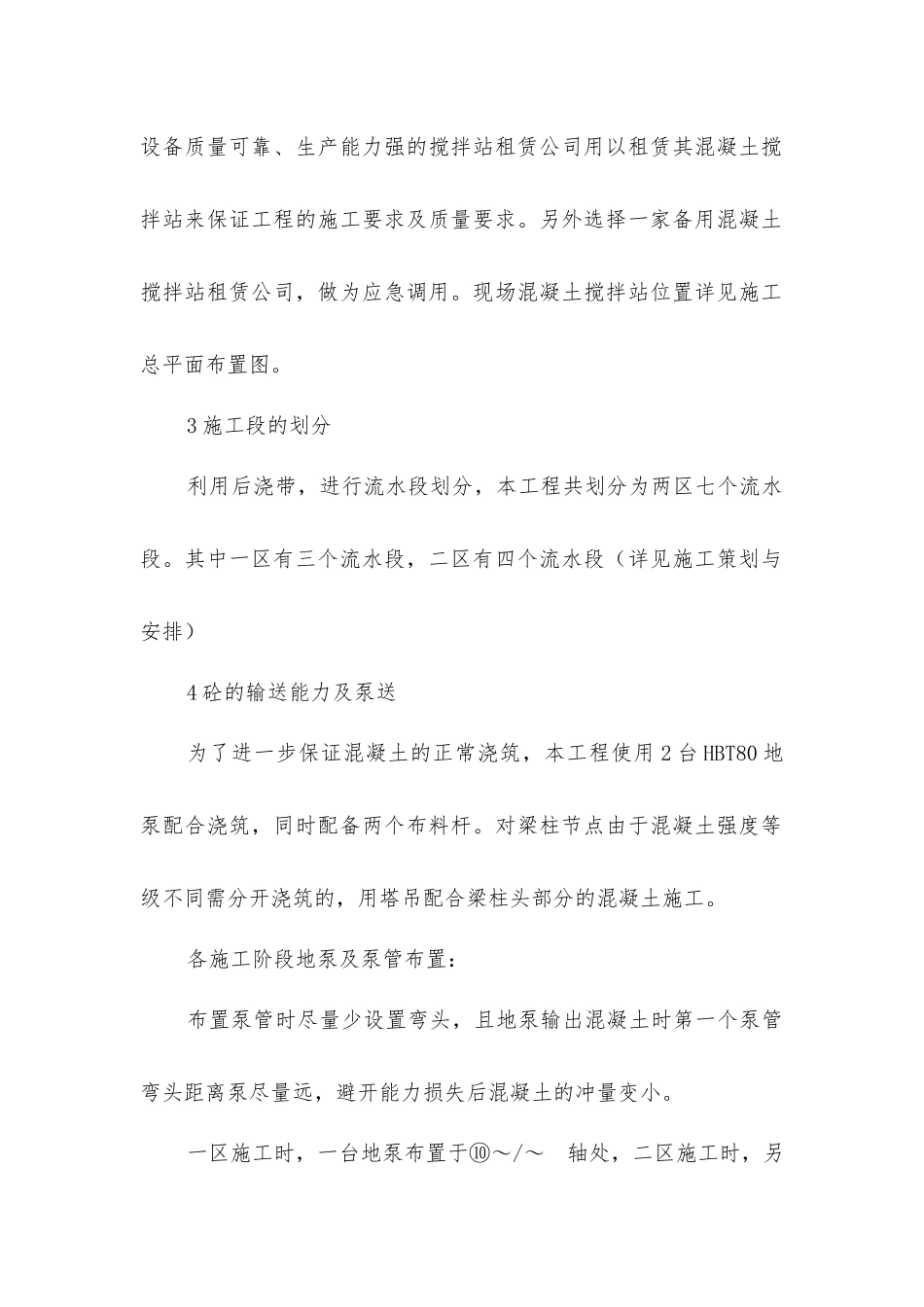

2 混凝土的供应本工程使用现场搅拌混凝土,项目公开招标选择两家有资质、设备质量可靠、生产能力强的搅拌站租赁公司用以租赁其混凝土搅拌站来保证工程的施工要求及质量要求
另外选择一家备用混凝土搅拌站租赁公司,做为应急调用
现场混凝土搅拌站位置详见施工总平面布置图
3 施工段的划分利用后浇带,进行流水段划分,本工程共划分为两区七个流水段
其中一区有三个流水段,二区有四个流水段(详见施工策划与安排)4 砼的输送能力及泵送为了进一步保证混凝土的正常浇筑,本工程使用 2 台 HBT80 地泵配合浇筑,同时配备两个布料杆
对梁柱节点由于混凝土强度等级不同需分开浇筑的,用塔吊配合梁柱头部分的混凝土施工
各施工阶段地泵及泵管布置:布置泵管时尽量少设置弯头,且地泵输出混凝土时第一个泵管弯头距离泵尽量远,避开能力损失后混凝土的冲量变小
一区施工时,一台地泵布置于⑩~/~轴处,二区施工时,另一台地泵布置于~/~轴处

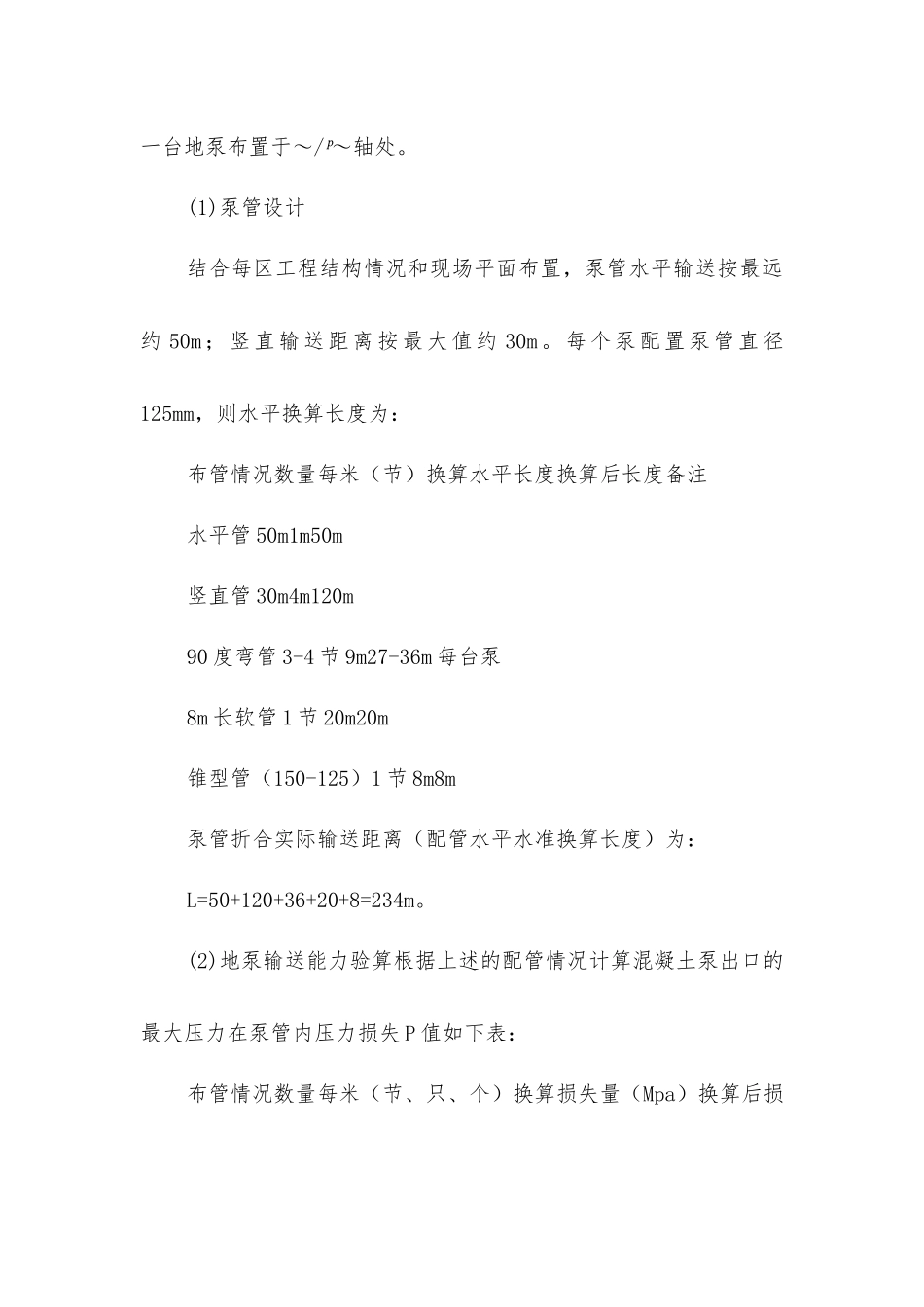

(1)泵管设计结合每区工程结构情况和现场平面布置,泵管水平输送按最远约 50m;竖直输送距离按最大值约 30m
每个泵配置泵管直径125mm,则水平换
