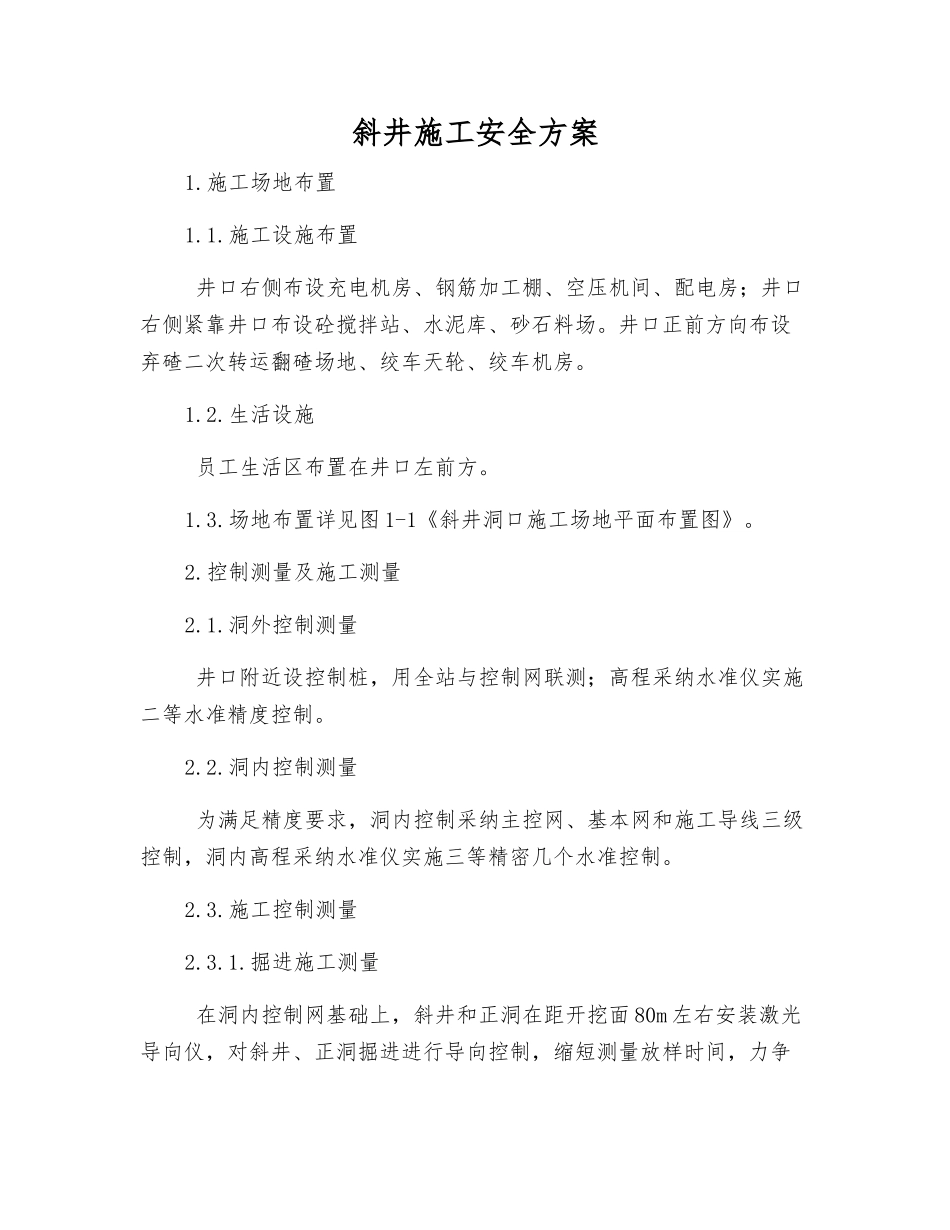

斜井施工安全方案1
施工场地布置1
施工设施布置 井口右侧布设充电机房、钢筋加工棚、空压机间、配电房;井口右侧紧靠井口布设砼搅拌站、水泥库、砂石料场
井口正前方向布设弃碴二次转运翻碴场地、绞车天轮、绞车机房
生活设施 员工生活区布置在井口左前方
场地布置详见图 1-1《斜井洞口施工场地平面布置图》
控制测量及施工测量2
洞外控制测量 井口附近设控制桩,用全站与控制网联测;高程采纳水准仪实施二等水准精度控制
洞内控制测量 为满足精度要求,洞内控制采纳主控网、基本网和施工导线三级控制,洞内高程采纳水准仪实施三等精密几个水准控制
施工控制测量2
掘进施工测量 在洞内控制网基础上,斜井和正洞在距开挖面 80m 左右安装激光导向仪,对斜井、正洞掘进进行导向控制,缩短测量放样时间,力争施工时间,掘进 5
m 用全站仪、水平仪精密复测调整,确保控制无误

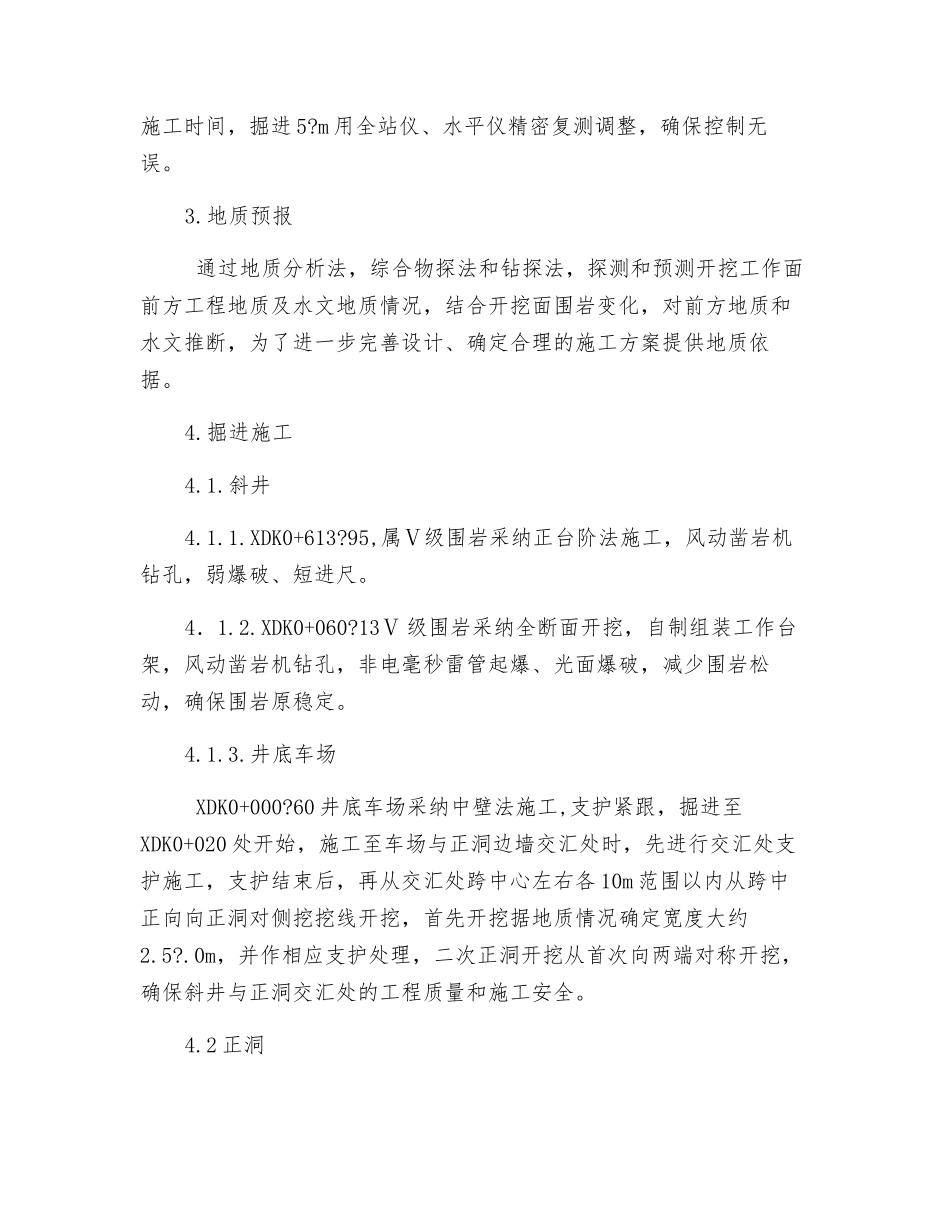

地质预报 通过地质分析法,综合物探法和钻探法,探测和预测开挖工作面前方工程地质及水文地质情况,结合开挖面围岩变化,对前方地质和水文推断,为了进一步完善设计、确定合理的施工方案提供地质依据

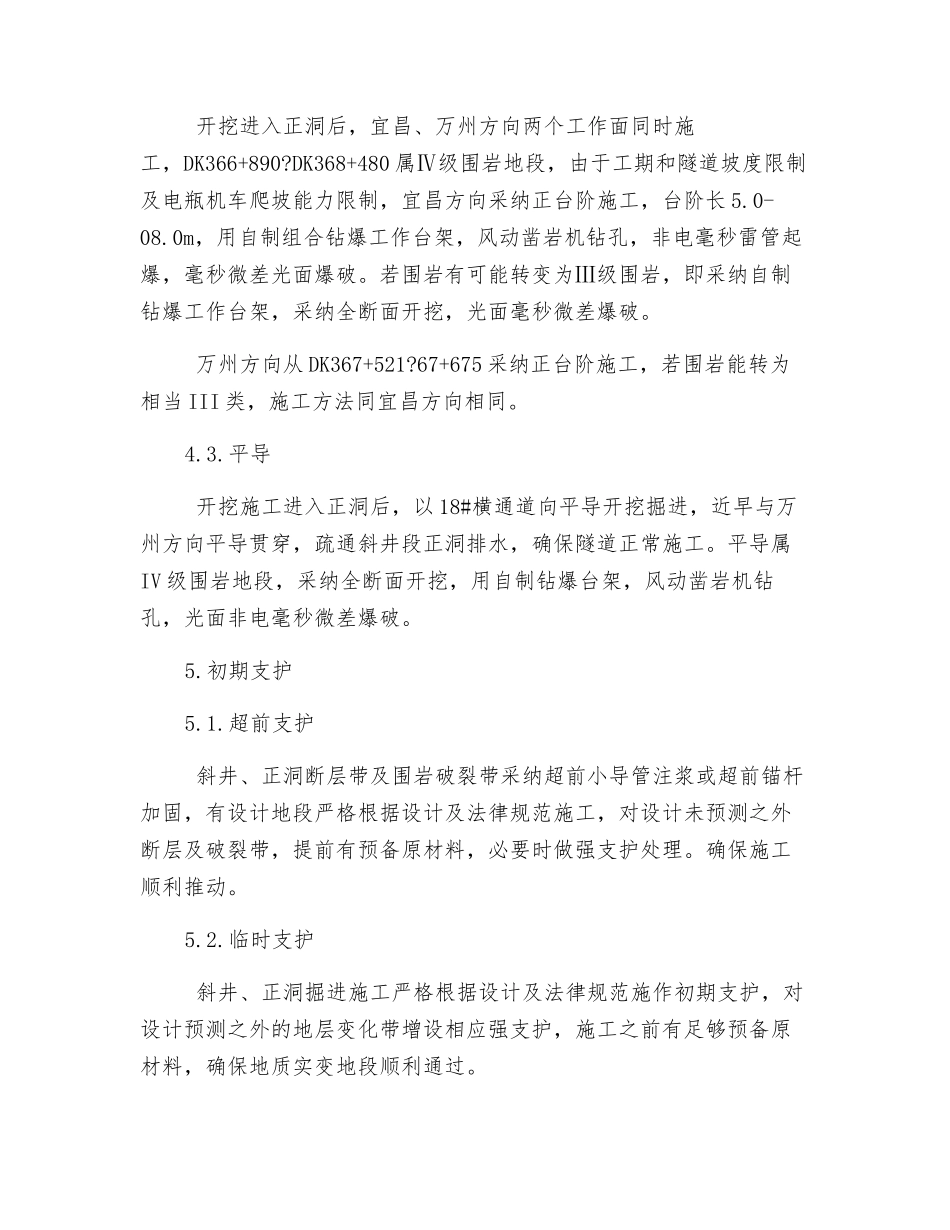

XDK0+613
95,属Ⅴ级围岩采纳正台阶法施工,风动凿岩机钻孔,弱爆破、短进尺
XDK0+060
13Ⅴ 级围岩采纳全断面开挖,自制组装工作台架,风动凿岩机钻孔,非电毫秒雷管起爆、光面爆破,减少围岩松动,确保围岩原稳定
井底车场 XDK0+000
60 井底车场采纳中壁法施工,支护紧跟,掘进至XDK0+020 处开始,施工至车场与正洞边墙交汇处时,先进行交汇处支护施工,支护结束后,再从交汇处跨中心左右各 10m 范围以内从跨中正向向正洞对侧挖挖线开挖,首先开挖据地质情况确定宽度大约2
0m,并作相应支护处理,二次正洞开挖从首次向两
