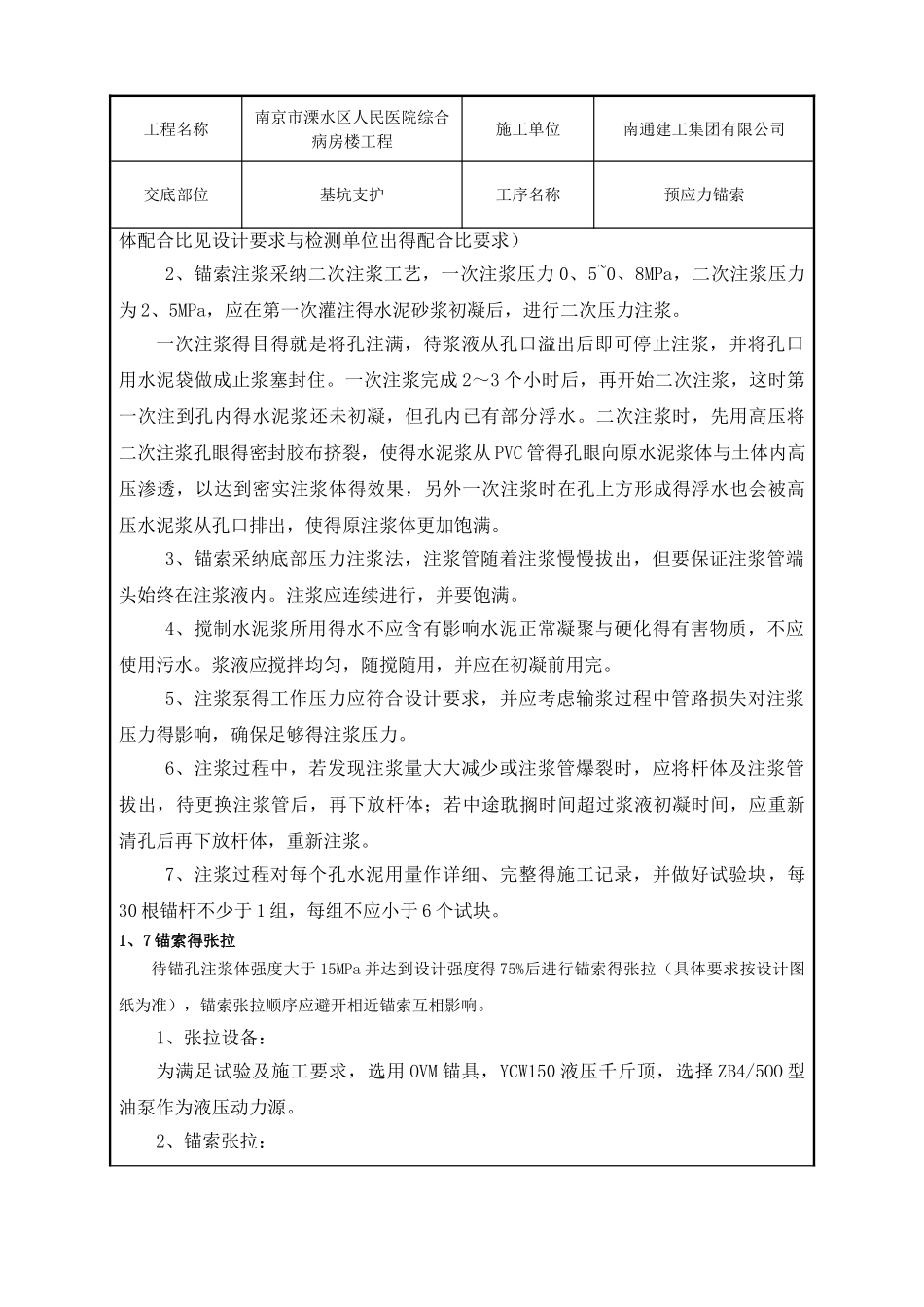

工程名称南京市溧水区人民医院综合病房楼工程施工单位南通建工集团有限公司交底部位基坑支护工序名称预应力锚索交底内容:1、1 施工准备首先仔细瞧工厂设计图纸,了解工厂概况,基坑支护方式等
将预应力得造孔设备、注浆设备、张拉设备调至工作面附近,待工作面及操作平台搭设完成后,马上吊运至工作面,所有施工材料均应由出厂证明、合格证,钢绞线应检测合格,做好施工场地得排水工作,材料、机械得防雨、防水工作,水、电等在前期施工中全部安排到位
1、2 施工流程预应力锚索施工流程:定位 钻孔 清孔 锚索制作 锚索安装 锚索注浆 锚索张拉 锚索锁定 锚索保护1、3 锚索成孔1、成孔施工:根据现场实际条件采纳相应得成孔方式
请测量班组依据图纸所规定得标高、位置、倾斜角度放各孔位
锚索成孔得各施工参数就是控制施工质量得关键,现场施工必须严格按下列条文执行:锚索得成孔孔径为 150mm,孔位允许偏差为水平方向±50mm,垂直方向±50mm,预应力锚索钻孔倾角为 300,倾斜度允许偏差为 3%
孔深应超过设计长度 0、5m,终孔后应仔细清孔,直至孔内泥浆被清理完毕为止
2、钻孔到位后,应采纳高压风、水循环冲洗,孔内不允许有积水、石粉与石渣等
应用预先做好得探孔装置,进行探孔,若探孔时轻松将探孔器送入孔底,钻孔深度符合设计要求,经验收同意后即可转入下道工序——锚索安装
在锚索安装前,应对孔口进行临时封堵,不得使碎屑、杂物进入孔口
1、4 锚索制作锚索制作:锚索制作共分自由段制作、锚固段制作、二次注浆管制作三部分
1、选料:锚索体选用表面无损伤、锈污得钢绞线,不得使用表面有焊痕得钢绞线
2、下料:锚索下料长度为设计长度与孔外预留长度(1、0 米)之与,以保证锚索张拉锁定时得要求

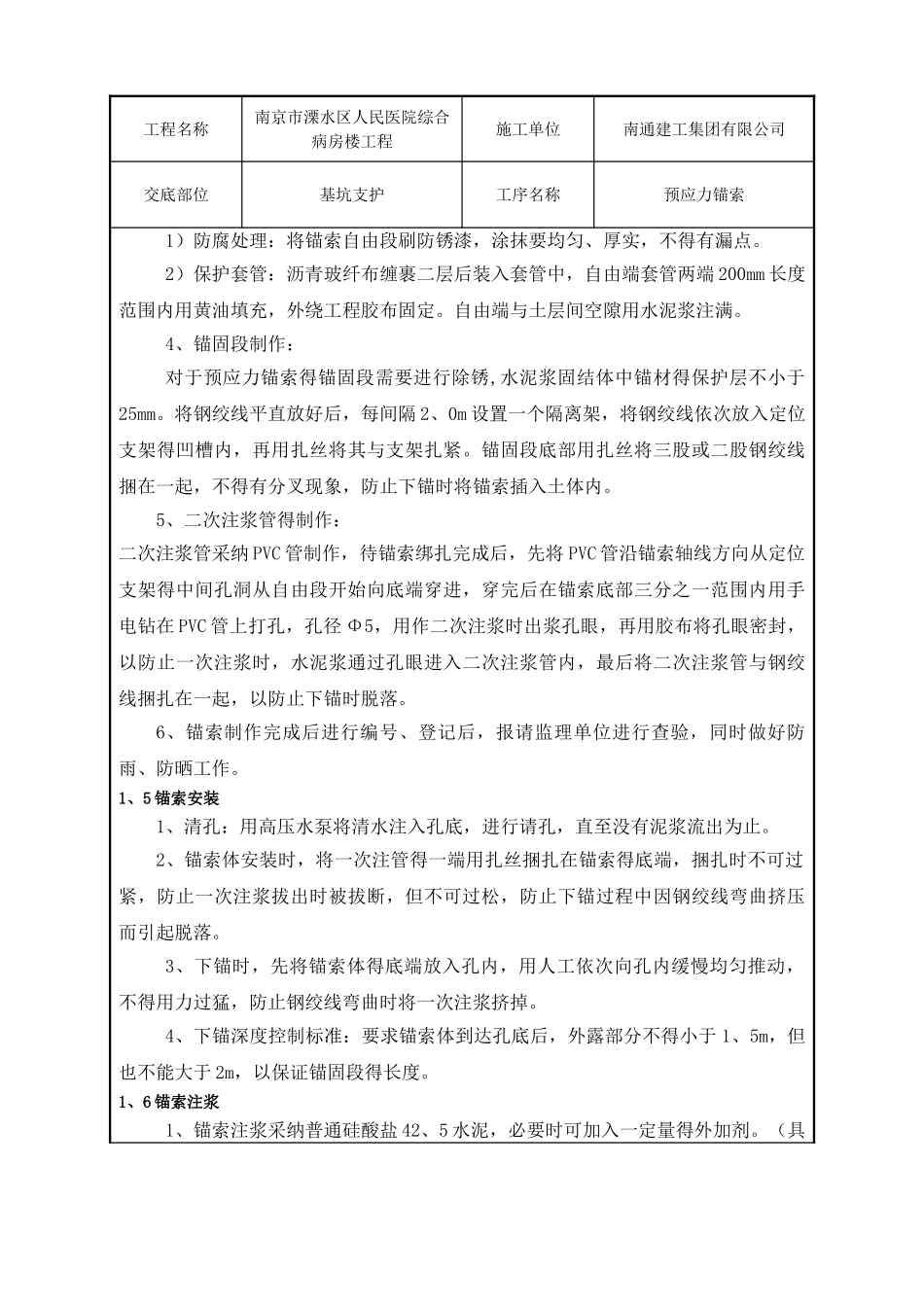

3、自由段制作:工程名称南京市溧水区人民医院综合病房楼工程施工单位南通建工集团有限公司交底部位基坑支护工序名称预应力锚索1)防腐处理:
