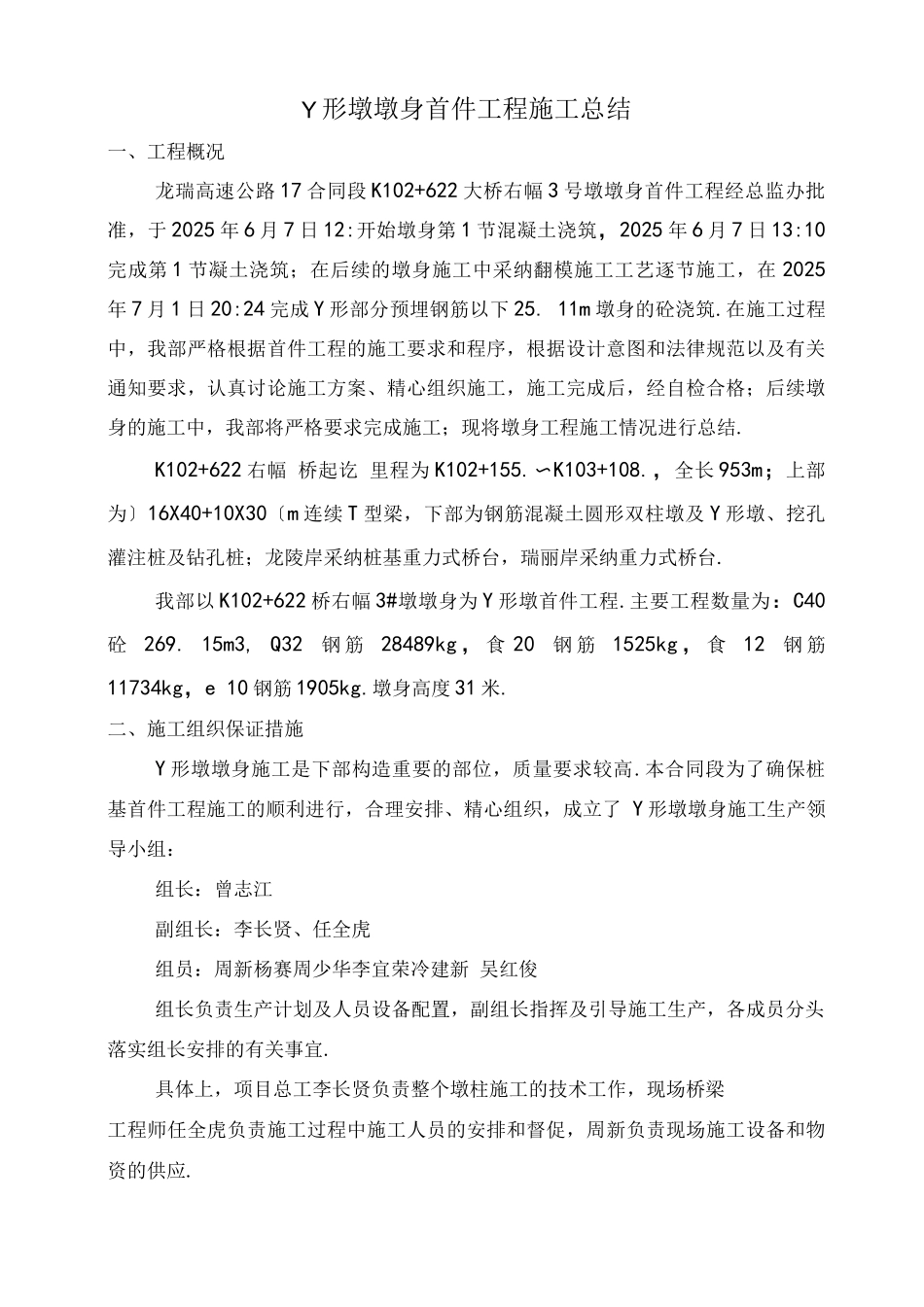

Y 形墩墩身首件工程施工总结一、工程概况龙瑞高速公路 17 合同段 K102+622 大桥右幅 3 号墩墩身首件工程经总监办批准,于 2025 年 6 月 7 日 12:开始墩身第 1 节混凝土浇筑,2025 年 6 月 7 日 13:10完成第 1 节凝土浇筑;在后续的墩身施工中采纳翻模施工工艺逐节施工,在 2025年 7 月 1 日 20:24 完成 Y 形部分预埋钢筋以下 25
11m 墩身的砼浇筑
在施工过程中,我部严格根据首件工程的施工要求和程序,根据设计意图和法律规范以及有关通知要求,认真讨论施工方案、精心组织施工,施工完成后,经自检合格;后续墩身的施工中,我部将严格要求完成施工;现将墩身工程施工情况进行总结
K102+622 右幅 桥起讫 里程为 K102+155
〜K103+108
,全长 953m;上部为〕16X40+10X30〔m 连续 T 型梁,下部为钢筋混凝土圆形双柱墩及 Y 形墩、挖孔灌注桩及钻孔桩;龙陵岸采纳桩基重力式桥台,瑞丽岸采纳重力式桥台
我部以 K102+622 桥右幅 3#墩墩身为 Y 形墩首件工程
主要工程数量为:C40 砼 269
15m3, Q32 钢 筋 28489kg , 食 20 钢 筋 1525kg , 食 12 钢 筋11734kg,e 10 钢筋 1905kg
墩身高度 31 米
二、施工组织保证措施Y 形墩墩身施工是下部构造重要的部位,质量要求较高
本合同段为了确保桩基首件工程施工的顺利进行,合理安排、精心组织,成立了 Y 形墩墩身施工生产领导小组:组长:曾志江副组长:李长贤、任全虎组员:周新杨赛周少华李宜荣冷建新 吴红俊组长负责生产计划及人员设备配置,副组长指挥及引导施工生产,各成员分头落实组长安排的有关事宜
具体上,项目总工李长贤负责整个墩柱施工的技术工作,现场桥梁工程师任全虎负责施工过程中施工人员的安排和督
