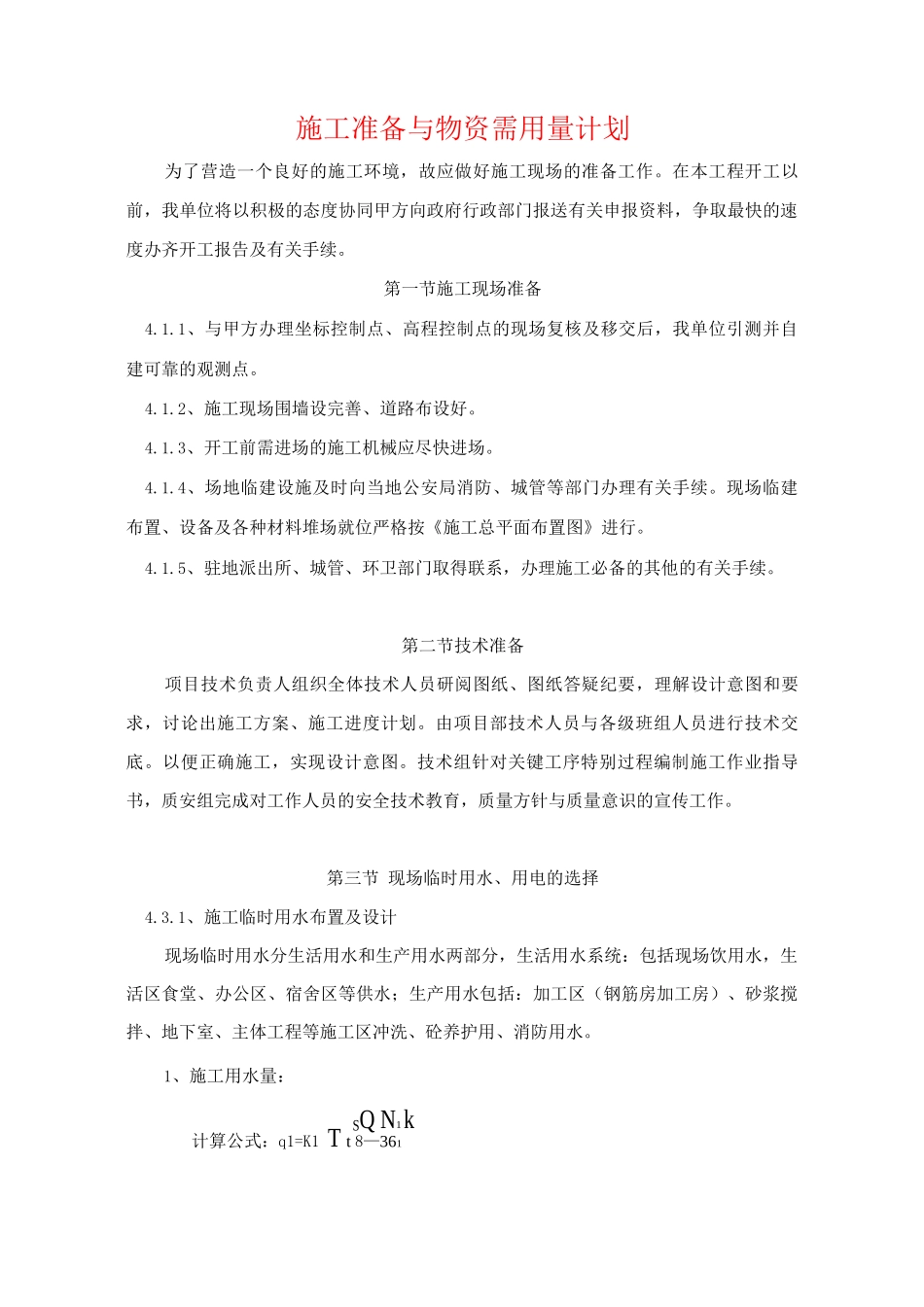

施工准备与物资需用量计划为了营造一个良好的施工环境,故应做好施工现场的准备工作
在本工程开工以前,我单位将以积极的态度协同甲方向政府行政部门报送有关申报资料,争取最快的速度办齐开工报告及有关手续
第一节施工现场准备4
1、与甲方办理坐标控制点、高程控制点的现场复核及移交后,我单位引测并自建可靠的观测点
2、施工现场围墙设完善、道路布设好
3、开工前需进场的施工机械应尽快进场
4、场地临建设施及时向当地公安局消防、城管等部门办理有关手续
现场临建布置、设备及各种材料堆场就位严格按《施工总平面布置图》进行
5、驻地派出所、城管、环卫部门取得联系,办理施工必备的其他的有关手续
第二节技术准备项目技术负责人组织全体技术人员研阅图纸、图纸答疑纪要,理解设计意图和要求,讨论出施工方案、施工进度计划
由项目部技术人员与各级班组人员进行技术交底
以便正确施工,实现设计意图
技术组针对关键工序特别过程编制施工作业指导书,质安组完成对工作人员的安全技术教育,质量方针与质量意识的宣传工作
第三节 现场临时用水、用电的选择4
1、施工临时用水布置及设计现场临时用水分生活用水和生产用水两部分,生活用水系统:包括现场饮用水,生活区食堂、办公区、宿舍区等供水;生产用水包括:加工区(钢筋房加工房)、砂浆搅拌、地下室、主体工程等施工区冲洗、砼养护用、消防用水

1、施工用水量:SQ N1 k计算公式:q1=K1 T t 8—361式中:ql-施工用水量 L/S, K1-未估计施工用水需数(1
115)K1=1
05Q1-年度工程量;N1-施工用水定额(查表);T1-年度有效作业天;t-每天工作班数;K2 -用水不均衡系数(查表)K2=1

5搅拌砂浆 Q1=16M3N1=250L/M3混凝土养护 Q2=150M3N2=3L/M3搅拌机清洗 Q3=6 台班 N3=
