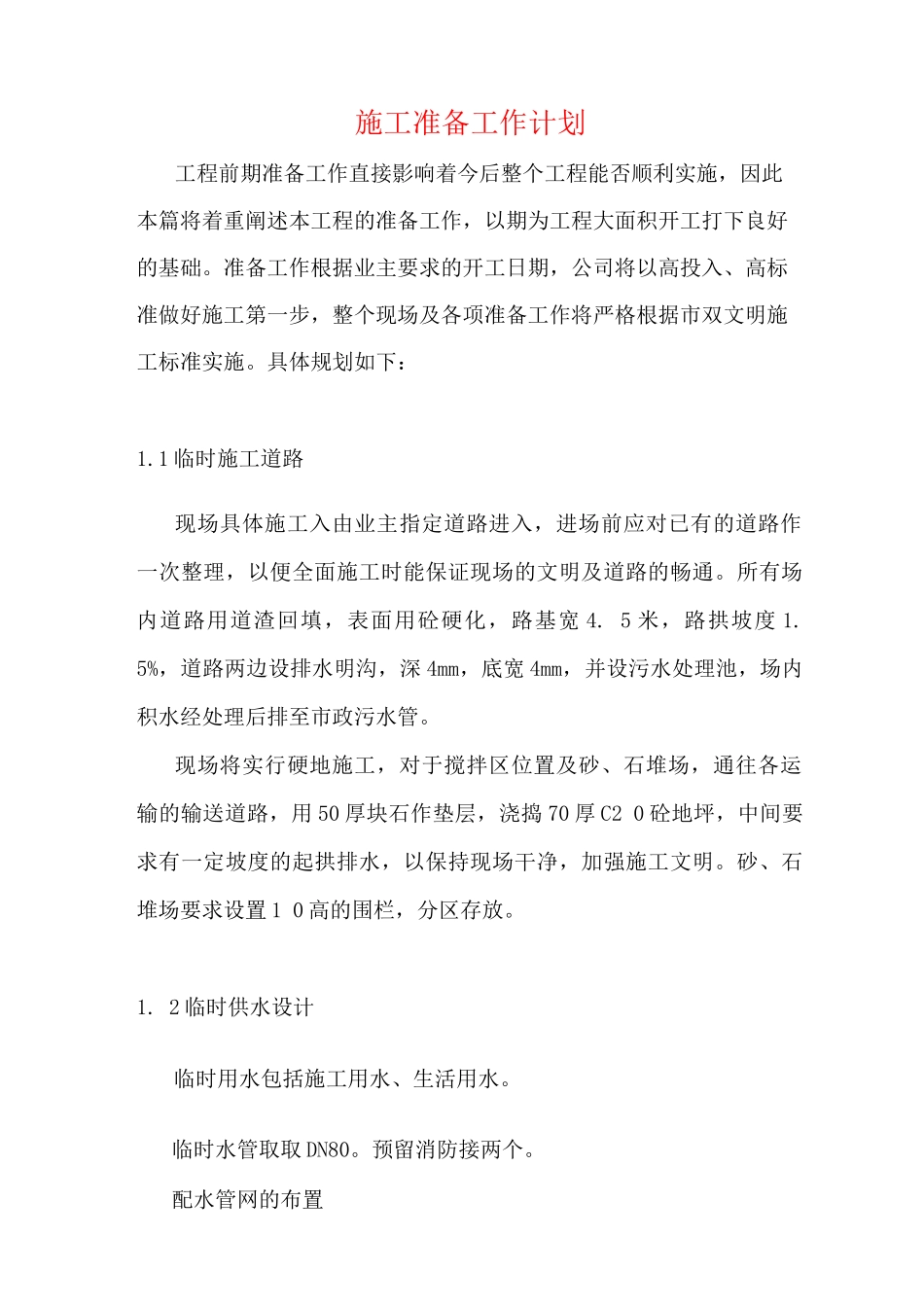

施工准备工作计划工程前期准备工作直接影响着今后整个工程能否顺利实施,因此本篇将着重阐述本工程的准备工作,以期为工程大面积开工打下良好的基础
准备工作根据业主要求的开工日期,公司将以高投入、高标准做好施工第一步,整个现场及各项准备工作将严格根据市双文明施工标准实施
具体规划如下:1
1 临时施工道路现场具体施工入由业主指定道路进入,进场前应对已有的道路作一次整理,以便全面施工时能保证现场的文明及道路的畅通
所有场内道路用道渣回填,表面用砼硬化,路基宽 4
5 米,路拱坡度 1
5%,道路两边设排水明沟,深 4mm,底宽 4mm,并设污水处理池,场内积水经处理后排至市政污水管
现场将实行硬地施工,对于搅拌区位置及砂、石堆场,通往各运输的输送道路,用 50 厚块石作垫层,浇捣 70 厚 C2 0 砼地坪,中间要求有一定坡度的起拱排水,以保持现场干净,加强施工文明
砂、石堆场要求设置 1 0 高的围栏,分区存放

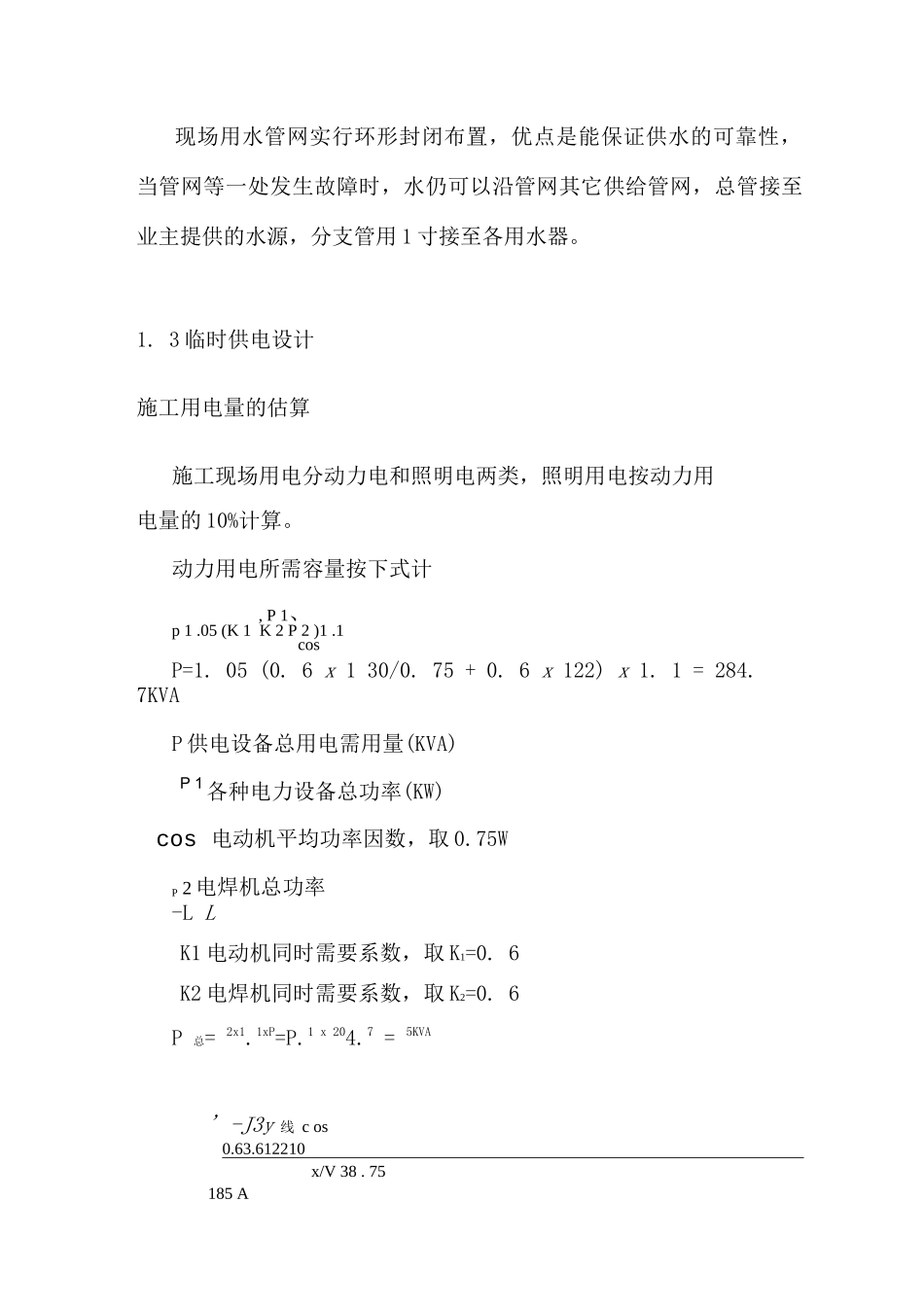

2 临时供水设计临时用水包括施工用水、生活用水
临时水管取取 DN80
预留消防接两个
配水管网的布置现场用水管网实行环形封闭布置,优点是能保证供水的可靠性,当管网等一处发生故障时,水仍可以沿管网其它供给管网,总管接至业主提供的水源,分支管用 1 寸接至各用水器
3 临时供电设计施工用电量的估算施工现场用电分动力电和照明电两类,照明用电按动力用电量的 10%计算
动力用电所需容量按下式计, P 1、p 1
05 (K 1 K 2 P 2 )1
1cosP=1
6 x 1 30/0
75 + 0
6 x 122) x 1
1 = 284
7KVAP 供电设备总用电需用量(KVA)P 1各种电力设备总功率(KW)cos 电动机平均功率因数,取 0
75WP 2 电焊机总功率-L LK1 电动机同时需要系数,取 K1=0
6K2 电焊
