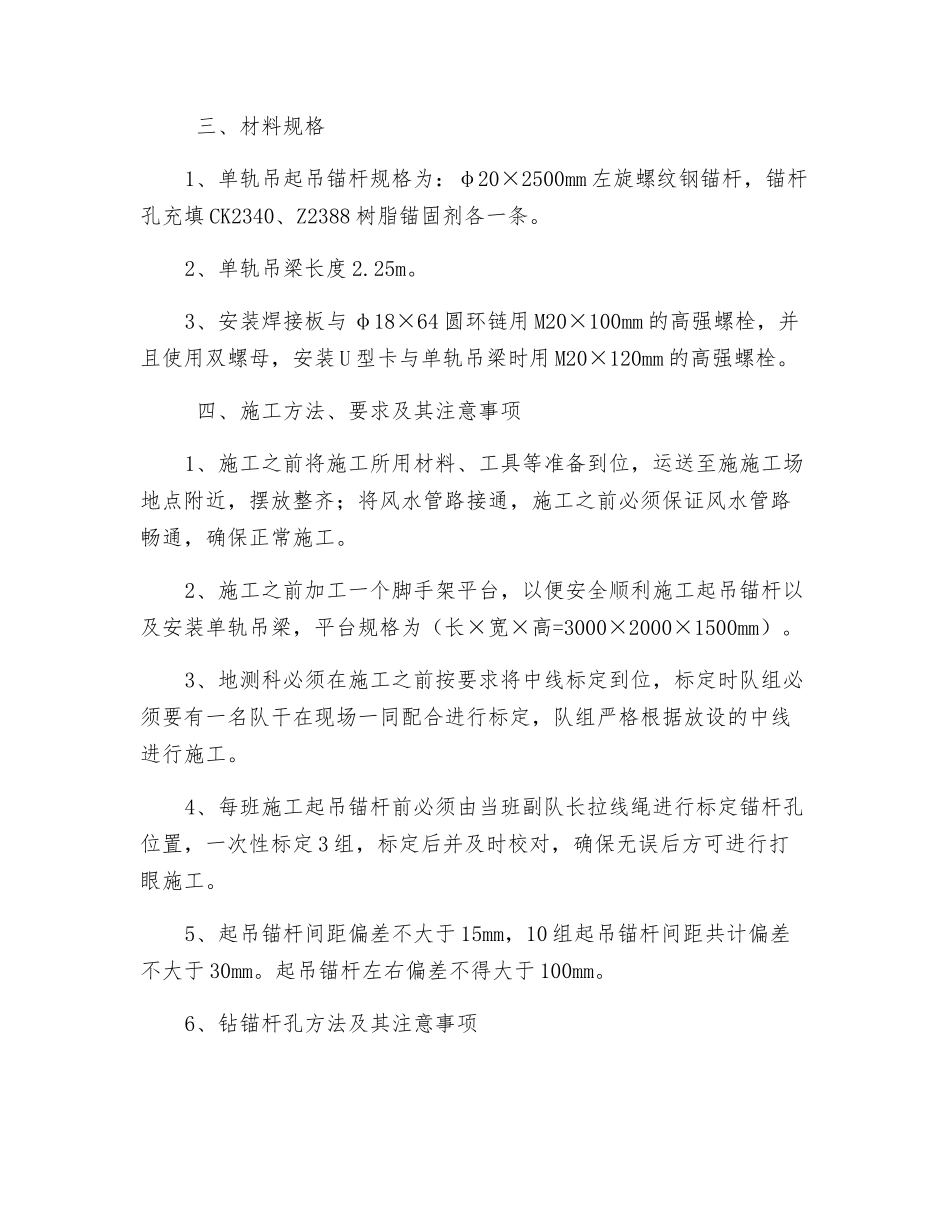

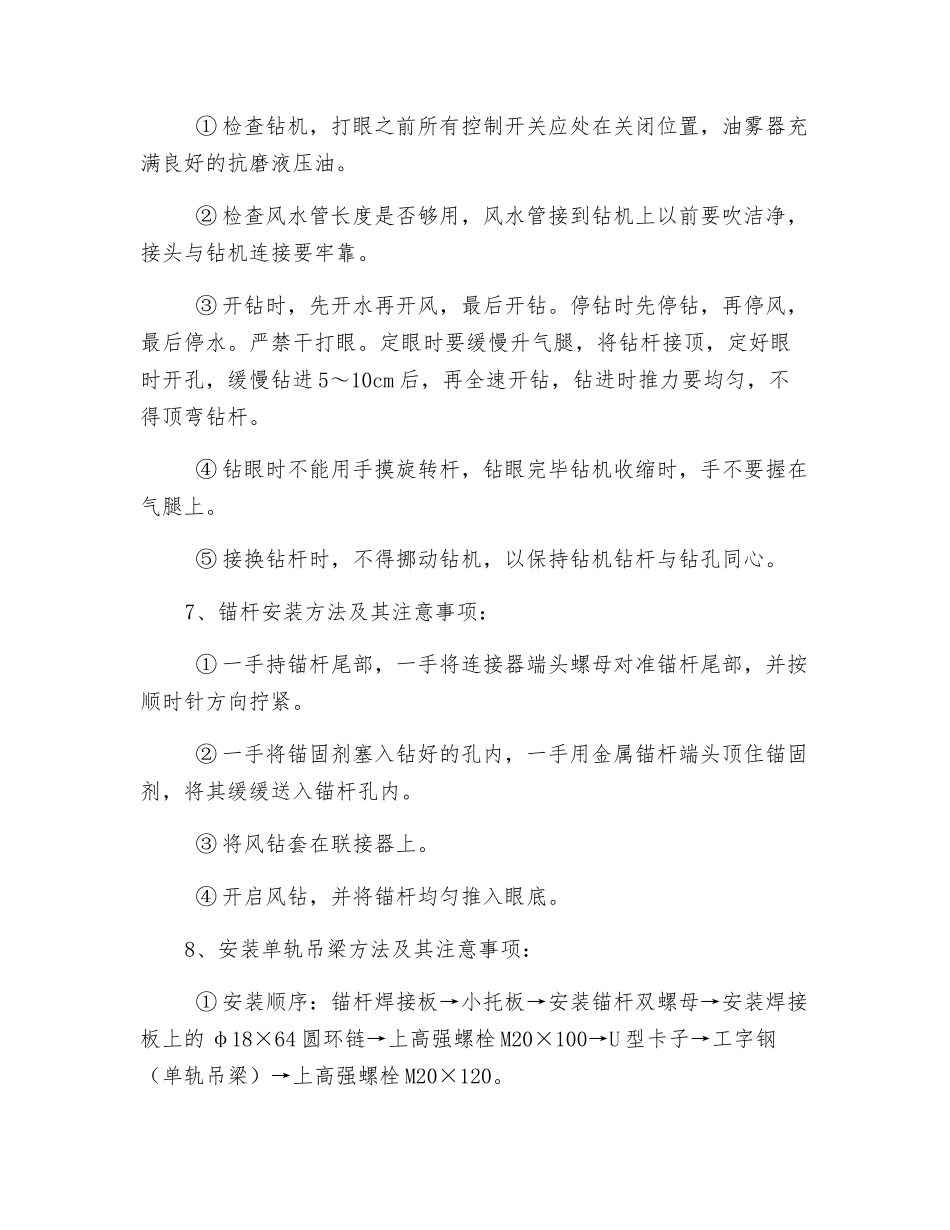

施工单轨吊起吊锚杆及安装单轨吊梁施工安全技术措施因 10-2131 巷掘进运输需要,现由我队施工单轨吊起吊锚杆以及安装单轨吊梁,为了进一步确保安全顺利进行施工,特制定如下安全技术措施: 一、工程概况 单轨吊安装位置从 10-2131 巷 5#导线点前 4.8m(运输联巷口)处起,随工作面掘进延伸施工单轨吊起吊锚杆,施工总长度为 1202m。 (后附:10-2131 巷单轨吊安装中心线标定示意图) (后附:10-2131 巷单轨吊起吊锚杆布置示意图) 二、单轨吊安装要求1、单轨吊中心线标定时要求:在 10-2131 巷标定时单轨吊中心线距设计巷道断面左帮 1.45m,右帮 3.35m,距巷道中心线 0.85m,中心线每 30m 标定一个中心点。2、单轨吊起吊锚杆施工要求:单轨吊起吊锚杆每 2.25m 施工一组,一组两根,间距 220mm;每 22.5m 施工一组防倾斜起吊锚杆,锚杆对称布置在单轨吊梁两侧,间距为 600mm。3、单轨吊梁应根据巷道实际坡度调整吊装高度(采纳 3 环、5 环进行连接),确保与巷道坡度保持一致,且单轨吊梁距巷道底板不得低于 2.6m4、单轨吊梁随掘进工作面不断向前延伸,单轨吊距工作面距离不得小于 50 米。 三、材料规格1、单轨吊起吊锚杆规格为:φ20×2500mm 左旋螺纹钢锚杆,锚杆孔充填 CK2340、Z2388 树脂锚固剂各一条。2、单轨吊梁长度 2.25m。3、安装焊接板与 φ18×64 圆环链用 M20×100mm 的高强螺栓,并且使用双螺母,安装 U 型卡与单轨吊梁时用 M20×120mm 的高强螺栓。 四、施工方法、要求及其注意事项1、施工之前将施工所用材料、工具等准备到位,运送至施施工场地点附近,摆放整齐;将风水管路接通,施工之前必须保证风水管路畅通,确保正常施工。2、施工之前加工一个脚手架平台,以便安全顺利施工起吊锚杆以及安装单轨吊梁,平台规格为(长×宽×高=3000×2000×1500mm)。3、地测科必须在施工之前按要求将中线标定到位,标定时队组必须要有一名队干在现场一同配合进行标定,队组严格根据放设的中线进行施工。4、每班施工起吊锚杆前必须由当班副队长拉线绳进行标定锚杆孔位置,一次性标定 3 组,标定后并及时校对,确保无误后方可进行打眼施工。5、起吊锚杆间距偏差不大于 15mm,10 组起吊锚杆间距共计偏差不大于 30mm。起吊锚杆左右偏差不得大于 100mm。6、钻锚杆孔方法及其注意事项 ① 检查钻机,打眼之前所有控制开关应处在关闭位置,油雾器充满良好的抗磨液压油。 ② 检查风水管长度是...
