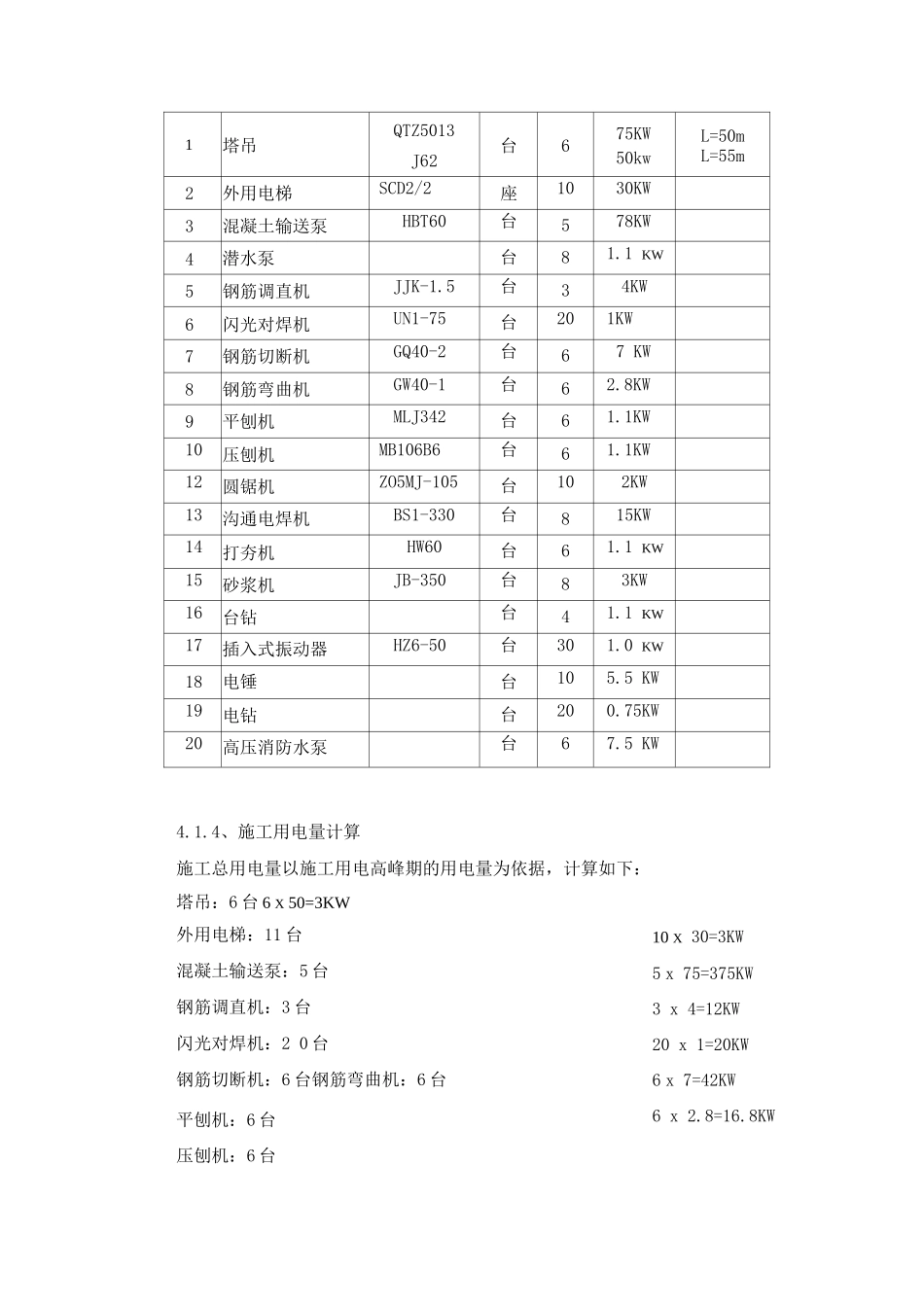

施工总平面布置1、施工现场平面布置原则1.1、施工现场平面布置以创“一流”为目标打好基础,即为工程质量创一流,法律规范操作创一流,安全防护创一流,工完场清创一流,材料堆放创一流,生活环境创一流提供条件。施工区和生活区分开,分区地盘建造 30 生活区,邻近施工现场,施工、生活两便。1.2、其它临时工棚设施按其使用功能,服务幢号的不同,分别布置,一目了然。1.3、现场主入方向必须考虑周围环境,从东部进入,其中东南部的出入作为主出入,是材料和车辆进出的主要通道。整个施工现场在地下室工程施工完毕后形成环路,以满足消防的要求。1.4、根据不同施工阶段重点,各阶段总平面布置作适当调整,使其与各时期的施工重点相适应。1.5、中小型机械的布置要处于安全环境中,要避开高空物体打击的范围或搭设双层防坠。1.6、材料堆放尽量设在垂直运输机械覆盖的范围内,以减少发生二次搬运。1.7、临电电源、电线敷设避开人员流量大的楼梯及安全出,以及容易被坠落物打击的范围,场地周围明线拉设,场地内采纳地下敷设电缆。2、施工平面定位本工程的永久性座标点引入以及标高引入由专业测量组提供、完成,在此基础上,由项目部完成定好施工现场的测量控制网的工作。3、现场施工总平面布置现场施工布置和临时水电的布置,详见施工平面布置。根据公司的管理规定严格执行,确保现场井然有序,并采纳隔断、标志板等方式表示不同区域的使用功能。3.1、现场出入及道路根据施工现场和工期的要求,在现场西、东南侧分别设置大门,并且设置警卫室,东南大门是材料以及人员的主要入。本工程的现场地面及道路全部用混凝土地面硬化处理,在临时设施、材料堆场、路边均设置排水篦子,场内排水由路面顺坡进入排水篦子,经沉淀处理后,统一汇入市政管道。3.2、垂直、水平运输设置在地下结构施工前,即着手开始塔吊的安装,以满足地下结构施工的需要。计划整个现场布置 6 台塔吊,塔吊型号为 QTZ-5013D。为满足混凝土的需求,配备 5 台移动式混凝土输送泵,将混凝土直接输送到工作面,可大大提高混凝土的供应能力和施工速度。为提前插入粗装修,当结构施工到 4 层后,安装 10 台人货电梯,主要用于工程材料的运输及人员的上下。塔吊、龙门井架及人货电梯的布置见施工总平面图。3.3、原材料及加工场地的布置水泥、砂石等原材料、钢筋半成品和木工房布置在塔吊吊运范围之内,钢筋加工棚及钢筋原材料布置在现场甲方规定的场地内。施工现场全部围挡,进行...
