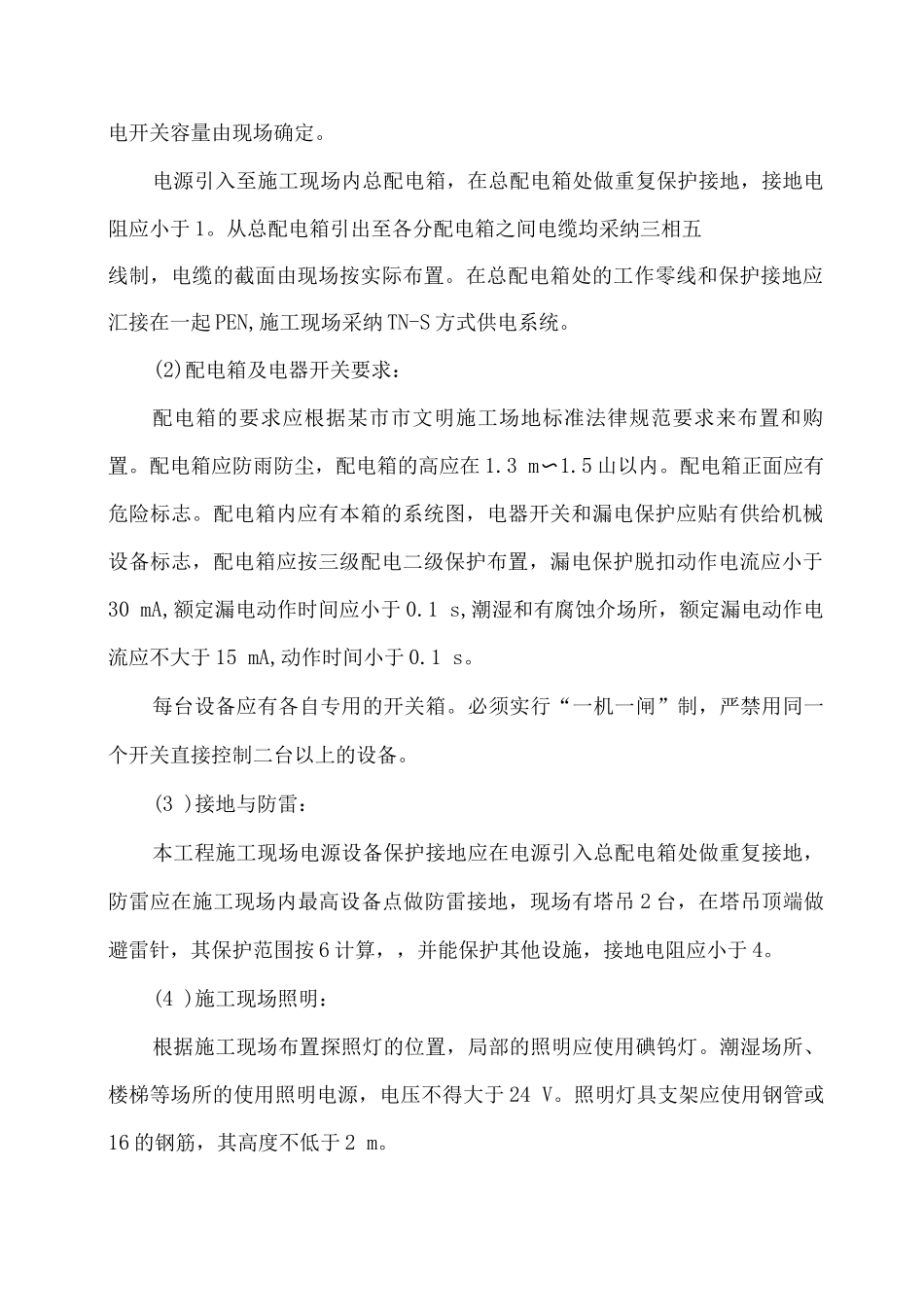

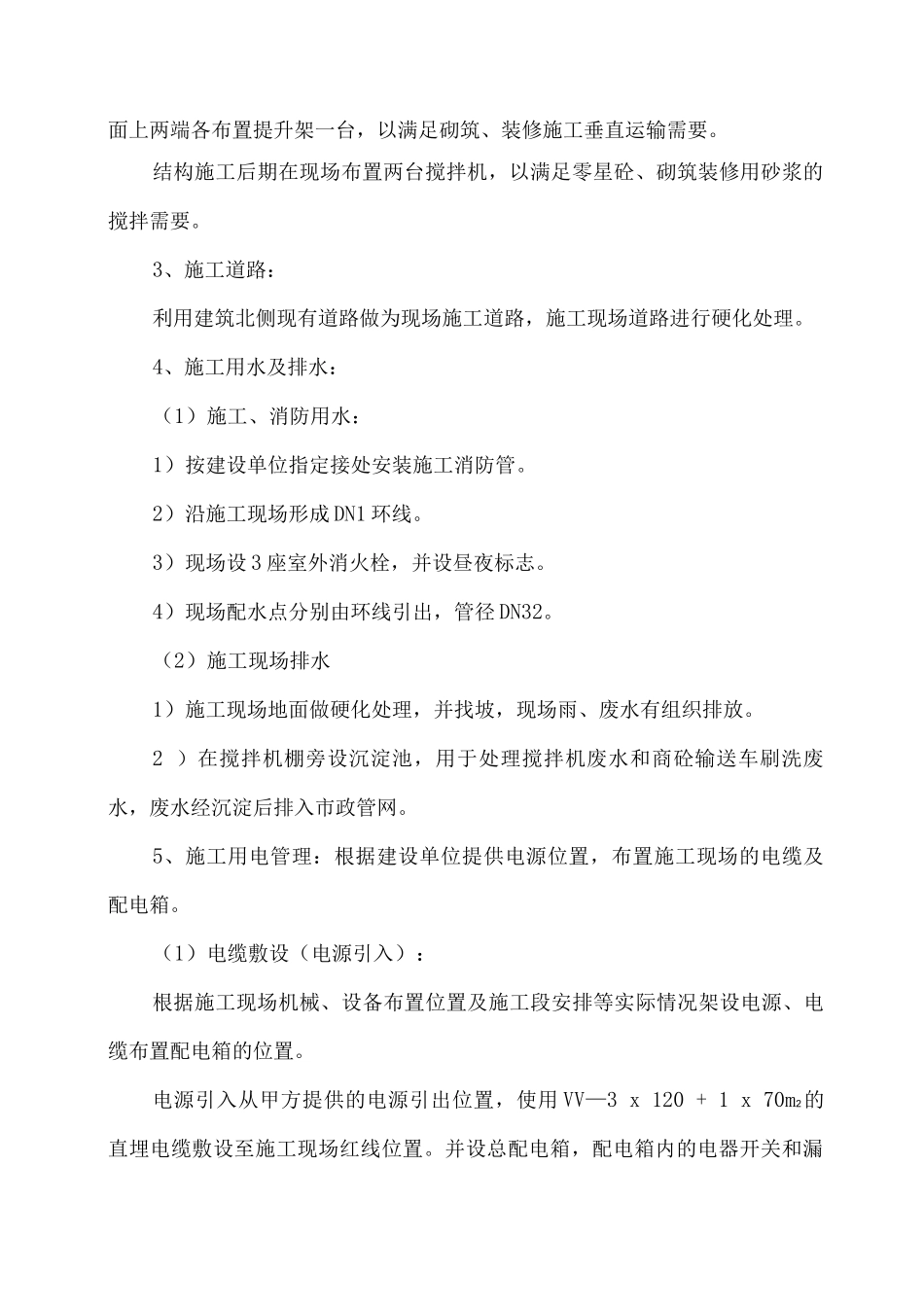

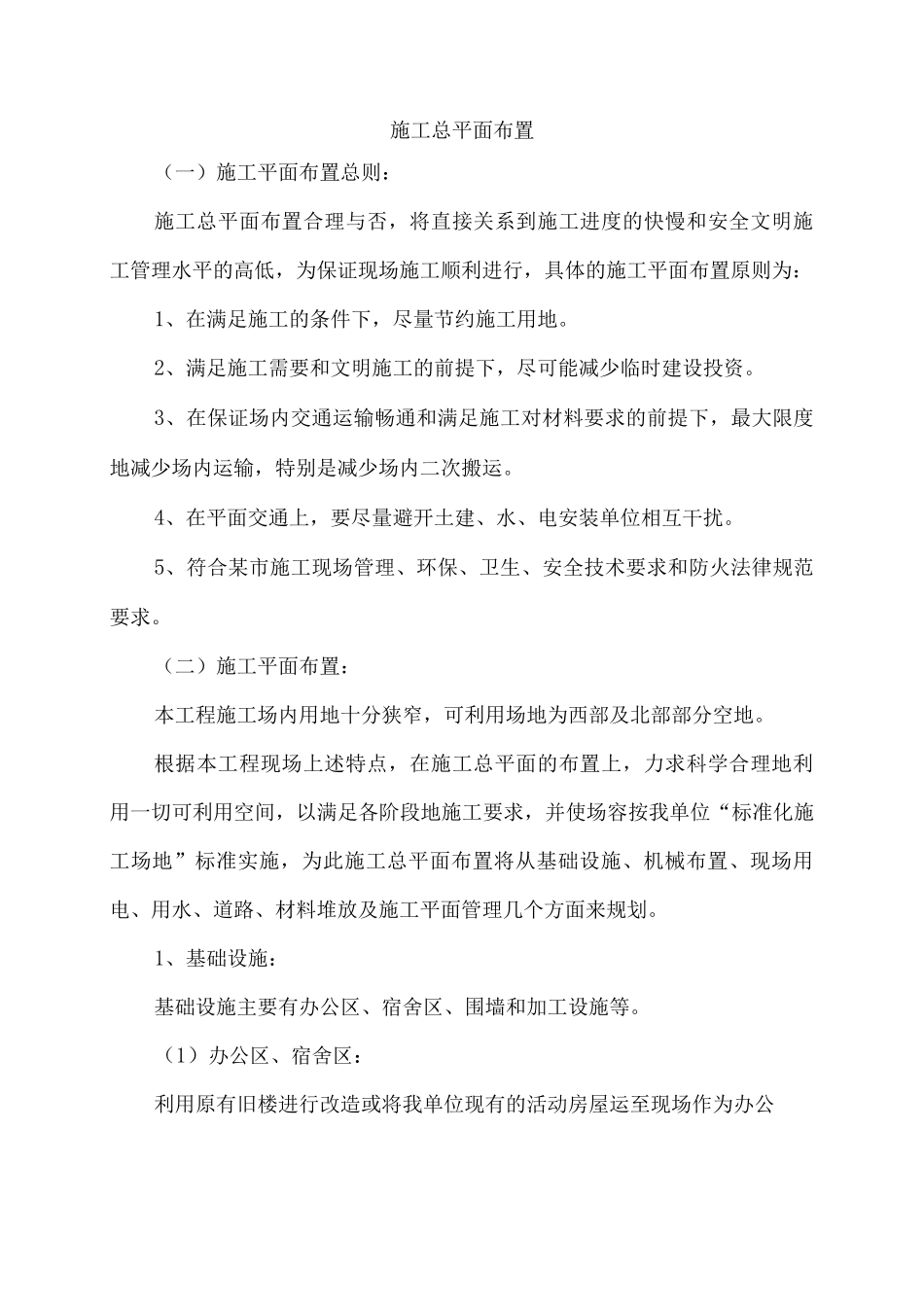

施工总平面布置(一)施工平面布置总则:施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则为:1、在满足施工的条件下,尽量节约施工用地。2、满足施工需要和文明施工的前提下,尽可能减少临时建设投资。3、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。4、在平面交通上,要尽量避开土建、水、电安装单位相互干扰。5、符合某市施工现场管理、环保、卫生、安全技术要求和防火法律规范要求。(二)施工平面布置:本工程施工场内用地十分狭窄,可利用场地为西部及北部部分空地。根据本工程现场上述特点,在施工总平面的布置上,力求科学合理地利用一切可利用空间,以满足各阶段地施工要求,并使场容按我单位“标准化施工场地”标准实施,为此施工总平面布置将从基础设施、机械布置、现场用电、用水、道路、材料堆放及施工平面管理几个方面来规划。1、基础设施:基础设施主要有办公区、宿舍区、围墙和加工设施等。(1)办公区、宿舍区:利用原有旧楼进行改造或将我单位现有的活动房屋运至现场作为办公面上两端各布置提升架一台,以满足砌筑、装修施工垂直运输需要。结构施工后期在现场布置两台搅拌机,以满足零星砼、砌筑装修用砂浆的搅拌需要。3、施工道路:利用建筑北侧现有道路做为现场施工道路,施工现场道路进行硬化处理。4、施工用水及排水:(1)施工、消防用水:1)按建设单位指定接处安装施工消防管。2)沿施工现场形成 DN1 环线。3)现场设 3 座室外消火栓,并设昼夜标志。4)现场配水点分别由环线引出,管径 DN32。(2)施工现场排水1)施工现场地面做硬化处理,并找坡,现场雨、废水有组织排放。2 )在搅拌机棚旁设沉淀池,用于处理搅拌机废水和商砼输送车刷洗废水,废水经沉淀后排入市政管网。5、施工用电管理:根据建设单位提供电源位置,布置施工现场的电缆及配电箱。(1)电缆敷设(电源引入):根据施工现场机械、设备布置位置及施工段安排等实际情况架设电源、电缆布置配电箱的位置。电源引入从甲方提供的电源引出位置,使用 VV—3 x 120 + 1 x 70m2的直埋电缆敷设至施工现场红线位置。并设总配电箱,配电箱内的电器开关和漏电开关容量由现场确定。电源引入至施工现场内总配电箱,在总配电箱处做重复保护接地,接地电阻应小于 1。从总配电箱引出至各分配电箱之间电缆均采...
