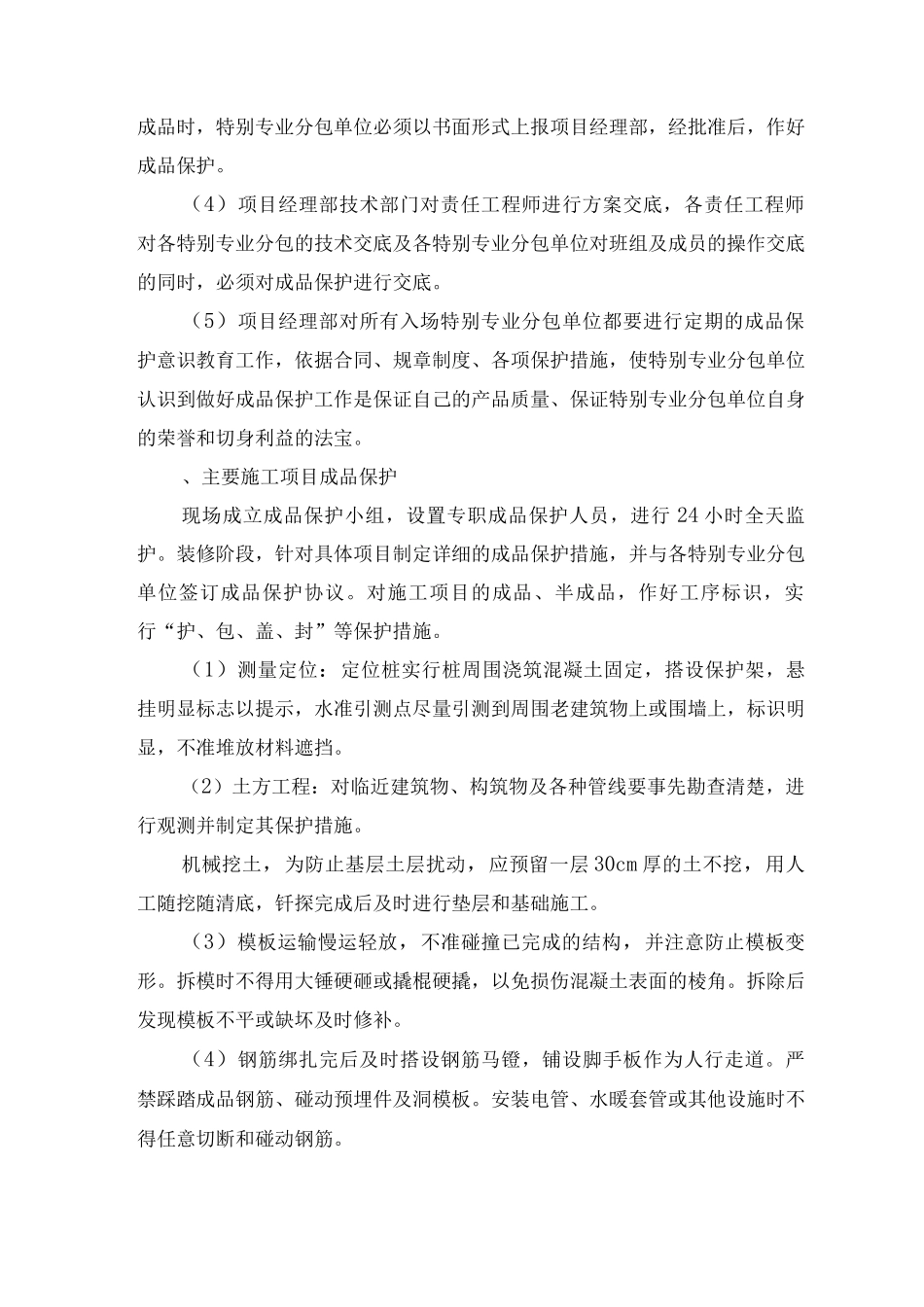

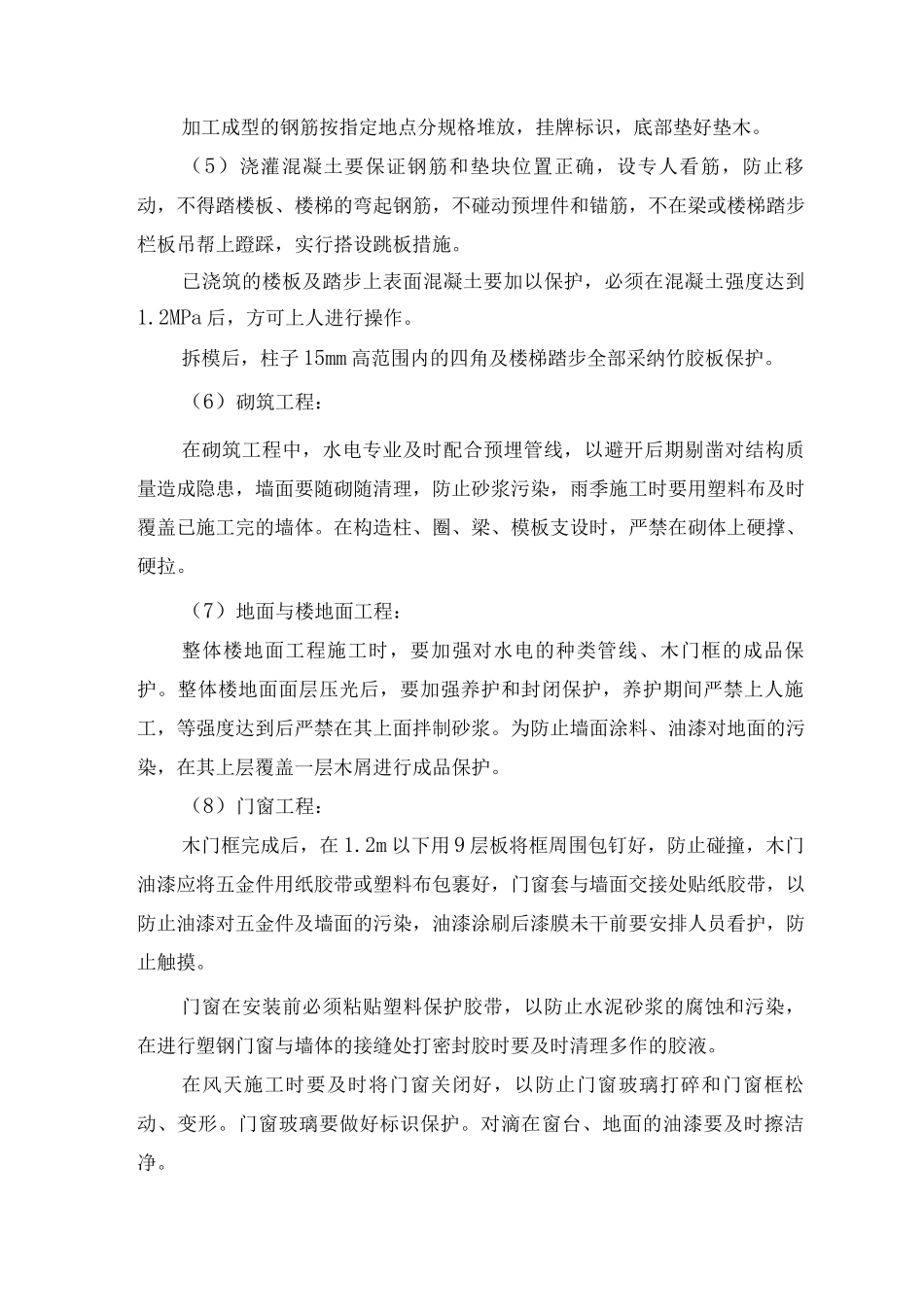

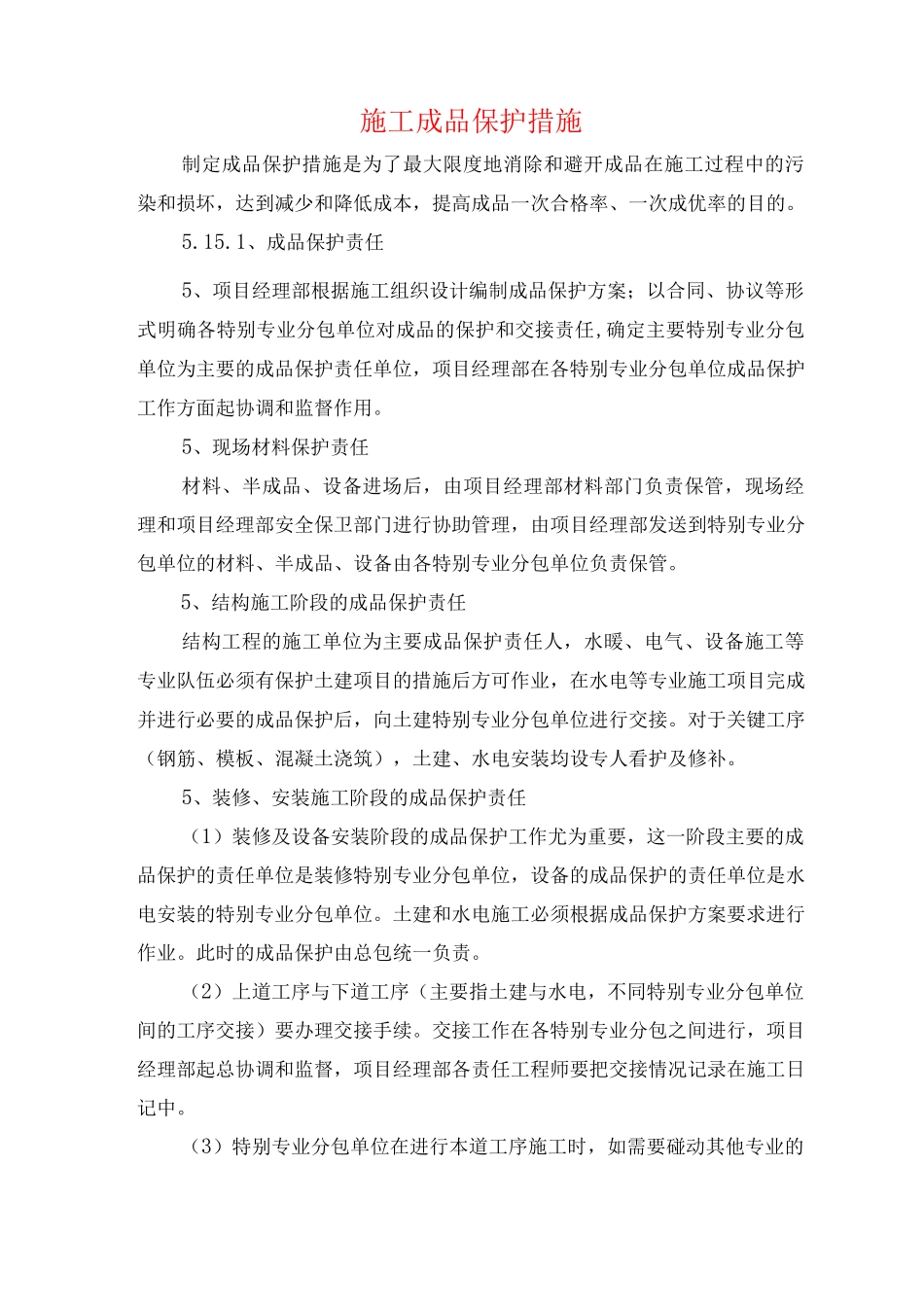

施工成品保护措施制定成品保护措施是为了最大限度地消除和避开成品在施工过程中的污染和损坏,达到减少和降低成本,提高成品一次合格率、一次成优率的目的。5.15.1、成品保护责任5、项目经理部根据施工组织设计编制成品保护方案;以合同、协议等形式明确各特别专业分包单位对成品的保护和交接责任,确定主要特别专业分包单位为主要的成品保护责任单位,项目经理部在各特别专业分包单位成品保护工作方面起协调和监督作用。5、现场材料保护责任材料、半成品、设备进场后,由项目经理部材料部门负责保管,现场经理和项目经理部安全保卫部门进行协助管理,由项目经理部发送到特别专业分包单位的材料、半成品、设备由各特别专业分包单位负责保管。5、结构施工阶段的成品保护责任结构工程的施工单位为主要成品保护责任人,水暖、电气、设备施工等专业队伍必须有保护土建项目的措施后方可作业,在水电等专业施工项目完成并进行必要的成品保护后,向土建特别专业分包单位进行交接。对于关键工序(钢筋、模板、混凝土浇筑),土建、水电安装均设专人看护及修补。5、装修、安装施工阶段的成品保护责任(1)装修及设备安装阶段的成品保护工作尤为重要,这一阶段主要的成品保护的责任单位是装修特别专业分包单位,设备的成品保护的责任单位是水电安装的特别专业分包单位。土建和水电施工必须根据成品保护方案要求进行作业。此时的成品保护由总包统一负责。(2)上道工序与下道工序(主要指土建与水电,不同特别专业分包单位间的工序交接)要办理交接手续。交接工作在各特别专业分包之间进行,项目经理部起总协调和监督,项目经理部各责任工程师要把交接情况记录在施工日记中。(3)特别专业分包单位在进行本道工序施工时,如需要碰动其他专业的成品时,特别专业分包单位必须以书面形式上报项目经理部,经批准后,作好成品保护。(4)项目经理部技术部门对责任工程师进行方案交底,各责任工程师对各特别专业分包的技术交底及各特别专业分包单位对班组及成员的操作交底的同时,必须对成品保护进行交底。(5)项目经理部对所有入场特别专业分包单位都要进行定期的成品保护意识教育工作,依据合同、规章制度、各项保护措施,使特别专业分包单位认识到做好成品保护工作是保证自己的产品质量、保证特别专业分包单位自身的荣誉和切身利益的法宝。、主要施工项目成品保护现场成立成品保护小组,设置专职成品保护人员,进行 24 小时全天监护。装修阶段,针对具体项目制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工成品保护措施3

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
