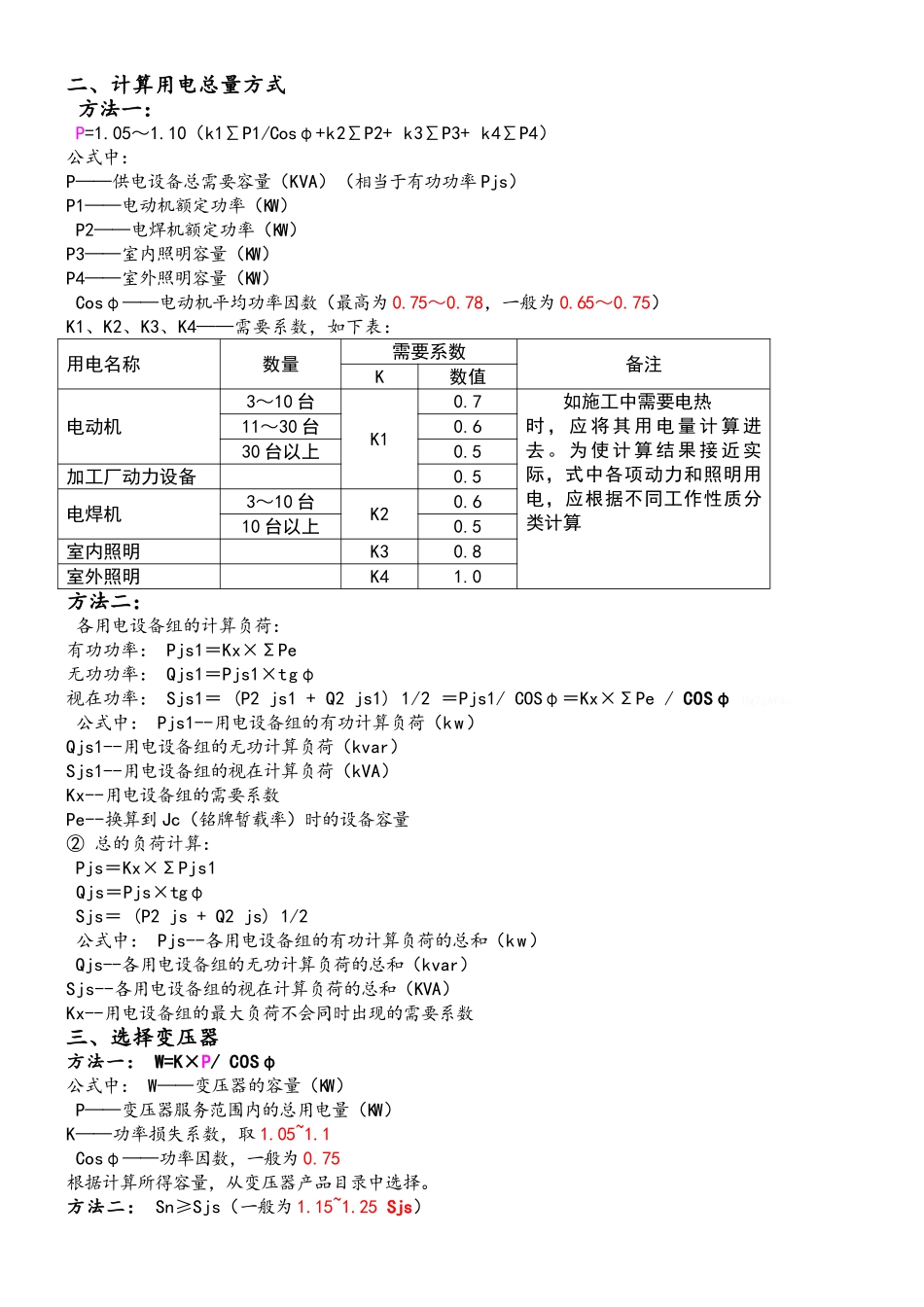

施工现场临时用电负荷计算一、施工现场临时用电设备和用电负荷计算1.1 施工现场用电设备参数统计表编号用电设备名称型号数量容量及技术数据换算后的设备容量 Pe1输 送 泵HBT60194KW0.7×94=65.8KW2塔 吊QTZ-63 型290KW0.3×90=27KW3塔 吊40 型5160KW0.3×32×5=48KW4施工升降机SCO200/200366 KW0.3×66=19.8KW5龙门架卷扬机645KW0.3×45=13.5KW6钢筋调直机GT6-1213 KW0.7×3=2.1 KW7钢筋弯曲机GW40412 KW0.7×12=8.4 KW8钢筋切断机QJ-4024.4KW0.7×4.4=3.08KW9 钢筋对焊机UN-1001100 KV.A100 KV.A10电 焊 机B41-500-38.8 KVA5194KVA194KVA11电 焊 机B41-300-28.8KVA6172.8 KVA172.8 KVA12全自动钢筋箍筋弯曲机GF-20 型12.2 KW0.7×2.2=1.54 KW13自动钢筋调直切断机GL-12 型17.3KW0.7×7.3=5.11KW14直螺纹套丝机Y112M-4416KW0.7×16=11.2KW15振 捣 器ZN-70(插入式)1011KW0.7×11=7.7KW16切割机(无齿锯)J3G-40012.2 KW0.7×2.2=1.54 KW17木 工 电 锯36.6KW0.7×6.6=4.62KW18污水泵. 离心泵3KW. 7.5KW832KW0.8×45=36 KW19蒸 饭 车136KW0.7×36=25.2KW20热 水 箱218 KW0.7×18=12.6KW21镝 灯DDG35001035 KW35 KW22生 活 照 明白炽灯5 KW5 KW23现 场 照 明碘钨灯10 KW10 KW 合 计:1072KW809.99KVA二、计算用电总量方式 方法一: P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4) 公式中:P——供电设备总需要容量(KVA)(相当于有功功率 Pjs)P1——电动机额定功率(KW) P2——电焊机额定功率(KW)P3——室内照明容量(KW)P4——室外照明容量(KW) Cosφ——电动机平均功率因数(最高为 0.75~0.78,一般为 0.65~0.75)K1、K2、K3、K4——需要系数,如下表: 用电名称数量需要系数备注K数值电动机3~10 台K10.7如施工中需要电热时 , 应 将 其 用 电 量 计 算 进去 。 为 使 计 算 结 果 接 近 实际,式中各项动力和照明用电,应根据不同工作性质分类计算11~30 台0.630 台以上0.5加工厂动力设备0.5电焊机3~10 台K20.610 台以上0.5室内照明K30.8室外照明K41.0方法二: 各用电设备组的计算负荷:有功功率: Pjs1=Kx×ΣPe 无功功率: Qjs1=Pjs1×tgφ 视在功率: Sjs1= (P2 js1 + Q2 js1) 1/2 =Pjs1/ COSφ=Kx×ΣPe / COSφ Ug7gAfa。 公式中: Pjs1--用电设备组的有功计算负荷(kw)Qjs1--...
