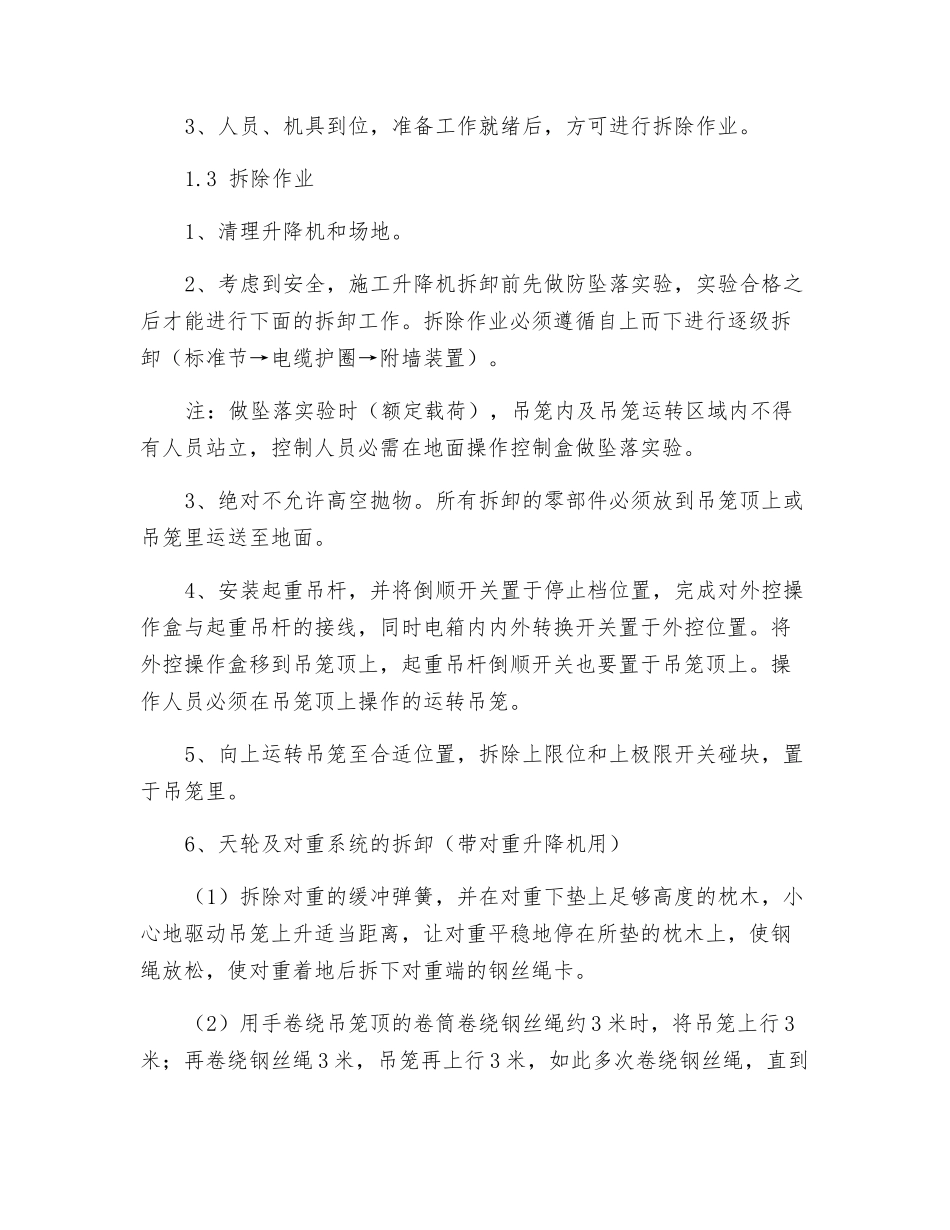

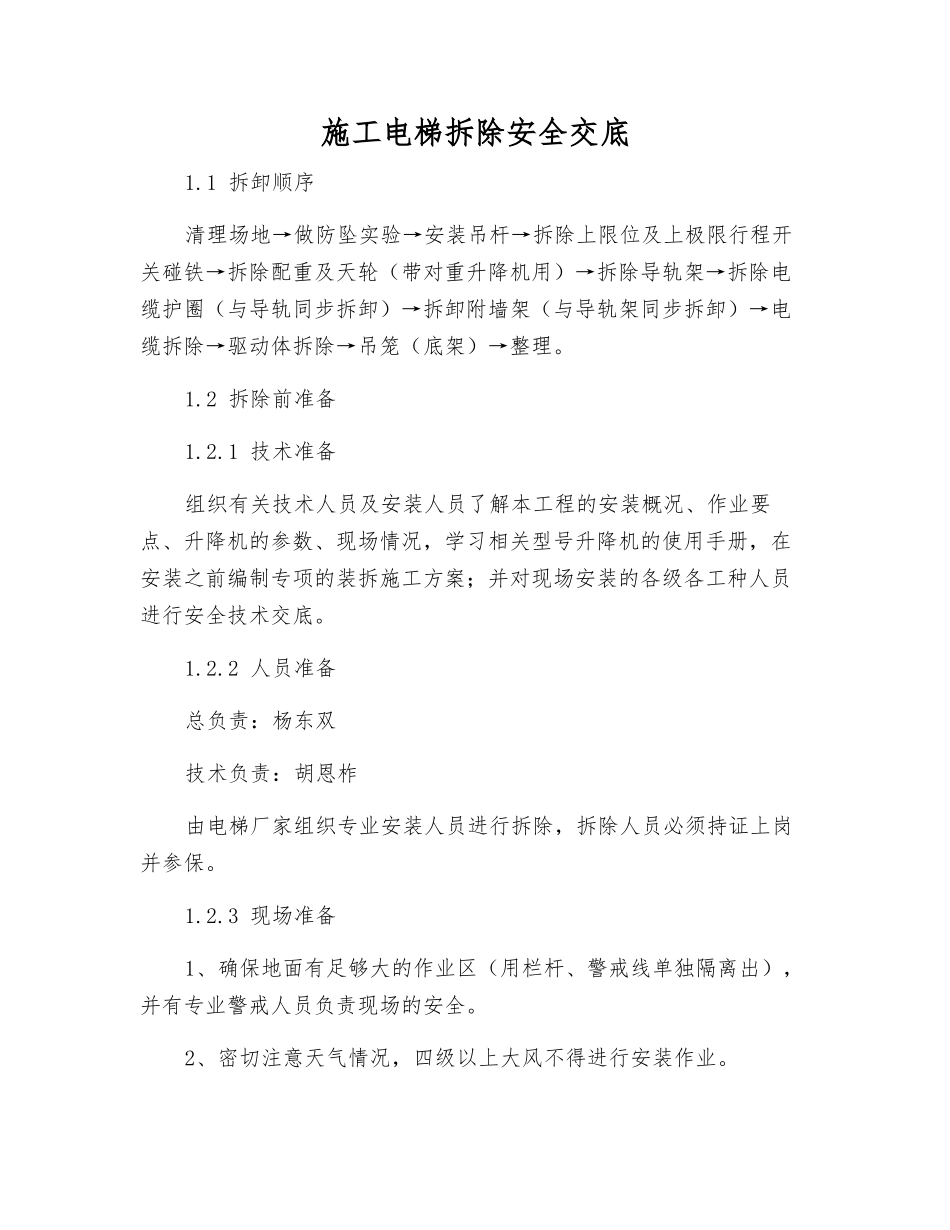

施工电梯拆除安全交底1.1 拆卸顺序清理场地→做防坠实验→安装吊杆→拆除上限位及上极限行程开关碰铁→拆除配重及天轮(带对重升降机用)→拆除导轨架→拆除电缆护圈(与导轨同步拆卸)→拆卸附墙架(与导轨架同步拆卸)→电缆拆除→驱动体拆除→吊笼(底架)→整理。1.2 拆除前准备1.2.1 技术准备组织有关技术人员及安装人员了解本工程的安装概况、作业要点、升降机的参数、现场情况,学习相关型号升降机的使用手册,在安装之前编制专项的装拆施工方案;并对现场安装的各级各工种人员进行安全技术交底。1.2.2 人员准备总负责:杨东双技术负责:胡恩柞由电梯厂家组织专业安装人员进行拆除,拆除人员必须持证上岗并参保。1.2.3 现场准备1、确保地面有足够大的作业区(用栏杆、警戒线单独隔离出),并有专业警戒人员负责现场的安全。2、密切注意天气情况,四级以上大风不得进行安装作业。3、人员、机具到位,准备工作就绪后,方可进行拆除作业。1.3 拆除作业1、清理升降机和场地。2、考虑到安全,施工升降机拆卸前先做防坠落实验,实验合格之后才能进行下面的拆卸工作。拆除作业必须遵循自上而下进行逐级拆卸(标准节→电缆护圈→附墙装置)。注:做坠落实验时(额定载荷),吊笼内及吊笼运转区域内不得有人员站立,控制人员必需在地面操作控制盒做坠落实验。3、绝对不允许高空抛物。所有拆卸的零部件必须放到吊笼顶上或吊笼里运送至地面。4、安装起重吊杆,并将倒顺开关置于停止档位置,完成对外控操作盒与起重吊杆的接线,同时电箱内内外转换开关置于外控位置。将外控操作盒移到吊笼顶上,起重吊杆倒顺开关也要置于吊笼顶上。操作人员必须在吊笼顶上操作的运转吊笼。5、向上运转吊笼至合适位置,拆除上限位和上极限开关碰块,置于吊笼里。6、天轮及对重系统的拆卸(带对重升降机用)(1)拆除对重的缓冲弹簧,并在对重下垫上足够高度的枕木,小心地驱动吊笼上升适当距离,让对重平稳地停在所垫的枕木上,使钢绳放松,使对重着地后拆下对重端的钢丝绳卡。(2)用手卷绕吊笼顶的卷筒卷绕钢丝绳约 3 米时,将吊笼上行 3米;再卷绕钢丝绳 3 米,吊笼再上行 3 米,如此多次卷绕钢丝绳,直到对重端的钢丝绳头距导轨架顶点约 5 米时,用手扶住天轮吊点将对重端的钢丝绳头从天轮的绳槽缓慢拉出,然后全部卷绕在卷筒上。(3)拆下导轨架顶部的天轮装置。(4)拆卸钢丝绳时注意必须保证吊笼位置高于对重端钢丝绳头的位置,以避开钢丝绳因自重...
