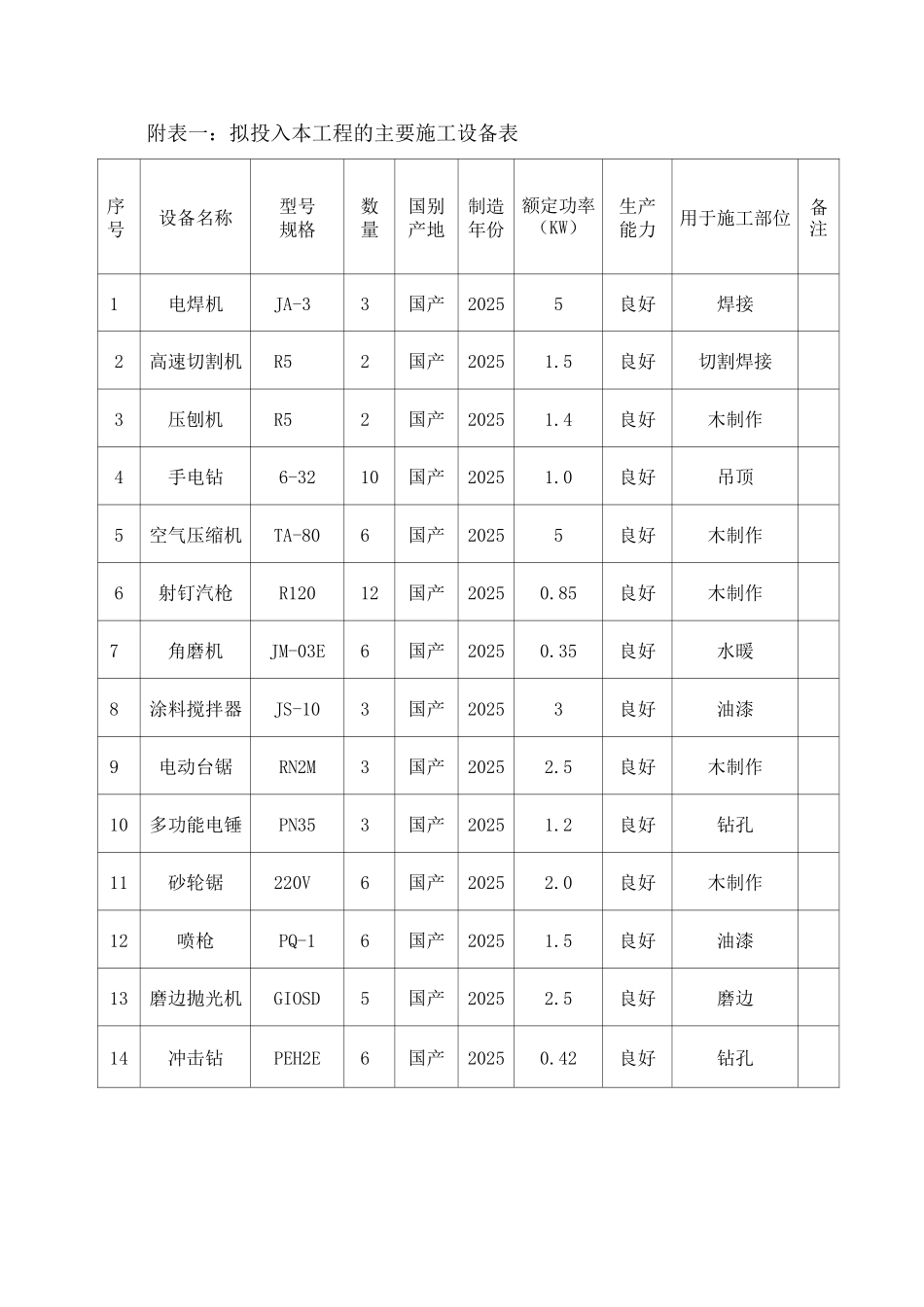

附表一:拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1电焊机JA-33国产20255良好焊接2高速切割机R52国产20251.5良好切割焊接3压刨机R52国产20251.4良好木制作4手电钻6-3210国产20251.0良好吊顶5空气压缩机TA-806国产20255良好木制作6射钉汽枪R12012国产20250.85良好木制作7角磨机JM-03E6国产20250.35良好水暖8涂料搅拌器JS-103国产20253良好油漆9电动台锯RN2M3国产20252.5良好木制作10多功能电锤PN353国产20251.2良好钻孔11砂轮锯220V6国产20252.0良好木制作12喷枪PQ-16国产20251.5良好油漆13磨边抛光机GIOSD5国产20252.5良好磨边14冲击钻PEH2E6国产20250.42良好钻孔附表二:拟配备本工程的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1水平仪DS32苏州202520测量2镭射光尺LM-71北京202530测量3经纬仪J21北京20250测量4钢尺5 米15成都20250检测5吊线锤1Kg5成都20250检测6吊线锤5Kg3成都20250检测7多功能检测尺2 米3南京20250检测8质检工具3南京202510质检9万能表MF-51上海202560电照10绝缘摇表ZC25-31重庆202580检测附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况拆除工程装修工程安装工程室外工程钢筋工10202010泥工15201010漆工5302010电工3332安装工515205普工20202010焊工5555拆除工151053附表四:施工进度计划表工期30 日历天分部分项36912151821242730进场准备拆除施工装修施工安装施工室外工程收尾验收附表五:施工总平面图附表六:临时用地表用途面积(平方米)位置需用时间门卫10详平面图30 天办公室1详平面图30 天职工宿舍1详平面图30 天仓库60详平面图30 天食堂50详平面图30 天厕所30详平面图30 天材料堆放区80详平面图30 天机械放置区80详平面图30 天车辆存放处1详平面图30 天合计610
