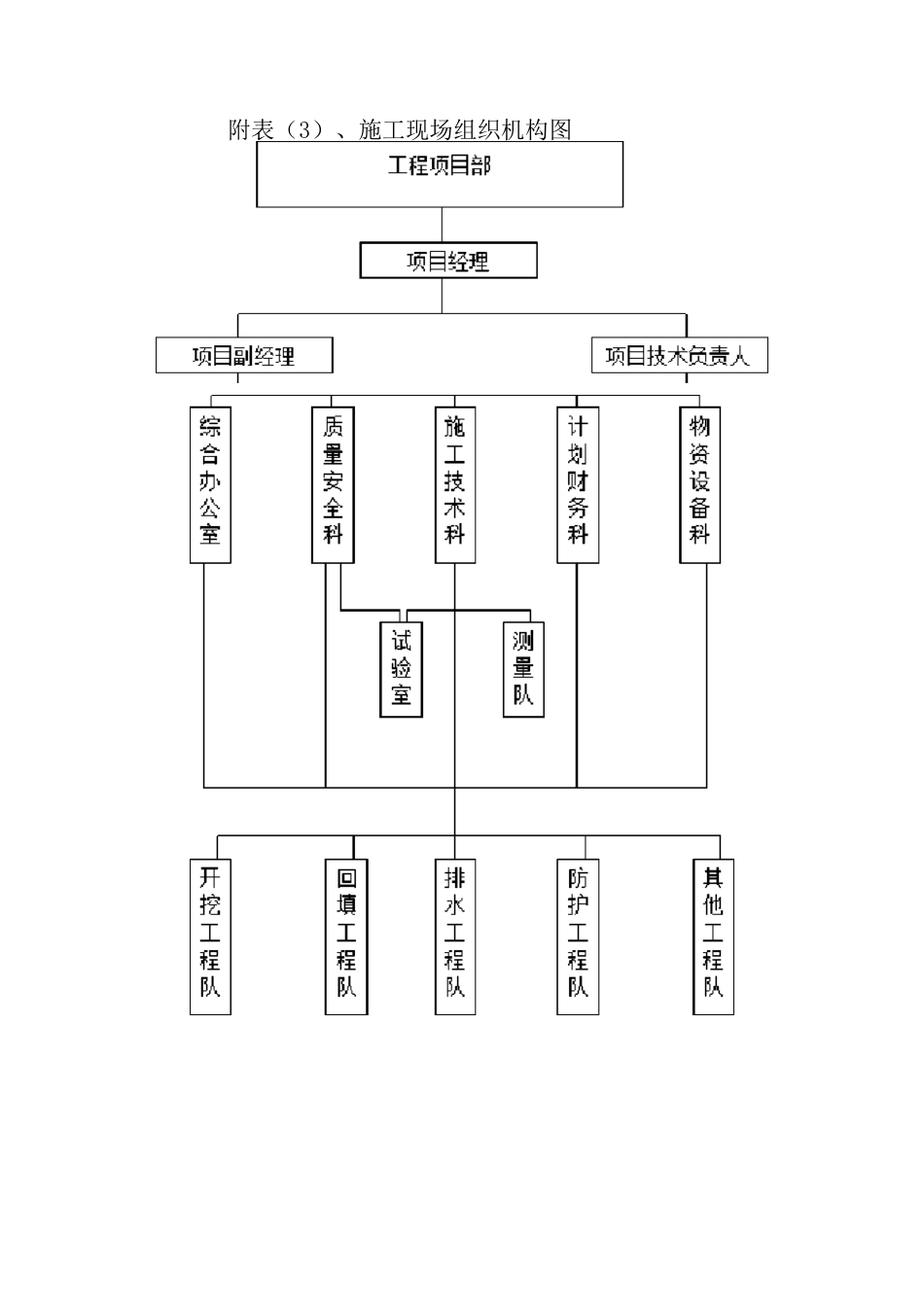

附表(1)、主要机械一览表序号机械设备名称数量性能参数新旧程度设备进场时间备注1挖掘机52m良好开工至竣工自有2挖掘机51.4m良好开工至竣工自有3推土机4150良好开工至竣工自有4自卸汽车1015t良好开工至竣工自有5装载车101良好开工至竣工自有6柴油打夯机21良好开工至竣工自有7平地机2140良好开工至竣工自有8发电机230良好开工至竣工自有9抽水机250良好开工至竣工自有10洒水车1良好开工至竣工自有11手推车1良好开工至竣工自有附表(2)、现场施工人员配备一览表序号工种名称进场人数施工时间(月)备注1挖掘机司机12 人7 个月2推土机司机10 人7 个月3洒水车司机2 人7 个月4空压机操作工6 人7 个月5打夯机操作工12 人7 个月6压路机操作工6 人7 个月7指挥8 人7 个月8泥工20 人7 个月9管道工12 人7 个月10电工2 人7 个月11普工20 人7 个月附表(3)、施工现场组织机构图附表(4)、计划开、竣工日期和施工进度横道图年份'月份2025 年主要项目5678施工准备土方开挖路基工程路基防护竣工验收说明:本标段施工工期暂定从 2025 年 5 月 1 日开始,2025 年 8 月 31 日完成。项目部布置图 ———。门5厕所生活区设备及仓储说明:K 施工平面图中未涉及到的消防等临时设施根现场情况部署2.本平面图为施工平面概图若我公司中标将提供一份更为详细的平向图'*供水点现场办 I:宰附表(6)、临时用地表用途面积(平方米)位置需用时间现场办公室2甲方指定位置开工至竣工验收加工区2甲方指定位置开工至竣工验收配电房50甲方指定位置开工至竣工验收供水点30甲方指定位置开工至竣工验收生活区2甲方指定位置开工至竣工验收厕所60甲方指定位置开工至竣工验收设备及仓储3甲方指定位置开工至竣工验收门卫60甲方指定位置开工至竣工验收消防30甲方指定位置开工至竣工验收
