施工进度特别时段保障措施1 夜间施工保证措施进场前我方将与当地建委、综合执法局、周边居委会等部门协调,做好施工准备工作,为保证夜间施工能顺利进行,我公司拟实行以下措施
序号措施具体内容1监督管理现场安排一名生产经理值班,协调处理夜间施工工作;项目部设置夜间施工监督员,对夜间施工进行巡视,确保夜间施工的工作效率和作业安全;项目部其他人员保持全天侯的通讯联络
2扰民安抚提前做好周边扰民安抚工作,现场围墙、门、道等显要位置张贴夜间施工告示
厂区周围布置噪声监控设备,不得超出噪音预警值
3施工照明施工照明与施工机械设备用电各自采纳一条施工线路,防止大型施工机械因间或过载后跳闸导致施工照明不足
施工准备期间,应保证施工场地内照明满足施工要求,同时对比明设备光照区域进行处理,避开影响周围人群
现场必须有足够的照明能力
生产区到工作面沿途以及工作面都有足够的照明设施,满足夜间施工质量、安全等对比明的需求
现场在临边、洞等事故易发位置,严格根据有关规定设置警戒灯,并由专职安全员负责维护,确保设施的完整性、有效性
配备足够的电工,及时配合施工对比明的需要,尤其是移动光源
4安全防护夜间施工时,加强进行安全设施管理,重点检查作业层四周安全围护、临边洞防护等部位,确保夜间施工安全
5后勤保证做好后勤保证工作,尤其食堂等生活配套设施,必须满足夜间施工的要求;生活区建立严格的管理制度,为夜间施工人员制造有良好的休息环境,使人员保持持续的夜间施工能力
6验收计划针对夜间施工中出现的中间验收,应提前制定验收计划,上报业主、监理单位,以便他们作出相应的工作安排
7劳务管理但凡涉及夜间施工的其他相关单位如劳务公司、商品砼供应商等,我公司都要求他们作出相应的协作保证
2 农忙、节假日施工保证措施根据总进度计划,该工程施工阶段将跨越农忙、国庆、中秋、春节等季节和节日

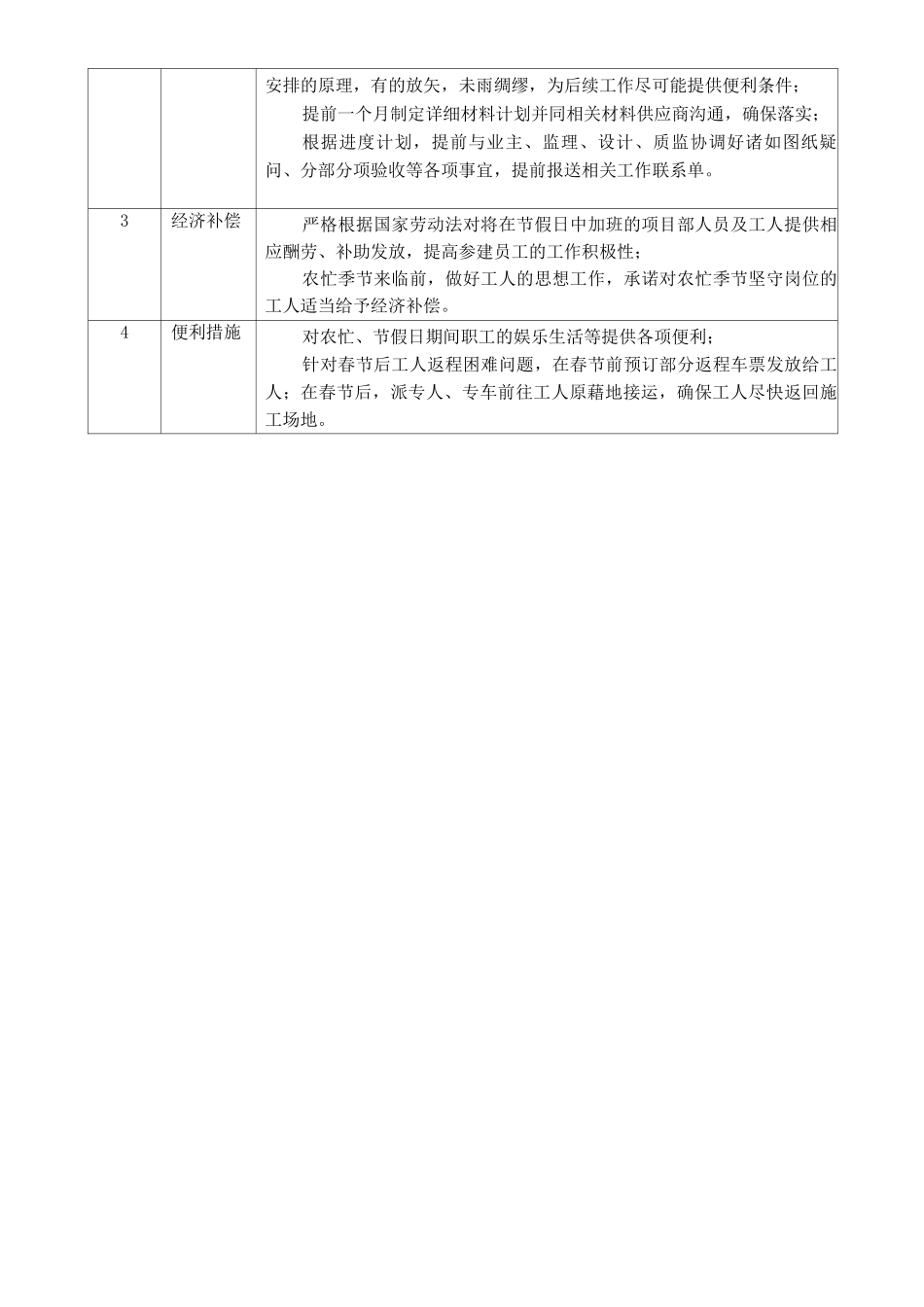

为保证农忙、节日期间的正常施工,我公司拟实行
