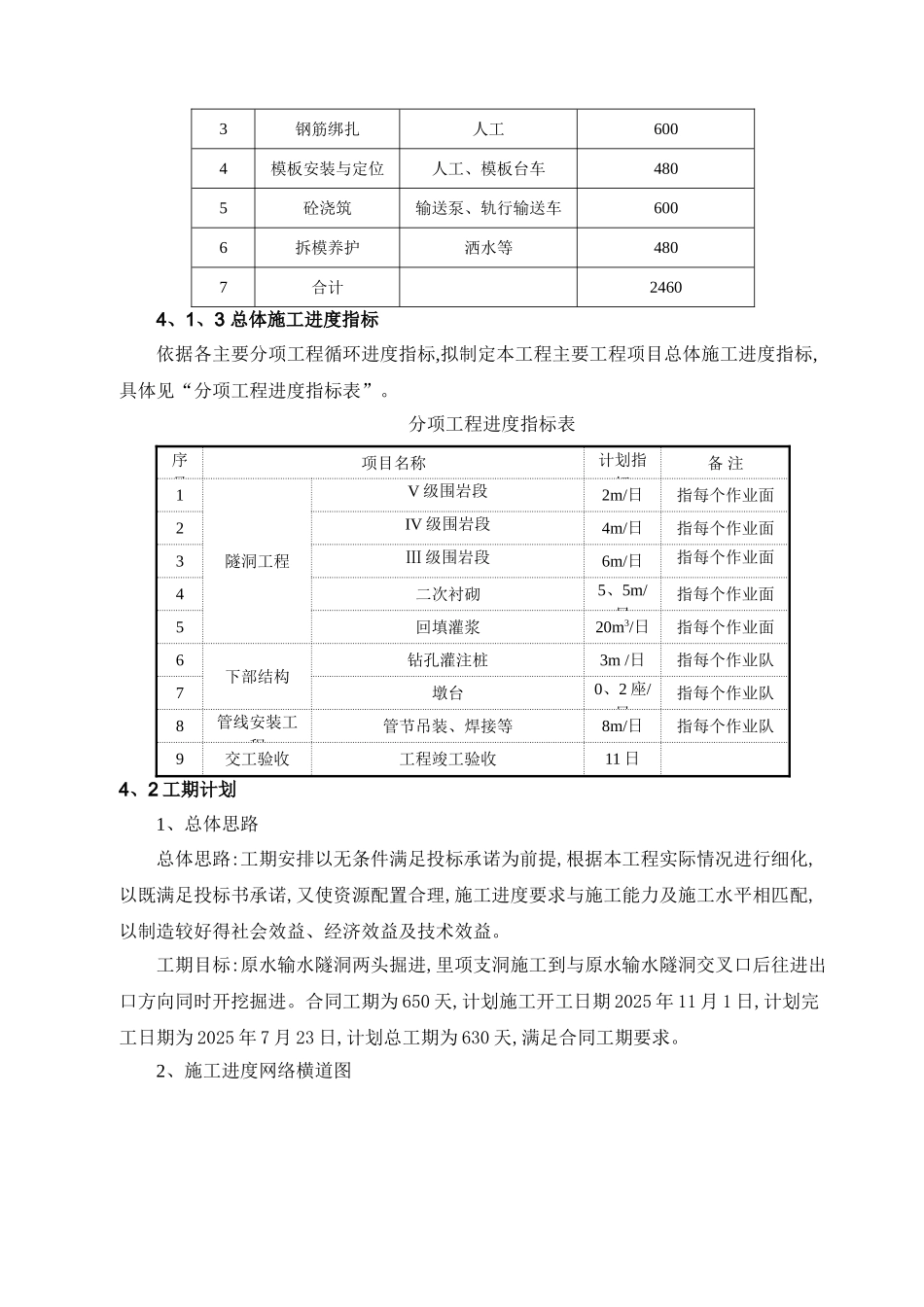

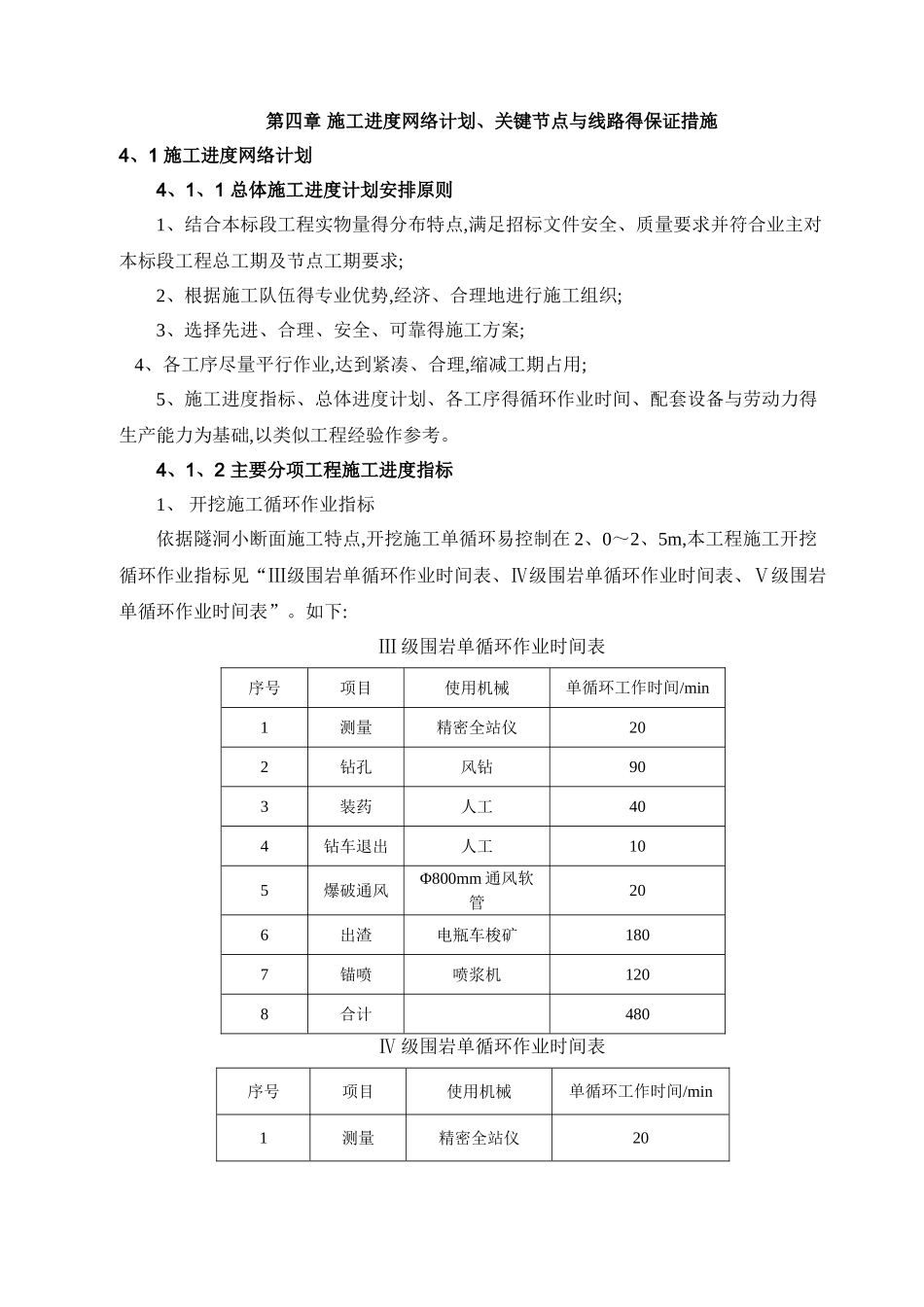

第四章 施工进度网络计划、关键节点与线路得保证措施4、1 施工进度网络计划4、1、1 总体施工进度计划安排原则1、结合本标段工程实物量得分布特点,满足招标文件安全、质量要求并符合业主对本标段工程总工期及节点工期要求;2、根据施工队伍得专业优势,经济、合理地进行施工组织;3、选择先进、合理、安全、可靠得施工方案;4、各工序尽量平行作业,达到紧凑、合理,缩减工期占用;5、施工进度指标、总体进度计划、各工序得循环作业时间、配套设备与劳动力得生产能力为基础,以类似工程经验作参考

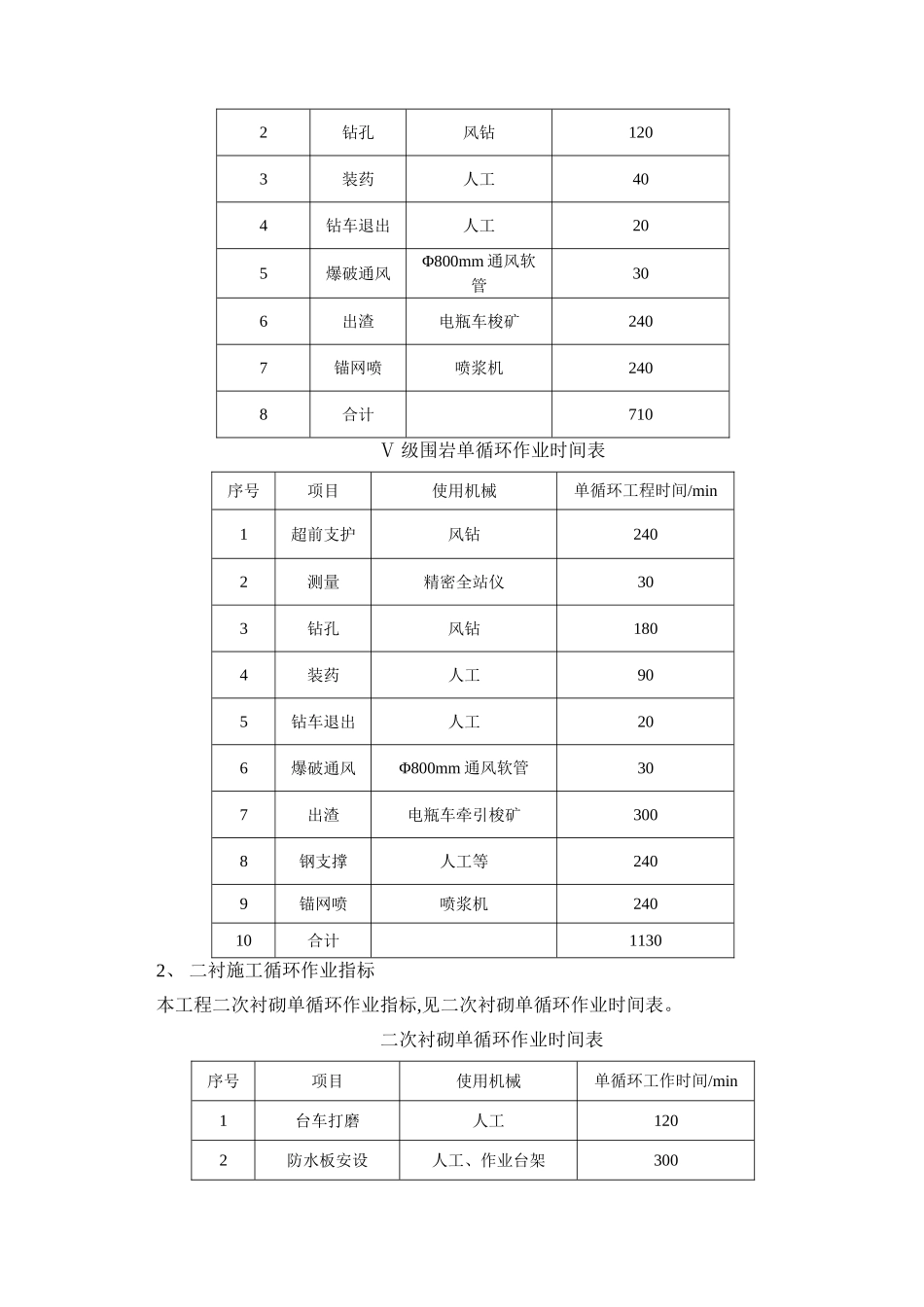

4、1、2 主要分项工程施工进度指标1、 开挖施工循环作业指标依据隧洞小断面施工特点,开挖施工单循环易控制在 2、0~2、5m,本工程施工开挖循环作业指标见“Ⅲ级围岩单循环作业时间表、Ⅳ级围岩单循环作业时间表、Ⅴ级围岩单循环作业时间表”
如下:Ⅲ 级围岩单循环作业时间表序号项目使用机械单循环工作时间/min1测量精密全站仪202钻孔风钻903装药人工404钻车退出人工105爆破通风Φ800mm 通风软管206出渣电瓶车梭矿1807锚喷喷浆机1208合计480Ⅳ 级围岩单循环作业时间表序号项目使用机械单循环工作时间/min1测量精密全站仪202钻孔风钻1203装药人工404钻车退出人工205爆破通风Φ800mm 通风软管306出渣电瓶车梭矿2407锚网喷喷浆机2408合计710Ⅴ 级围岩单循环作业时间表序号项目使用机械单循环工程时间/min1超前支护风钻2402测量精密全站仪303钻孔风钻1804装药人工905钻车退出人工206爆破通风Φ800mm 通风软管307出渣电瓶车牵引梭矿3008钢支撑人工等2409锚网喷喷浆机24010合计 11302、 二衬施工循环作业指标本工程二次衬砌单循环作业指标,见二次衬砌单循环作业时间表
二次衬砌单循环作业时间表序号项目使用机械单循环工作时间/min1台车打磨人工1202
