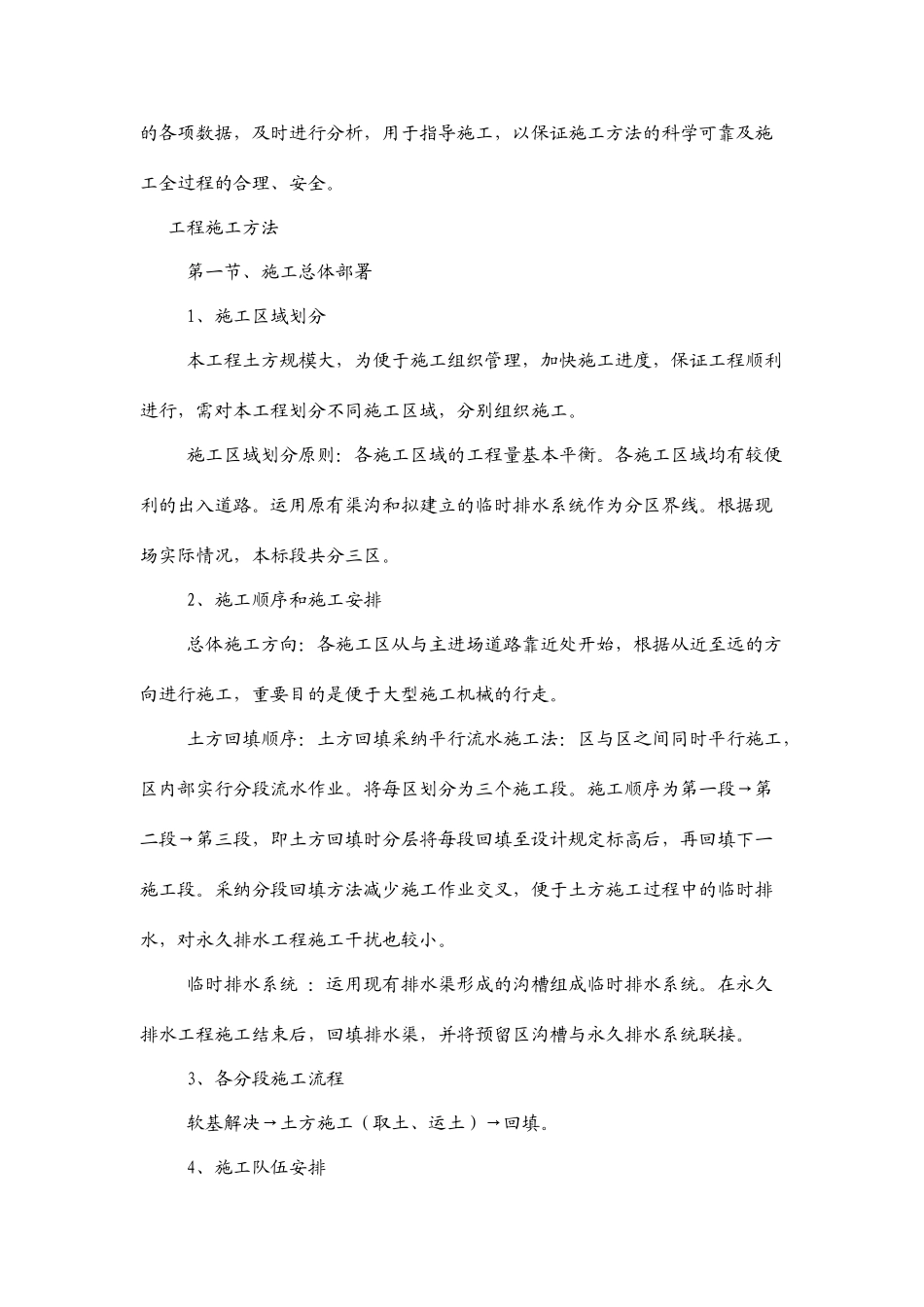

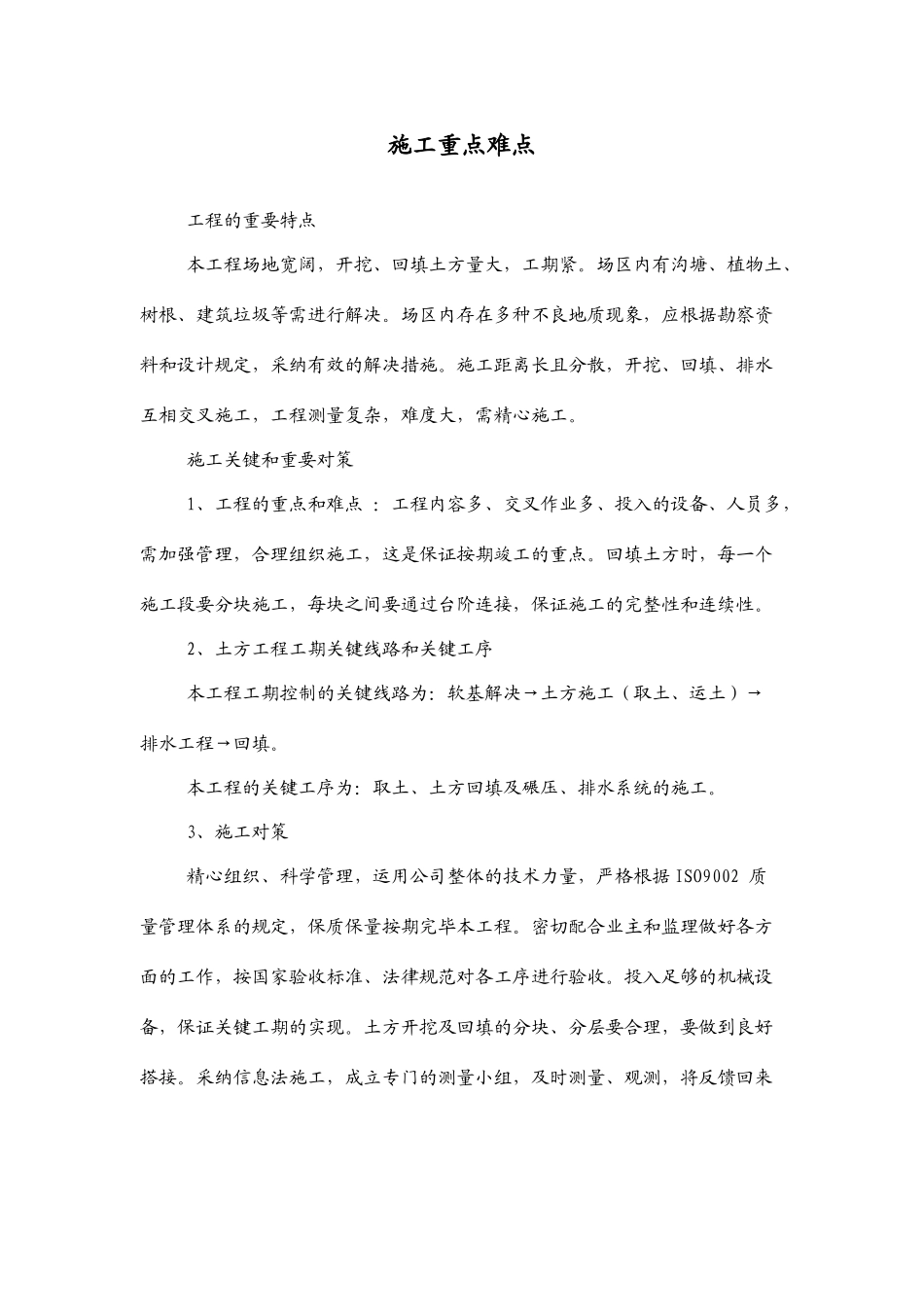

施工重点难点工程的重要特点 本工程场地宽阔,开挖、回填土方量大,工期紧
场区内有沟塘、植物土、树根、建筑垃圾等需进行解决
场区内存在多种不良地质现象,应根据勘察资料和设计规定,采纳有效的解决措施
施工距离长且分散,开挖、回填、排水互相交叉施工,工程测量复杂,难度大,需精心施工
施工关键和重要对策 1、工程的重点和难点 :工程内容多、交叉作业多、投入的设备、人员多,需加强管理,合理组织施工,这是保证按期竣工的重点
回填土方时,每一个施工段要分块施工,每块之间要通过台阶连接,保证施工的完整性和连续性
2、土方工程工期关键线路和关键工序 本工程工期控制的关键线路为:软基解决→土方施工(取土、运土)→ 排水工程→回填
本工程的关键工序为:取土、土方回填及碾压、排水系统的施工
3、施工对策 精心组织、科学管理,运用公司整体的技术力量,严格根据 ISO9002 质量管理体系的规定,保质保量按期完毕本工程
密切配合业主和监理做好各方面的工作,按国家验收标准、法律规范对各工序进行验收
投入足够的机械设备,保证关键工期的实现
土方开挖及回填的分块、分层要合理,要做到良好搭接
采纳信息法施工,成立专门的测量小组,及时测量、观测,将反馈回来的各项数据,及时进行分析,用于指导施工,以保证施工方法的科学可靠及施工全过程的合理、安全
工程施工方法第一节、施工总体部署 1、施工区域划分 本工程土方规模大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工
施工区域划分原则:各施工区域的工程量基本平衡
各施工区域均有较便利的出入道路
运用原有渠沟和拟建立的临时排水系统作为分区界线
根据现场实际情况,本标段共分三区
2、施工顺序和施工安排 总体施工方向:各施工区从与主进场道路靠近处开始,根据从近至远的方向进行施工,重要目的是便于大型施工机械的行走
