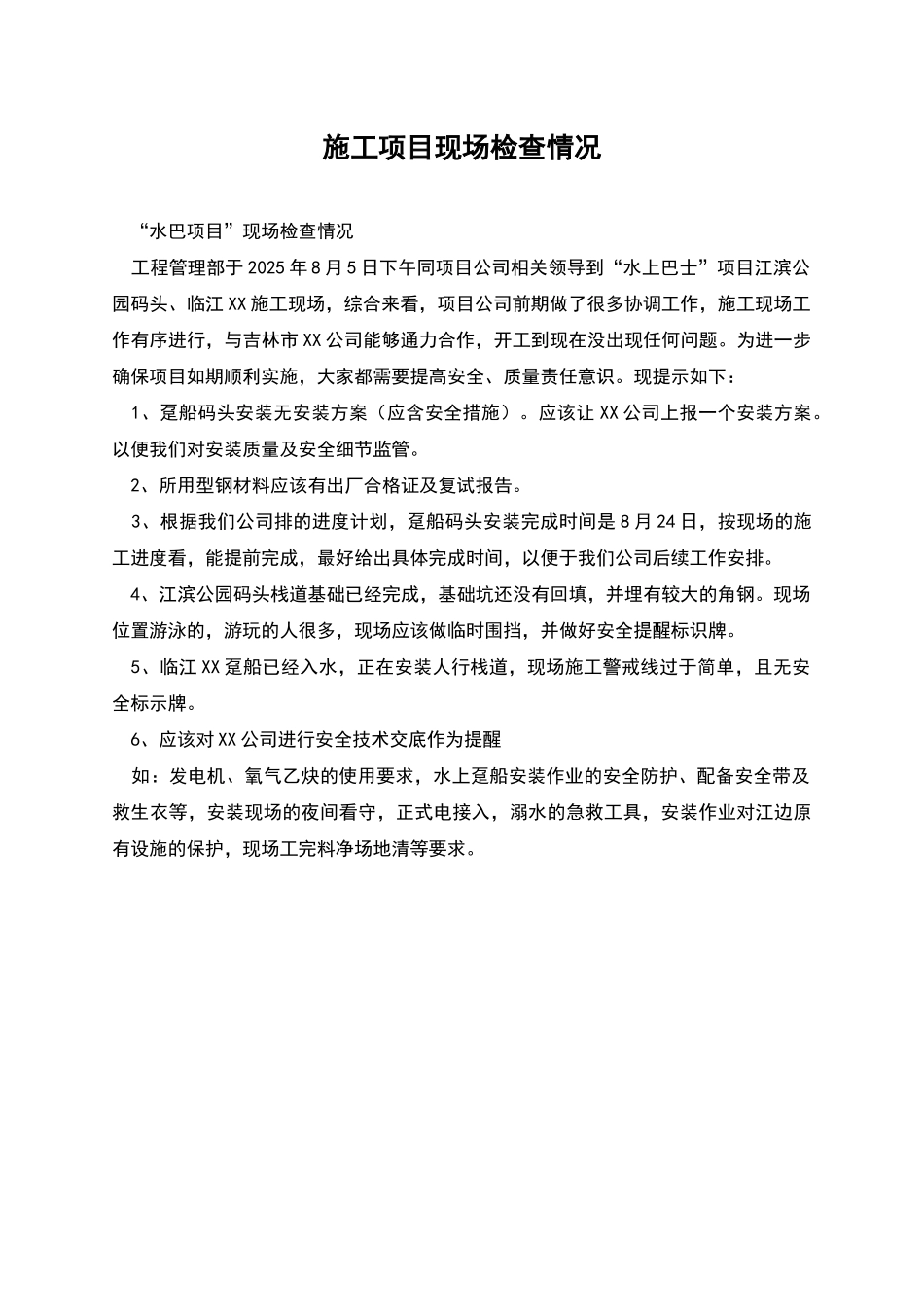

施工项目现场检查情况 “水巴项目”现场检查情况 工程管理部于 2025 年 8 月 5 日下午同项目公司相关领导到“水上巴士”项目江滨公园码头、临江 XX 施工现场,综合来看,项目公司前期做了很多协调工作,施工现场工作有序进行,与吉林市 XX 公司能够通力合作,开工到现在没出现任何问题。为进一步确保项目如期顺利实施,大家都需要提高安全、质量责任意识。现提示如下: 1、趸船码头安装无安装方案(应含安全措施)。应该让 XX 公司上报一个安装方案。以便我们对安装质量及安全细节监管。 2、所用型钢材料应该有出厂合格证及复试报告。 3、根据我们公司排的进度计划,趸船码头安装完成时间是 8 月 24 日,按现场的施工进度看,能提前完成,最好给出具体完成时间,以便于我们公司后续工作安排。 4、江滨公园码头栈道基础已经完成,基础坑还没有回填,并埋有较大的角钢。现场位置游泳的,游玩的人很多,现场应该做临时围挡,并做好安全提醒标识牌。 5、临江 XX 趸船已经入水,正在安装人行栈道,现场施工警戒线过于简单,且无安全标示牌。 6、应该对 XX 公司进行安全技术交底作为提醒 如:发电机、氧气乙炔的使用要求,水上趸船安装作业的安全防护、配备安全带及救生衣等,安装现场的夜间看守,正式电接入,溺水的急救工具,安装作业对江边原有设施的保护,现场工完料净场地清等要求。
