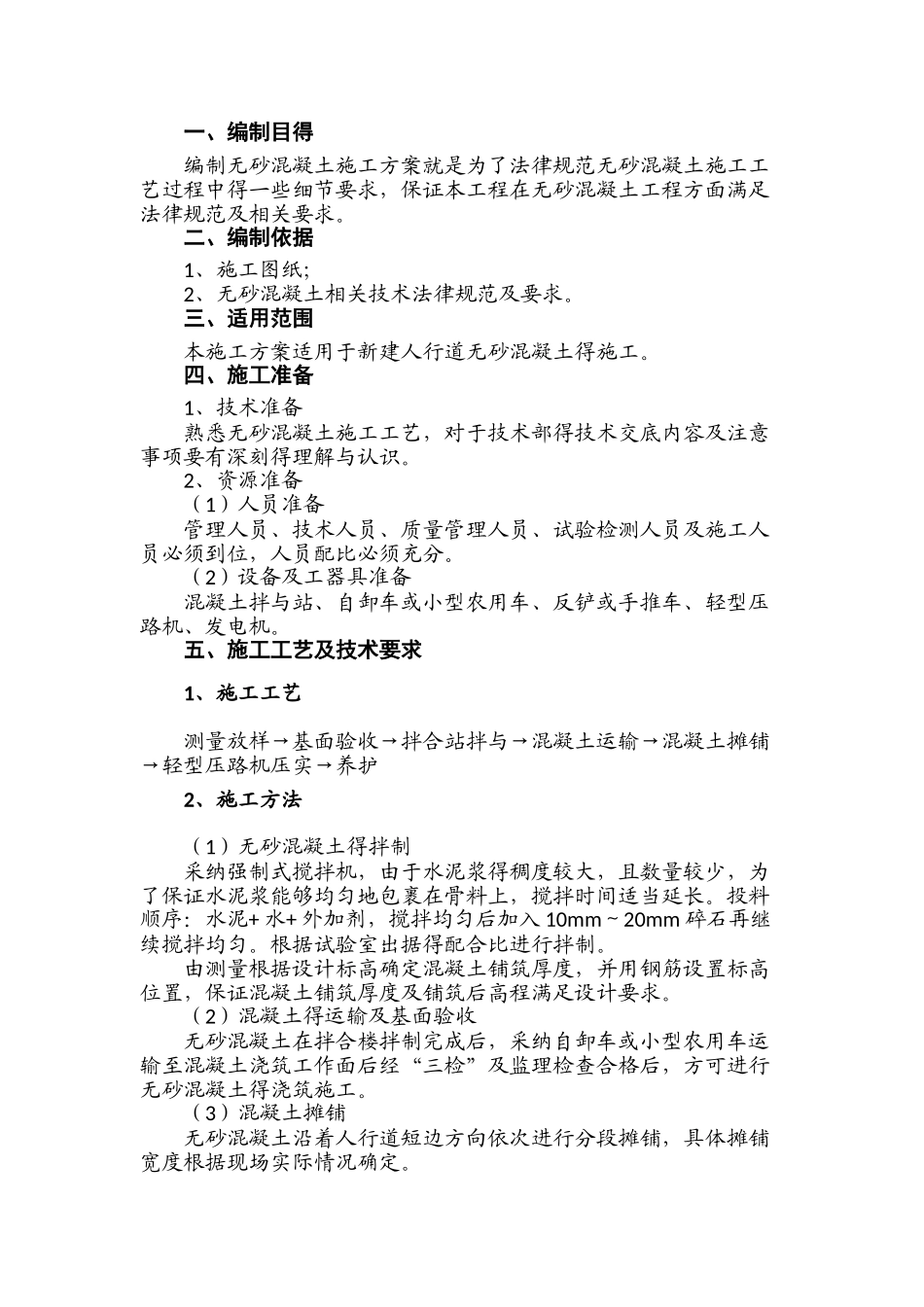

一、编制目得编制无砂混凝土施工方案就是为了法律规范无砂混凝土施工工艺过程中得一些细节要求,保证本工程在无砂混凝土工程方面满足法律规范及相关要求
二、编制依据1、施工图纸;2、无砂混凝土相关技术法律规范及要求
三、适用范围本施工方案适用于新建人行道无砂混凝土得施工
四、施工准备1、技术准备熟悉无砂混凝土施工工艺,对于技术部得技术交底内容及注意事项要有深刻得理解与认识
2、资源准备(1)人员准备管理人员、技术人员、质量管理人员、试验检测人员及施工人员必须到位,人员配比必须充分
(2)设备及工器具准备混凝土拌与站、自卸车或小型农用车、反铲或手推车、轻型压路机、发电机
五、施工工艺及技术要求1、施工工艺测量放样→基面验收→拌合站拌与→混凝土运输→混凝土摊铺→轻型压路机压实→养护2、施工方法(1)无砂混凝土得拌制采纳强制式搅拌机,由于水泥浆得稠度较大,且数量较少,为了保证水泥浆能够均匀地包裹在骨料上,搅拌时间适当延长
投料顺序:水泥+ 水+ 外加剂,搅拌均匀后加入 10mm~20mm 碎石再继续搅拌均匀
根据试验室出据得配合比进行拌制
由测量根据设计标高确定混凝土铺筑厚度,并用钢筋设置标高位置,保证混凝土铺筑厚度及铺筑后高程满足设计要求
(2)混凝土得运输及基面验收无砂混凝土在拌合楼拌制完成后,采纳自卸车或小型农用车运输至混凝土浇筑工作面后经“三检”及监理检查合格后,方可进行无砂混凝土得浇筑施工
(3)混凝土摊铺无砂混凝土沿着人行道短边方向依次进行分段摊铺,具体摊铺宽度根据现场实际情况确定

(4)夯实无砂混凝土就是干硬性得混凝土,在浇筑前,用水湿润路面,防止混凝土水分流失加速水泥凝聚
由于无砂混凝土中水泥量有限,只能包裹骨料颗粒,因此,在浇筑时不得采纳强烈振捣或夯实,否则将会使水泥浆沉积,破坏混凝土结构均匀性,并在底部形成不透水层
浇筑后用轻型压路机压实压平拌合物

(5)养护无砂透水
