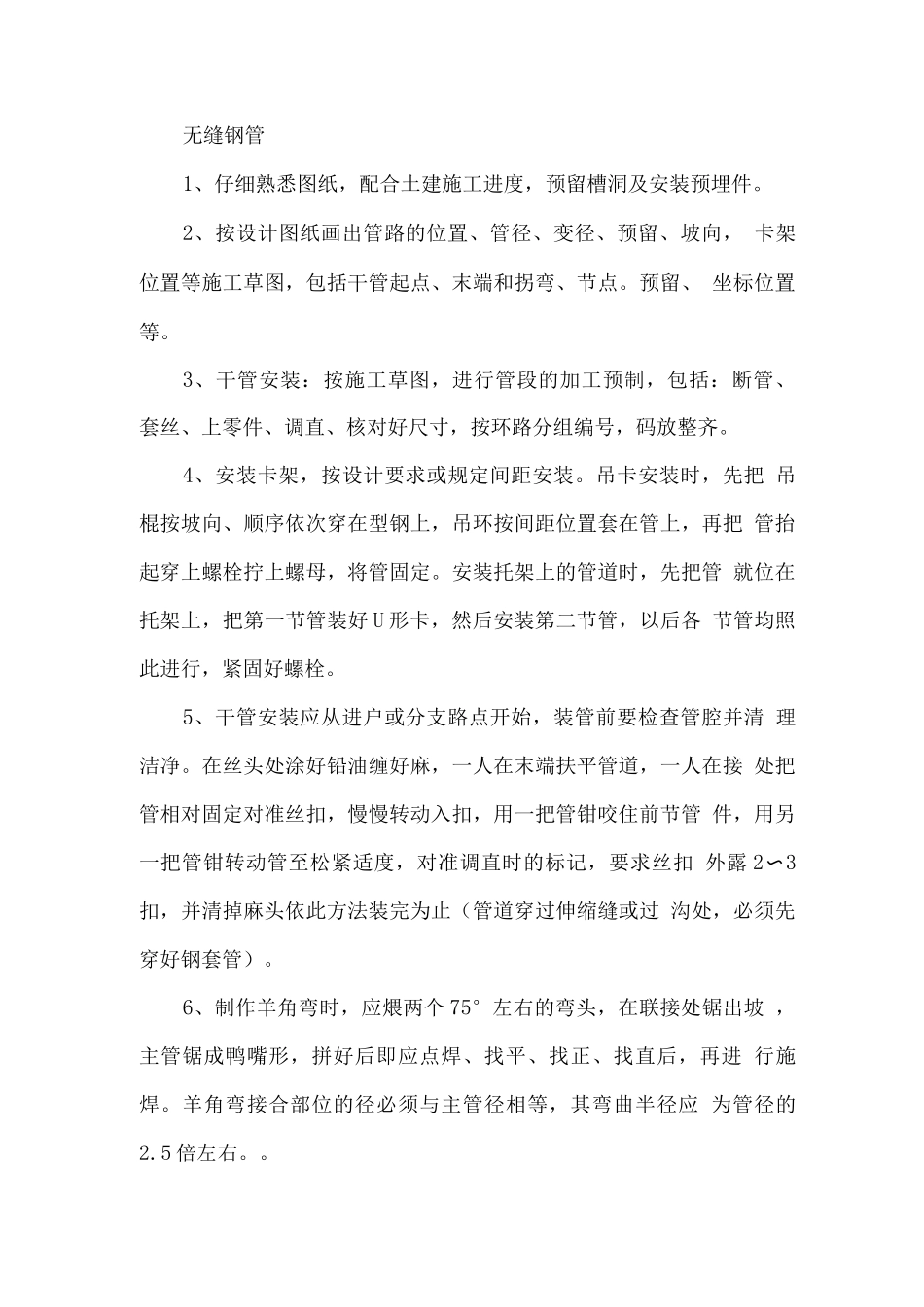

无缝钢管1、仔细熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件
2、按设计图纸画出管路的位置、管径、变径、预留、坡向, 卡架位置等施工草图,包括干管起点、末端和拐弯、节点
预留、 坐标位置等
3、干管安装:按施工草图,进行管段的加工预制,包括:断管、 套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐
4、安装卡架,按设计要求或规定间距安装
吊卡安装时,先把 吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把 管抬起穿上螺栓拧上螺母,将管固定
安装托架上的管道时,先把管 就位在托架上,把第一节管装好 U 形卡,然后安装第二节管,以后各 节管均照此进行,紧固好螺栓
5、干管安装应从进户或分支路点开始,装管前要检查管腔并清 理洁净

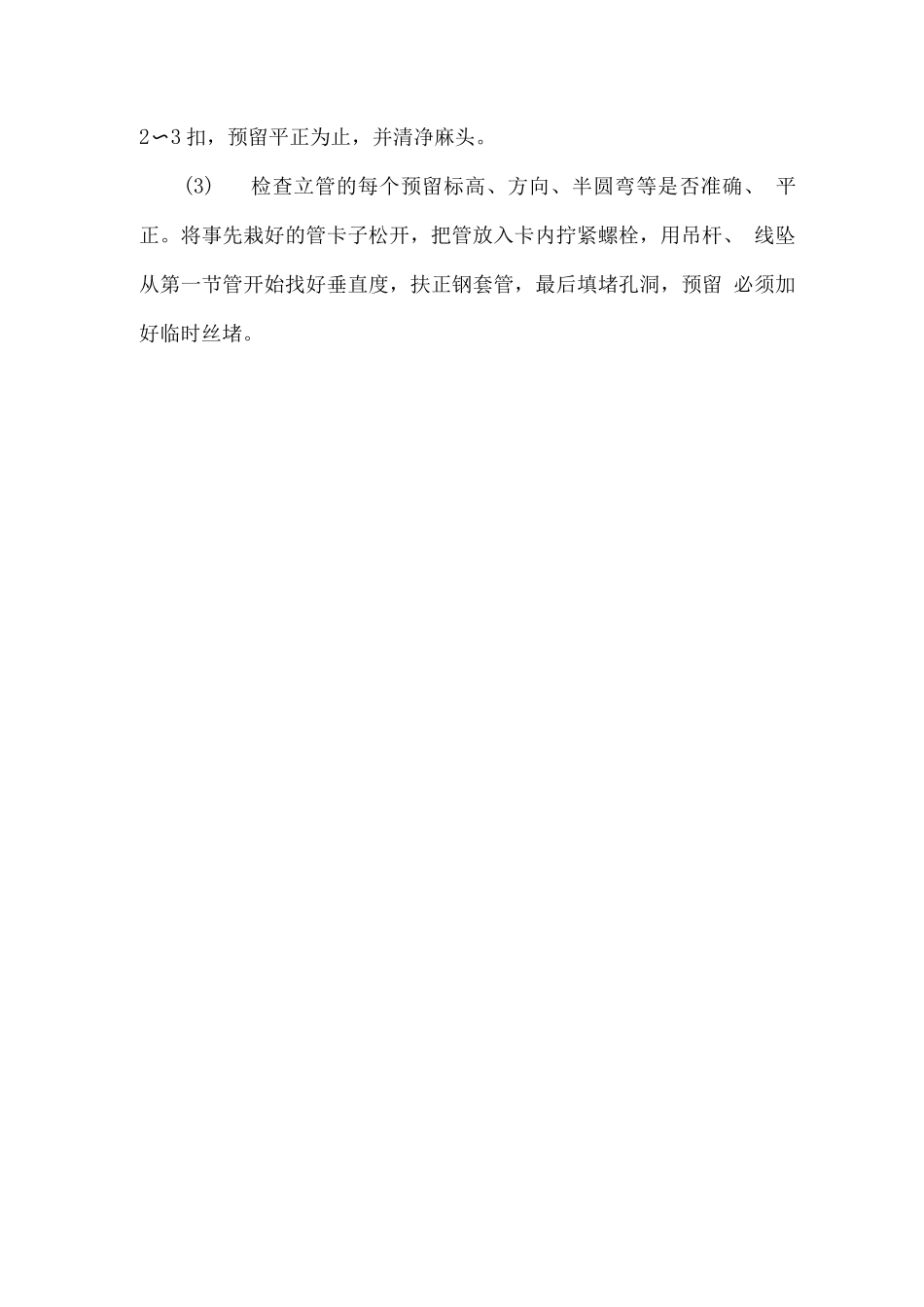

在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接 处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管 件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣 外露 2〜3扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过 沟处,必须先穿好钢套管)
6、制作羊角弯时,应煨两个 75°左右的弯头,在联接处锯出坡 ,主管锯成鸭嘴形,拼好后即应点焊、找平、找正、找直后,再进 行施焊
羊角弯接合部位的径必须与主管径相等,其弯曲半径应 为管径的2

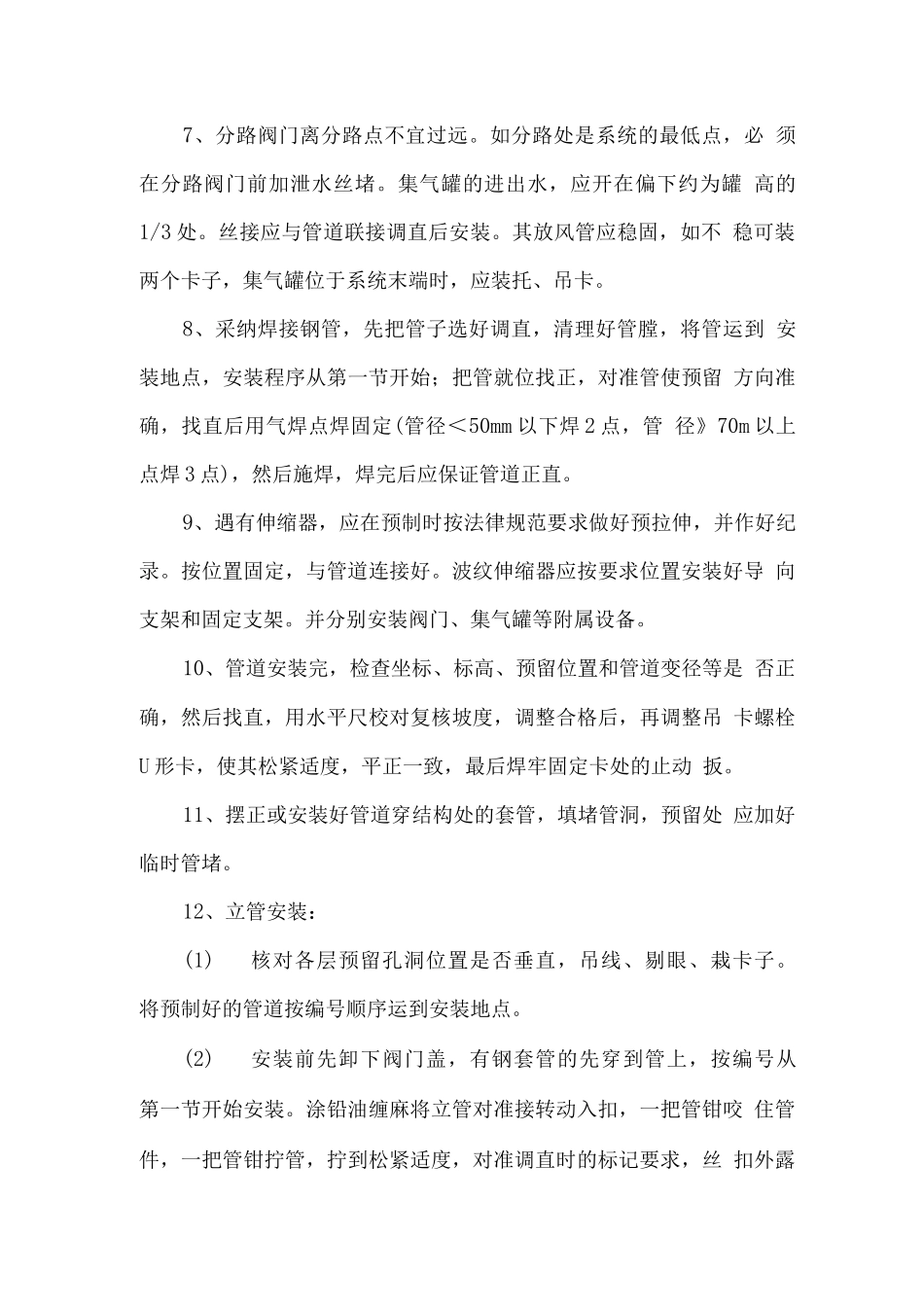

7、分路阀门离分路点不宜过远
如分路处是系统的最低点,必 须在分路阀门前加泄水丝堵
集气罐的进出水,应开在偏下约为罐 高的1/3 处
丝接应与管道联接调直后安装
其放风管应稳固,如不 稳可装两个卡子,集气罐位于系统末端时,应装托、吊卡
8、采纳焊接钢管,先把管子选好调直,清理好管膛,将管运到 安装地点,安装程序从第一节开始;把管就位找正,对准管使预留 方向准确,找直后用气焊点焊固定(管径<50mm 以下焊 2 点,管 径》70m 以上点焊 3 点),然后施焊,焊完后应保
