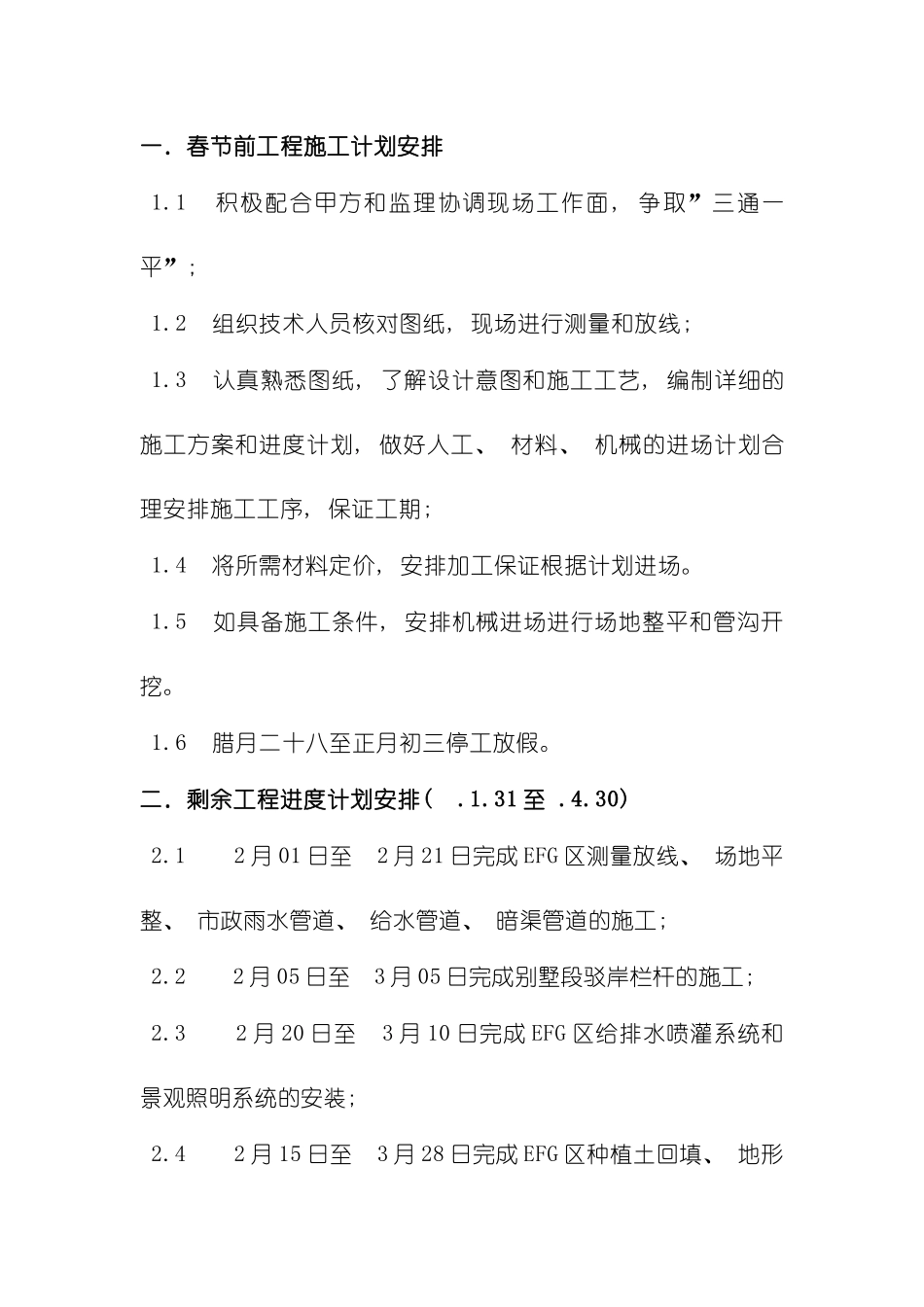

星光岛施工计划方案星光岛滨海步行道工程( 二标段) 施工计划及方案青岛太行园林建设有限公司星光岛滨海步行道工程( 二标段) 施工计划及方案一.春节前工程施工计划安排1
1 积极配合甲方和监理协调现场工作面, 争取”三通一平”; 1
2 组织技术人员核对图纸, 现场进行测量和放线; 1
3 认真熟悉图纸, 了解设计意图和施工工艺, 编制详细的施工方案和进度计划, 做好人工、 材料、 机械的进场计划合理安排施工工序, 保证工期; 1
4 将所需材料定价, 安排加工保证根据计划进场
5 如具备施工条件, 安排机械进场进行场地整平和管沟开挖
6 腊月二十八至正月初三停工放假
二.剩余工程进度计划安排(
1 2 月 01 日至 2 月 21 日完成 EFG 区测量放线、 场地平整、 市政雨水管道、 给水管道、 暗渠管道的施工; 2
2 2 月 05 日至 3 月 05 日完成别墅段驳岸栏杆的施工; 2
3 2 月 20 日至 3 月 10 日完成 EFG 区给排水喷灌系统和景观照明系统的安装; 2
4 2 月 15 日至 3 月 28 日完成 EFG 区种植土回填、 地形塑造和特选树、 乔灌木的栽植; 2
5 3 月 01 日至 3 月 25 日完成 EFG 区砖墙砌筑、 钢砼浇筑和园路、 广场垫层施工; 2
6 3 月 12 日至 4 月 24 日完成 EFG 区木平台、 木栏杆和园路、 广场面层铺装、 墙、 柱、 池壁石材贴面的施工; 2
7 3 月 24 日至 4 月 24 日完成 EFG 区自行车道、 塑胶跑道面层和园林小品、 附属设施的安装; 2
8 3 月 28 日至 4 月 18 日完成 EFG 区地被色带花卉的栽植和草皮的铺种; 2
9 3 月 04 日至 3 月 20 日完成码头段测量放线、 场地平整和种植土回填、 地形塑造
