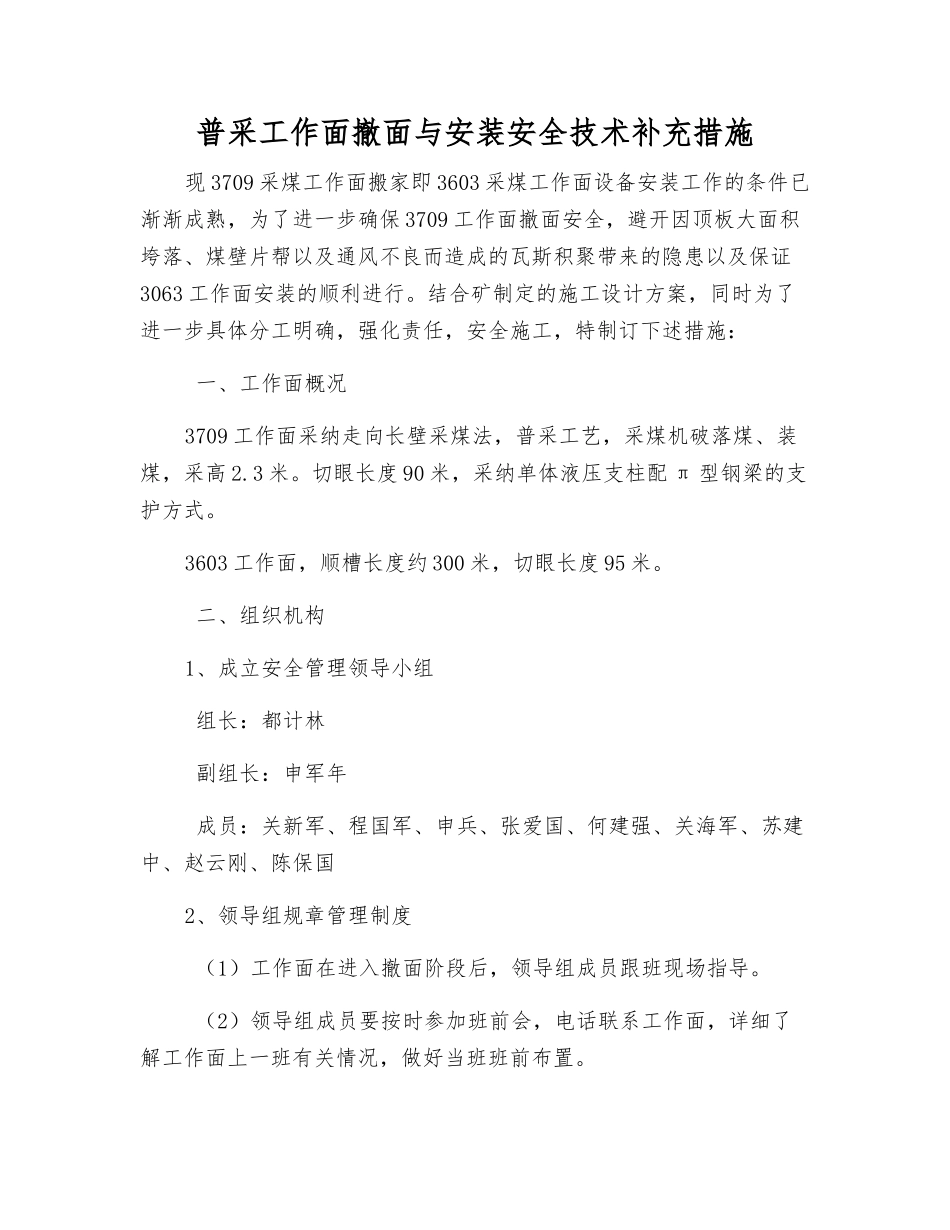

普采工作面撤面与安装安全技术补充措施现 3709 采煤工作面搬家即 3603 采煤工作面设备安装工作的条件已渐渐成熟,为了进一步确保 3709 工作面撤面安全,避开因顶板大面积垮落、煤壁片帮以及通风不良而造成的瓦斯积聚带来的隐患以及保证3063 工作面安装的顺利进行
结合矿制定的施工设计方案,同时为了进一步具体分工明确,强化责任,安全施工,特制订下述措施: 一、工作面概况3709 工作面采纳走向长壁采煤法,普采工艺,采煤机破落煤、装煤,采高 2
切眼长度 90 米,采纳单体液压支柱配 π 型钢梁的支护方式
3603 工作面,顺槽长度约 300 米,切眼长度 95 米
二、组织机构1、成立安全管理领导小组 组长:都计林 副组长:申军年 成员:关新军、程国军、申兵、张爱国、何建强、关海军、苏建中、赵云刚、陈保国2、领导组规章管理制度 (1)工作面在进入撤面阶段后,领导组成员跟班现场指导
(2)领导组成员要按时参加班前会,电话联系工作面,详细了解工作面上一班有关情况,做好当班班前布置

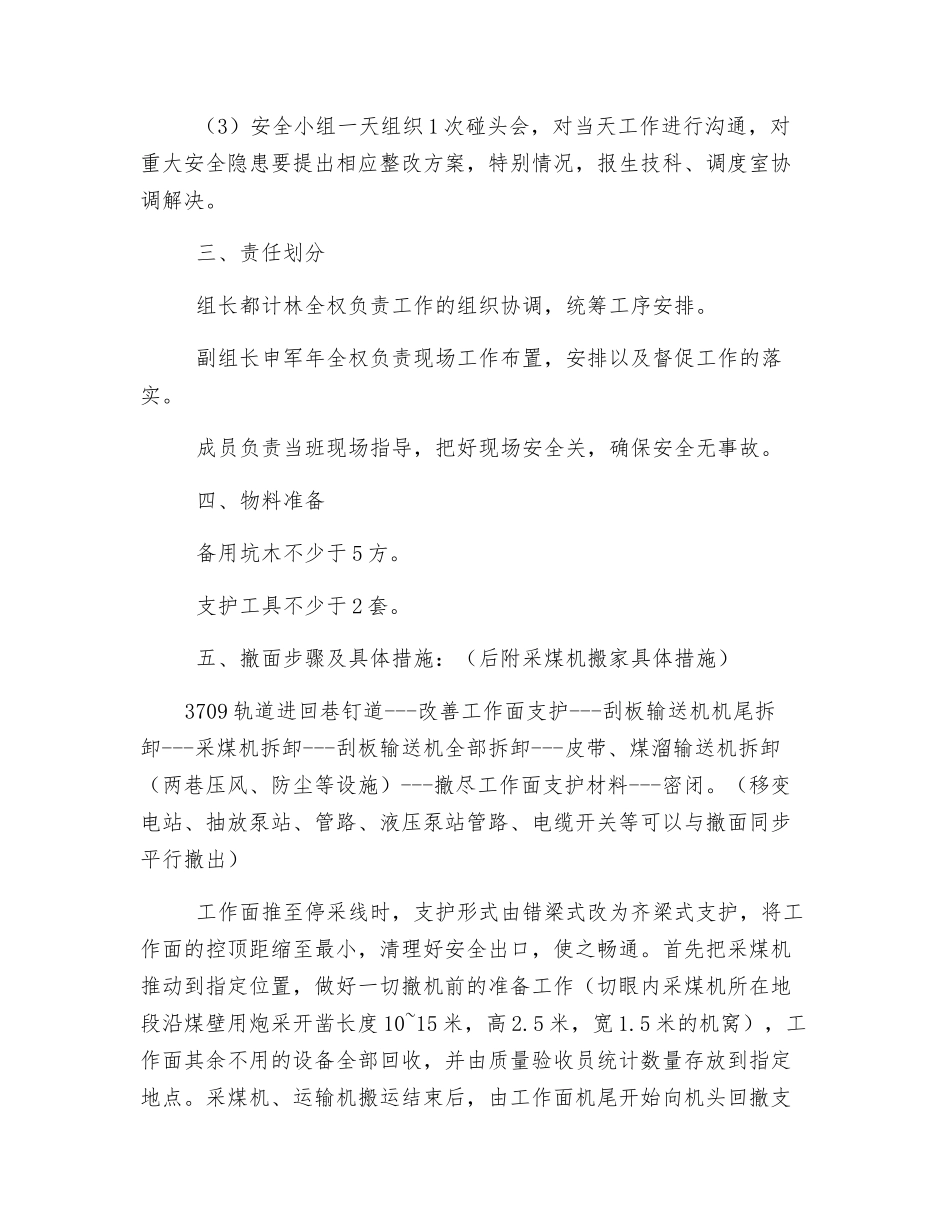

(3)安全小组一天组织 1 次碰头会,对当天工作进行沟通,对重大安全隐患要提出相应整改方案,特别情况,报生技科、调度室协调解决
三、责任划分 组长都计林全权负责工作的组织协调,统筹工序安排
副组长申军年全权负责现场工作布置,安排以及督促工作的落实
成员负责当班现场指导,把好现场安全关,确保安全无事故
四、物料准备 备用坑木不少于 5 方
支护工具不少于 2 套
五、撤面步骤及具体措施:(后附采煤机搬家具体措施)3709 轨道进回巷钉道---改善工作面支护---刮板输送机机尾拆卸---采煤机拆卸---刮板输送机全部拆卸---皮带、煤溜输送机拆卸(两巷压风、防尘等设施)---撤尽工作面支护材料---密闭

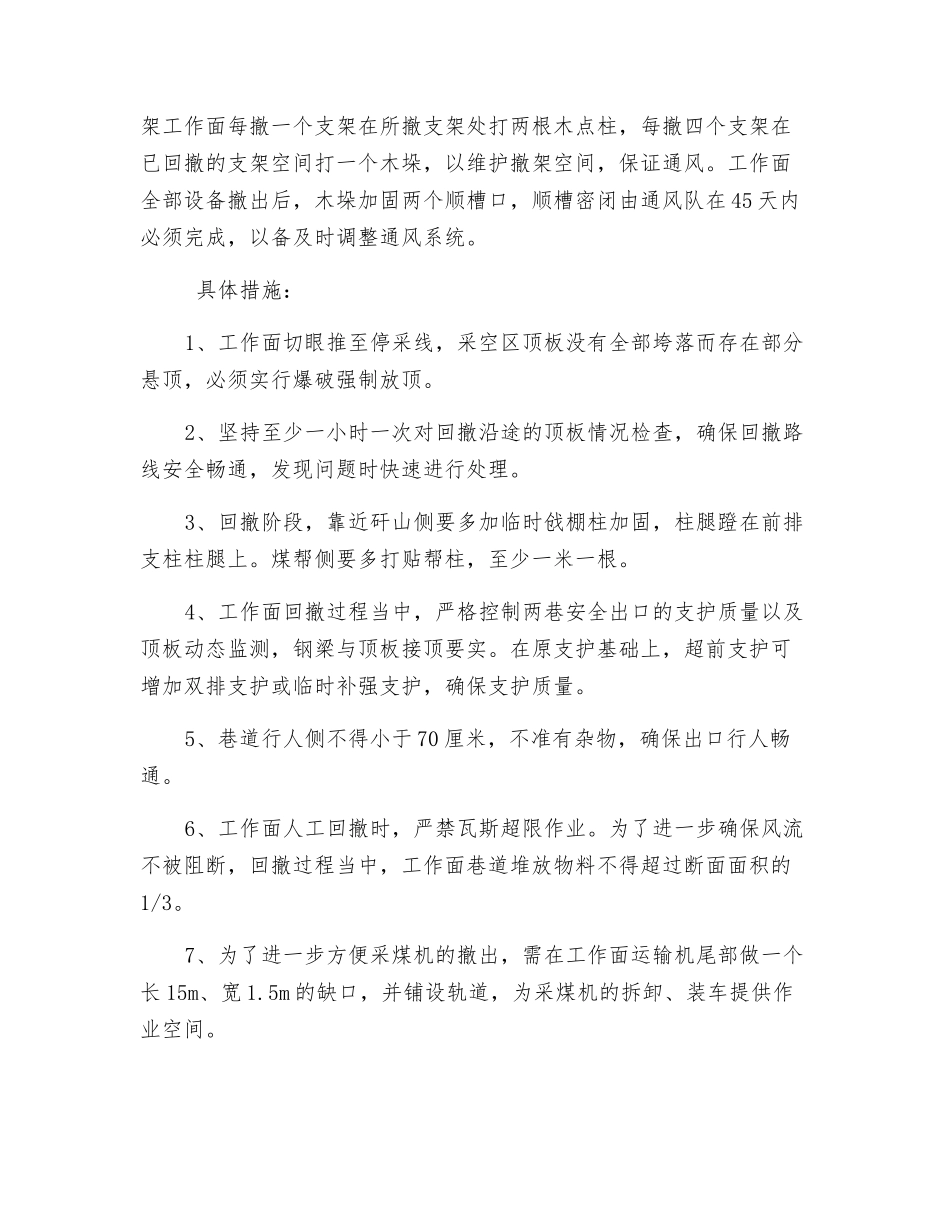

(移变电站、抽放泵站、管路、液压泵站管路、电缆开关等可以与撤面同步平行撤出
