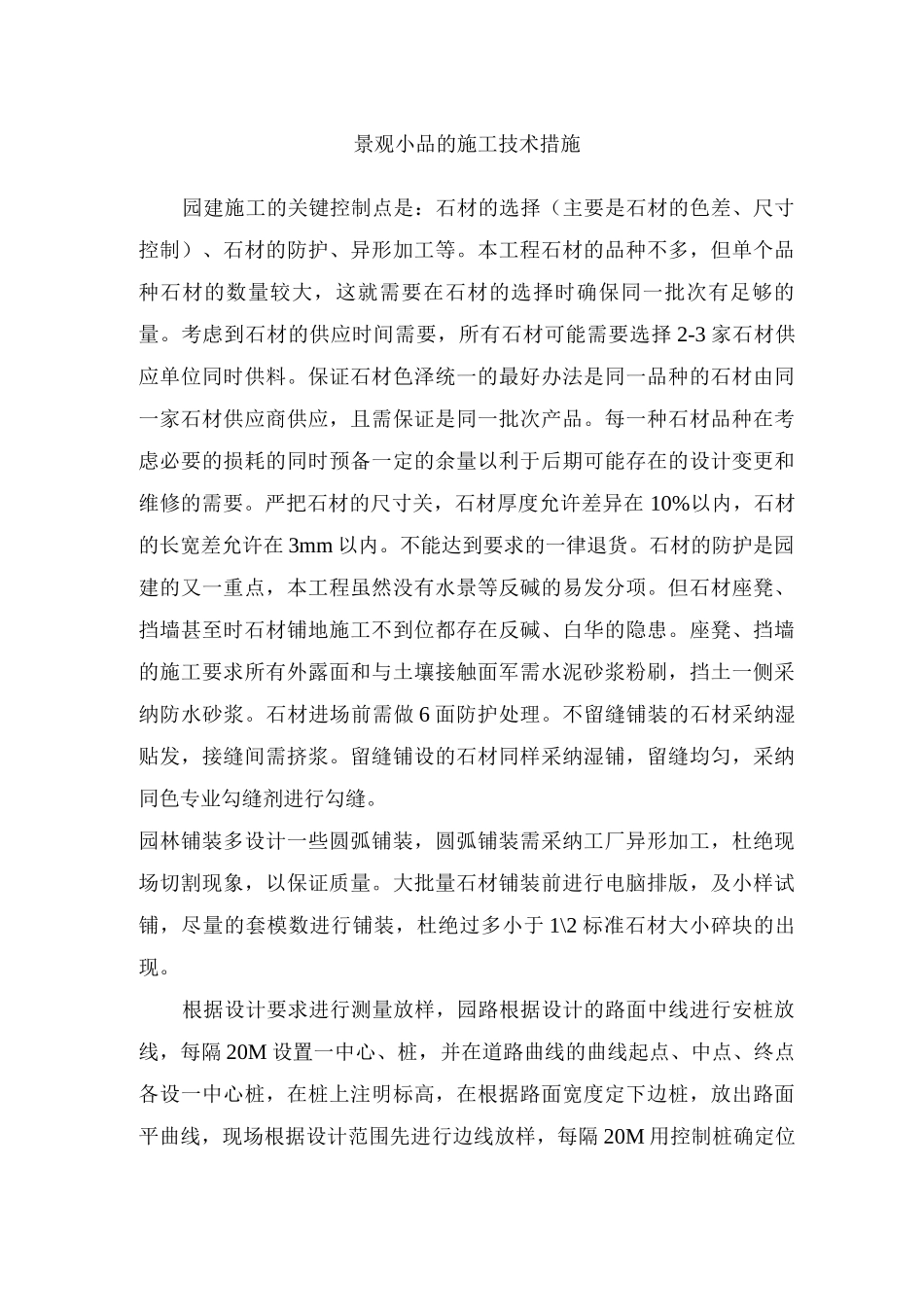

景观小品的施工技术措施园建施工的关键控制点是:石材的选择(主要是石材的色差、尺寸控制)、石材的防护、异形加工等
本工程石材的品种不多,但单个品种石材的数量较大,这就需要在石材的选择时确保同一批次有足够的量
考虑到石材的供应时间需要,所有石材可能需要选择 2-3 家石材供应单位同时供料
保证石材色泽统一的最好办法是同一品种的石材由同一家石材供应商供应,且需保证是同一批次产品
每一种石材品种在考虑必要的损耗的同时预备一定的余量以利于后期可能存在的设计变更和维修的需要
严把石材的尺寸关,石材厚度允许差异在 10%以内,石材的长宽差允许在 3mm 以内
不能达到要求的一律退货
石材的防护是园建的又一重点,本工程虽然没有水景等反碱的易发分项
但石材座凳、挡墙甚至时石材铺地施工不到位都存在反碱、白华的隐患
座凳、挡墙的施工要求所有外露面和与土壤接触面军需水泥砂浆粉刷,挡土一侧采纳防水砂浆
石材进场前需做 6 面防护处理
不留缝铺装的石材采纳湿贴发,接缝间需挤浆
留缝铺设的石材同样采纳湿铺,留缝均匀,采纳同色专业勾缝剂进行勾缝
园林铺装多设计一些圆弧铺装,圆弧铺装需采纳工厂异形加工,杜绝现场切割现象,以保证质量
大批量石材铺装前进行电脑排版,及小样试铺,尽量的套模数进行铺装,杜绝过多小于 1\2 标准石材大小碎块的出现

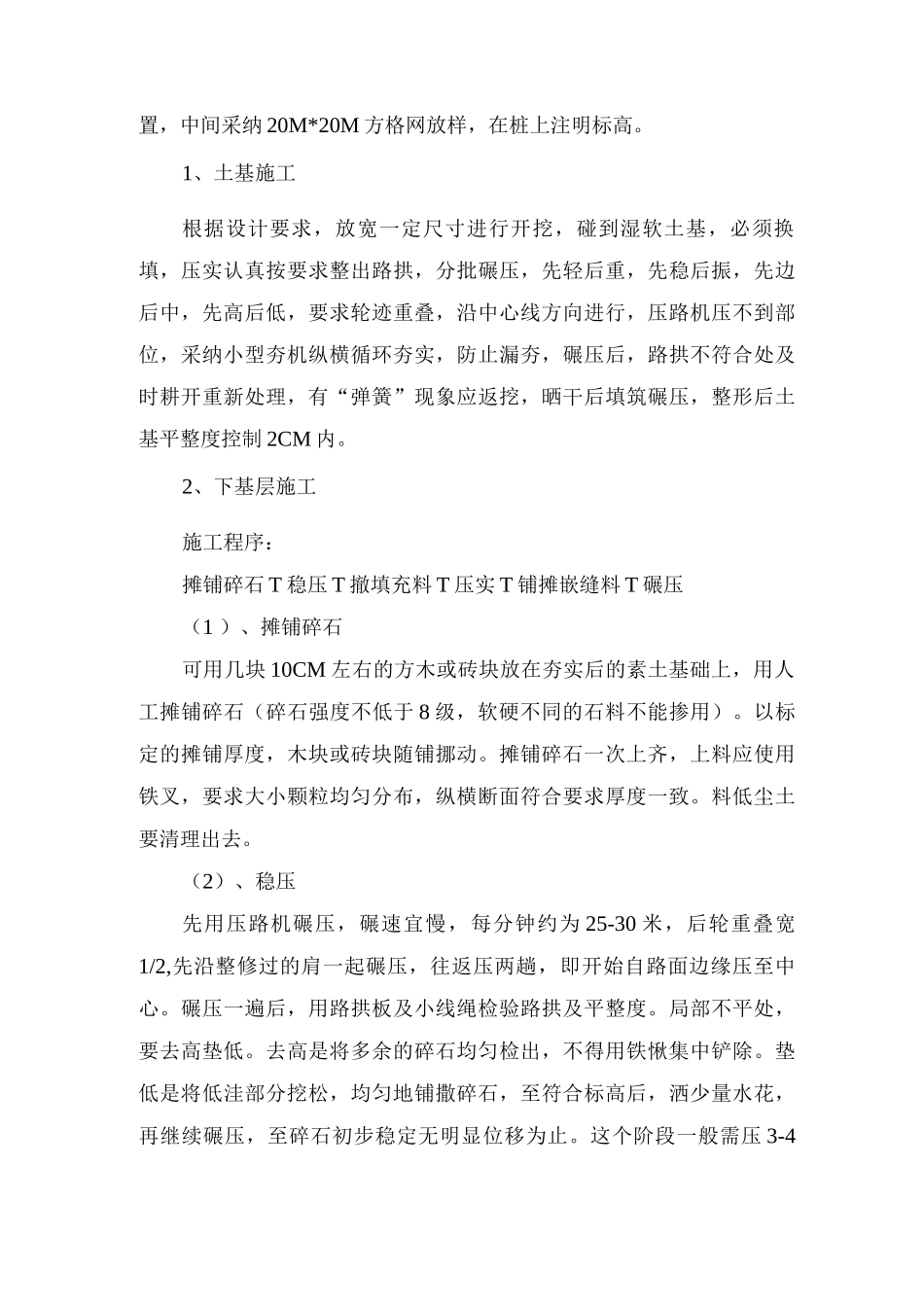

根据设计要求进行测量放样,园路根据设计的路面中线进行安桩放线,每隔 20M 设置一中心、桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,在根据路面宽度定下边桩,放出路面平曲线,现场根据设计范围先进行边线放样,每隔 20M 用控制桩确定位置,中间采纳 20M*20M 方格网放样,在桩上注明标高

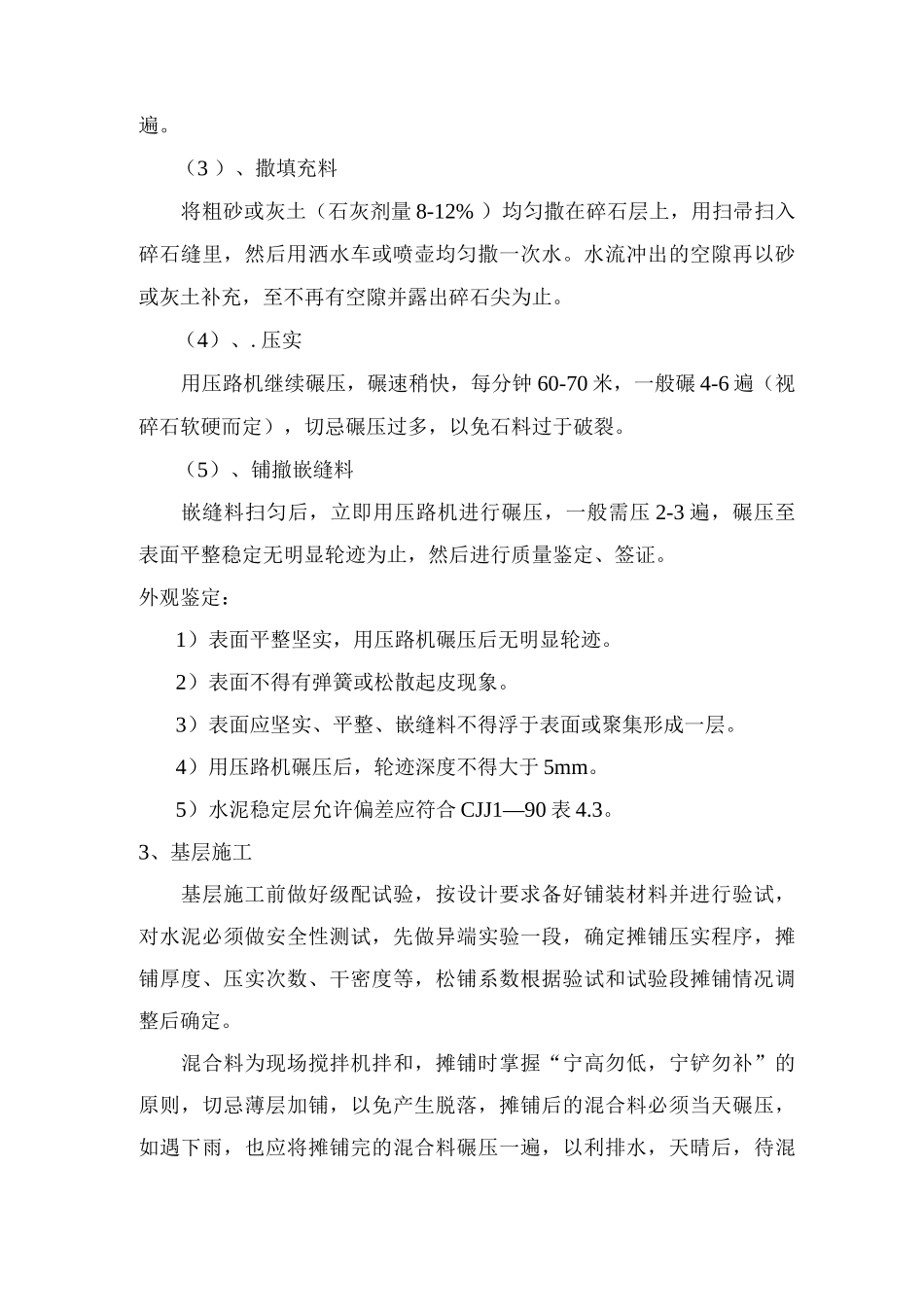

1、土基施工根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实认真按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿
