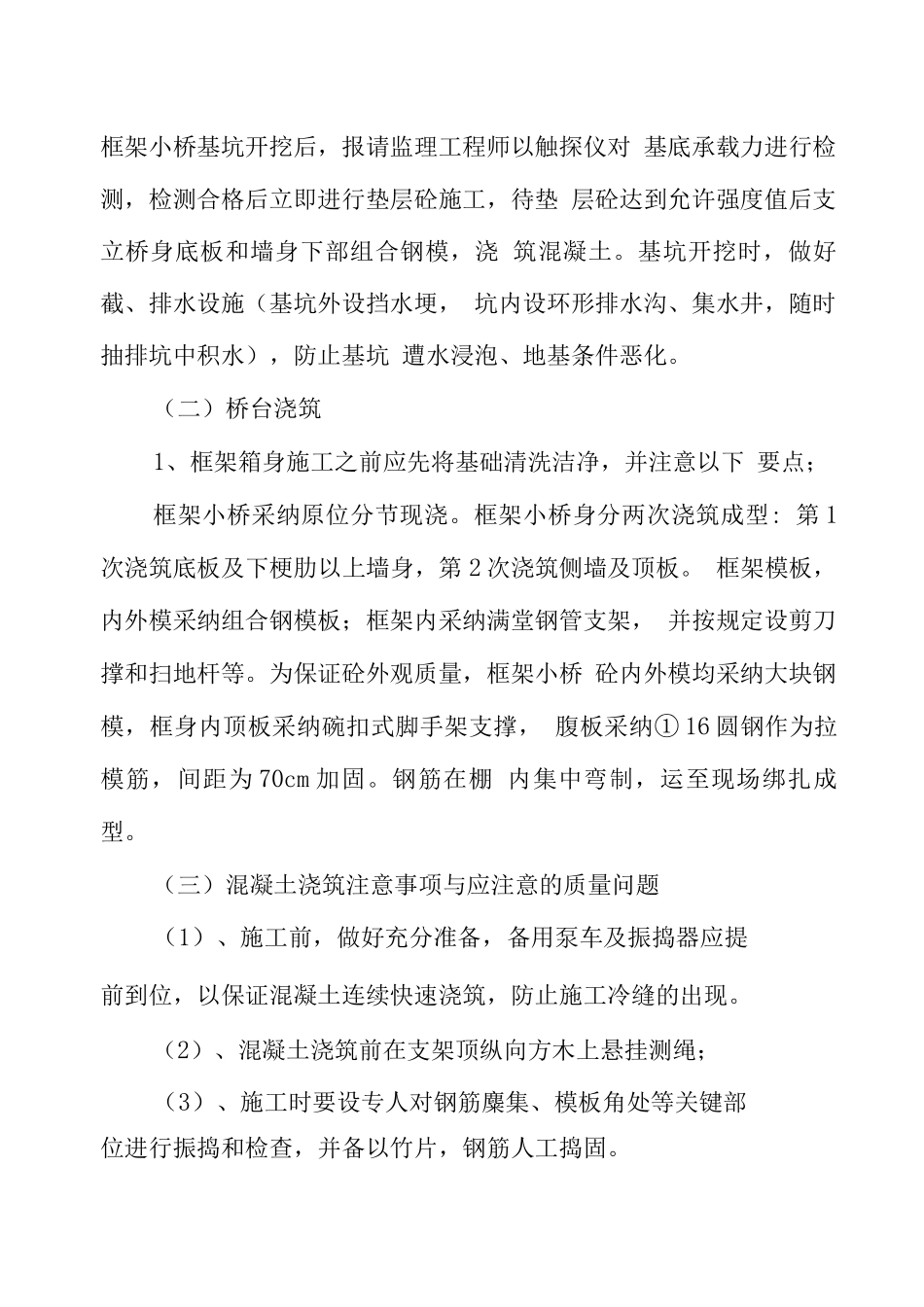

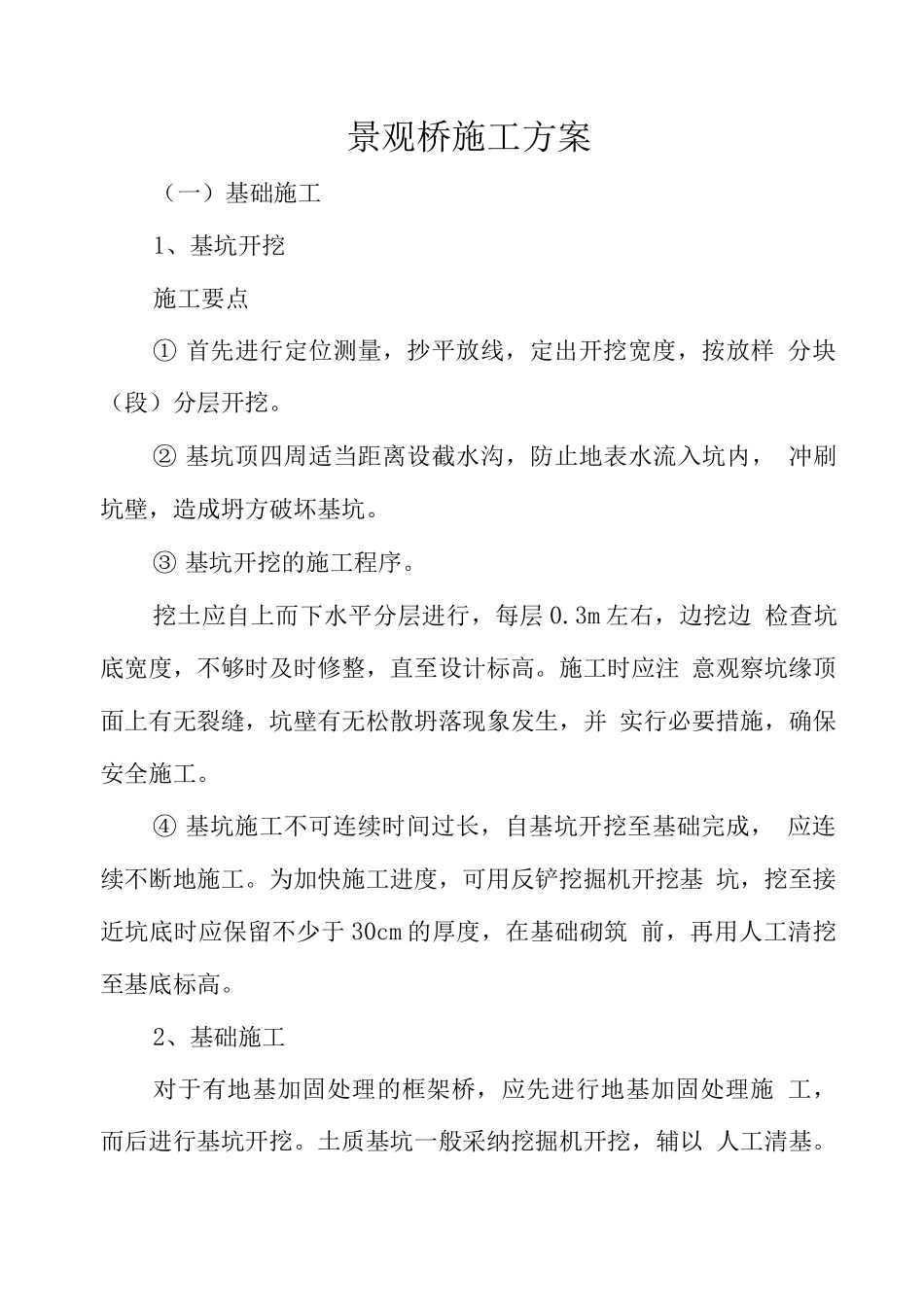

景观桥施工方案(一)基础施工1、基坑开挖施工要点① 首先进行定位测量,抄平放线,定出开挖宽度,按放样 分块(段)分层开挖。② 基坑顶四周适当距离设截水沟,防止地表水流入坑内, 冲刷坑壁,造成坍方破坏基坑。③ 基坑开挖的施工程序。挖土应自上而下水平分层进行,每层 0.3m 左右,边挖边 检查坑底宽度,不够时及时修整,直至设计标高。施工时应注 意观察坑缘顶面上有无裂缝,坑壁有无松散坍落现象发生,并 实行必要措施,确保安全施工。④ 基坑施工不可连续时间过长,自基坑开挖至基础完成, 应连续不断地施工。为加快施工进度,可用反铲挖掘机开挖基 坑,挖至接近坑底时应保留不少于 30cm 的厚度,在基础砌筑 前,再用人工清挖至基底标高。2、基础施工对于有地基加固处理的框架桥,应先进行地基加固处理施 工,而后进行基坑开挖。土质基坑一般采纳挖掘机开挖,辅以 人工清基。框架小桥基坑开挖后,报请监理工程师以触探仪对 基底承载力进行检测,检测合格后立即进行垫层砼施工,待垫 层砼达到允许强度值后支立桥身底板和墙身下部组合钢模,浇 筑混凝土。基坑开挖时,做好截、排水设施(基坑外设挡水埂, 坑内设环形排水沟、集水井,随时抽排坑中积水),防止基坑 遭水浸泡、地基条件恶化。(二)桥台浇筑1、框架箱身施工之前应先将基础清洗洁净,并注意以下 要点;框架小桥采纳原位分节现浇。框架小桥身分两次浇筑成型: 第 1次浇筑底板及下梗肋以上墙身,第 2 次浇筑侧墙及顶板。 框架模板,内外模采纳组合钢模板;框架内采纳满堂钢管支架, 并按规定设剪刀撑和扫地杆等。为保证砼外观质量,框架小桥 砼内外模均采纳大块钢模,框身内顶板采纳碗扣式脚手架支撑, 腹板采纳① 16 圆钢作为拉模筋,间距为 70cm 加固。钢筋在棚 内集中弯制,运至现场绑扎成型。(三)混凝土浇筑注意事项与应注意的质量问题(1)、施工前,做好充分准备,备用泵车及振捣器应提前到位,以保证混凝土连续快速浇筑,防止施工冷缝的出现。(2)、混凝土浇筑前在支架顶纵向方木上悬挂测绳;(3)、施工时要设专人对钢筋麋集、模板角处等关键部位进行振捣和检查,并备以竹片,钢筋人工捣固。(4)、灌筑腹板混凝土时,为避开松散混凝土留在顶上, 待灌筑顶板混凝土时,这些混凝土已初凝,易使顶板出现蜂窝, 故在灌筑腹板混凝土时,进料周边应用卸料钢板盖住。(5)、腹板振捣以插入式振捣器为主。在腹板与底板倒 角处,应注意...
