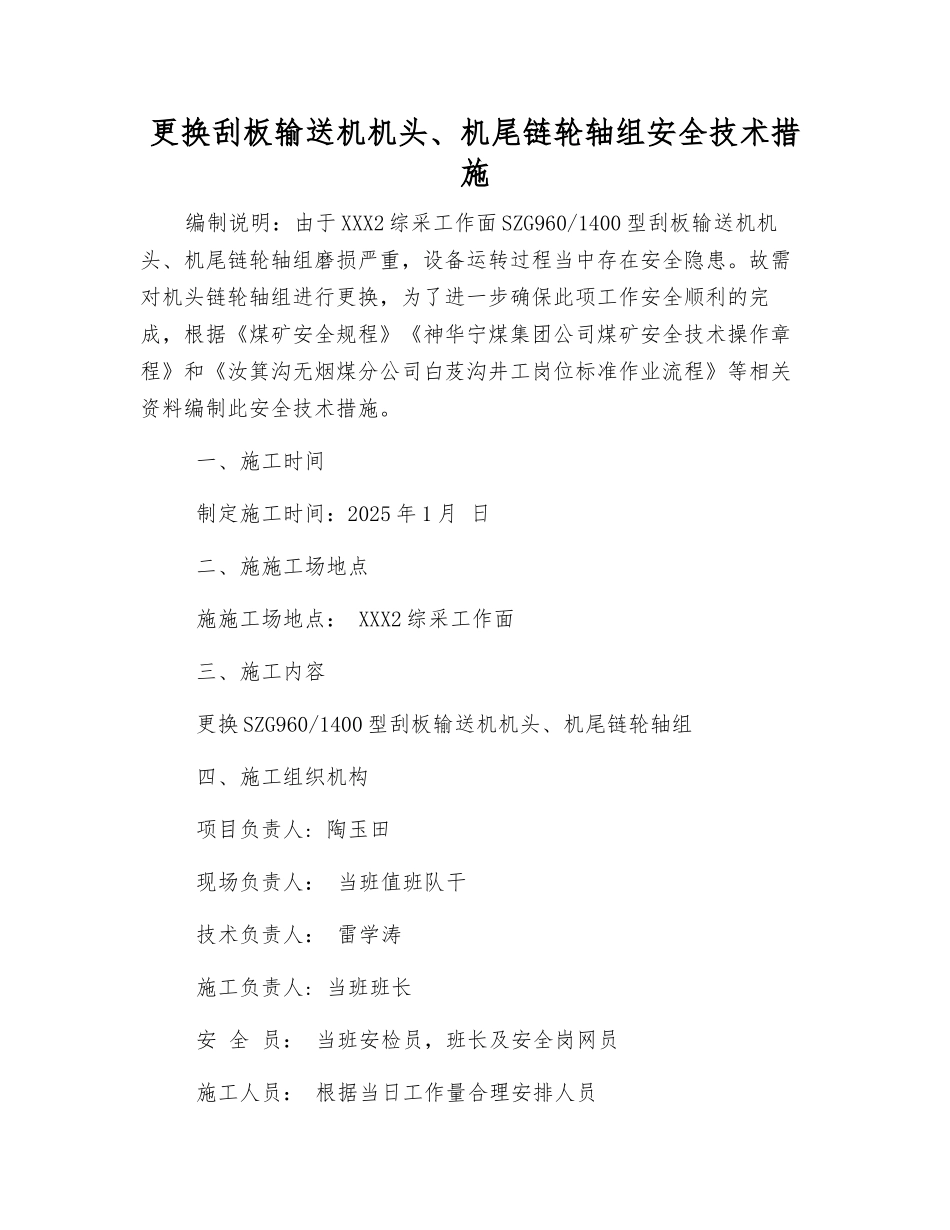

更换刮板输送机机头、机尾链轮轴组安全技术措施编制说明:由于 XXX2 综采工作面 SZG960/1400 型刮板输送机机头、机尾链轮轴组磨损严重,设备运转过程当中存在安全隐患
故需对机头链轮轴组进行更换,为了进一步确保此项工作安全顺利的完成,根据《煤矿安全规程》《神华宁煤集团公司煤矿安全技术操作章程》和《汝箕沟无烟煤分公司白芨沟井工岗位标准作业流程》等相关资料编制此安全技术措施

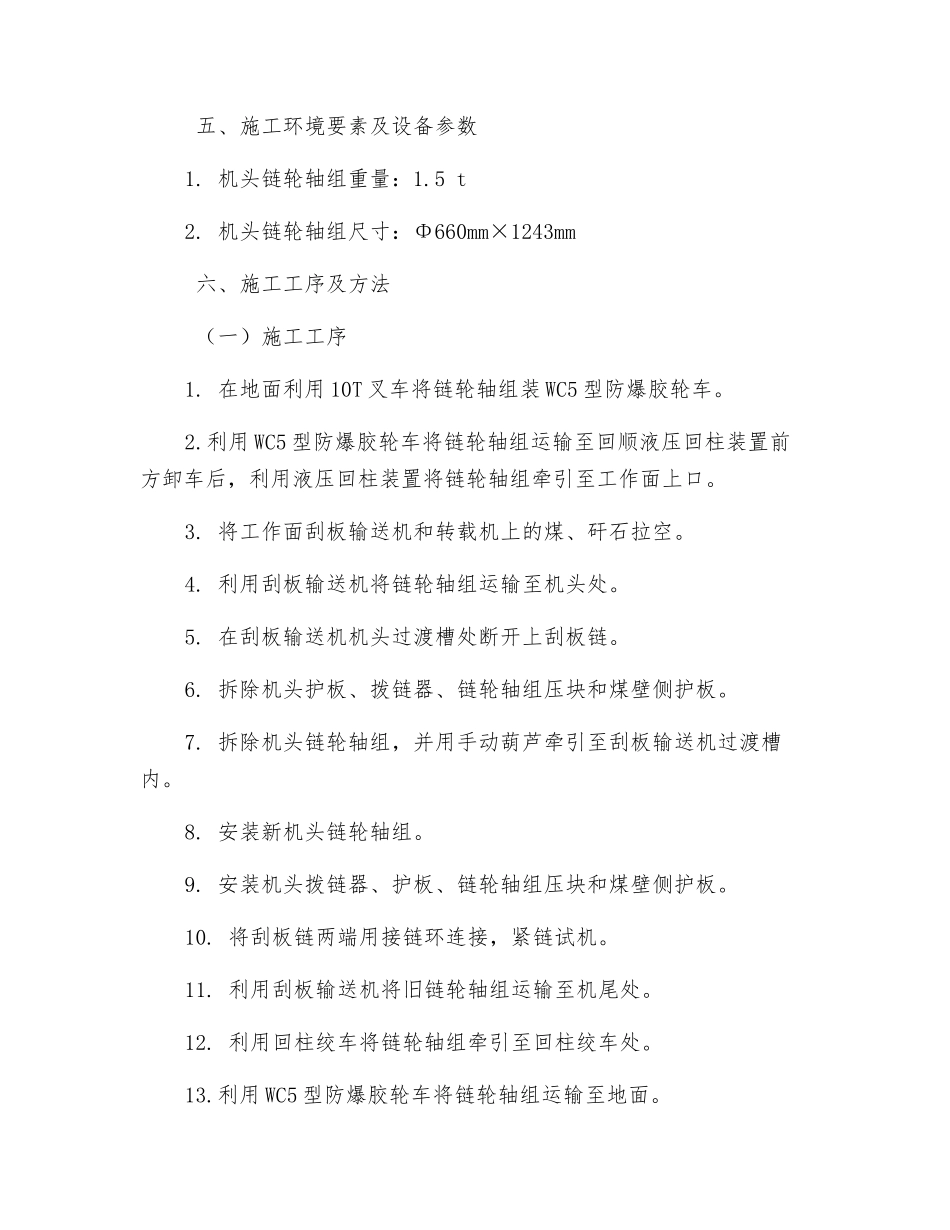

一、施工时间 制定施工时间:2025 年 1 月 日 二、施施工场地点 施施工场地点: XXX2 综采工作面 三、施工内容 更换 SZG960/1400 型刮板输送机机头、机尾链轮轴组 四、施工组织机构 项目负责人: 陶玉田 现场负责人: 当班值班队干 技术负责人: 雷学涛 施工负责人: 当班班长 安 全 员: 当班安检员,班长及安全岗网员 施工人员: 根据当日工作量合理安排人员 五、施工环境要素及设备参数1
机头链轮轴组重量:1
机头链轮轴组尺寸:Φ660mm×1243mm 六、施工工序及方法 (一)施工工序1
在地面利用 10T 叉车将链轮轴组装 WC5 型防爆胶轮车
利用 WC5 型防爆胶轮车将链轮轴组运输至回顺液压回柱装置前方卸车后,利用液压回柱装置将链轮轴组牵引至工作面上口
将工作面刮板输送机和转载机上的煤、矸石拉空
利用刮板输送机将链轮轴组运输至机头处
在刮板输送机机头过渡槽处断开上刮板链
拆除机头护板、拨链器、链轮轴组压块和煤壁侧护板
拆除机头链轮轴组,并用手动葫芦牵引至刮板输送机过渡槽内
安装新机头链轮轴组
安装机头拨链器、护板、链轮轴组压块和煤壁侧护板
将刮板链两端用接链环连接,紧链试机
利用刮板输送机将旧链轮轴组运输至机尾处
利用回柱绞车将链轮轴组牵引至回柱绞车处

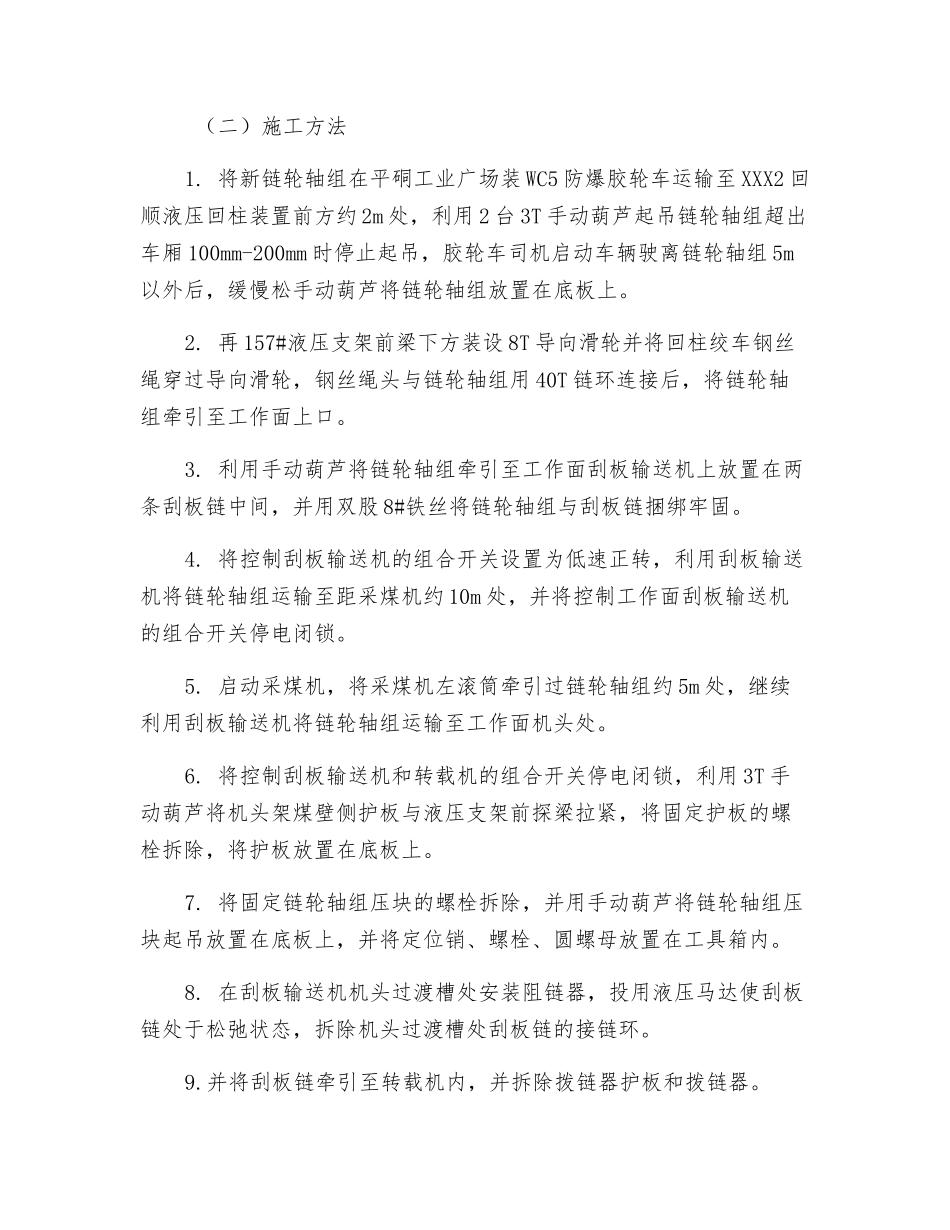

利用 WC5 型防爆胶
