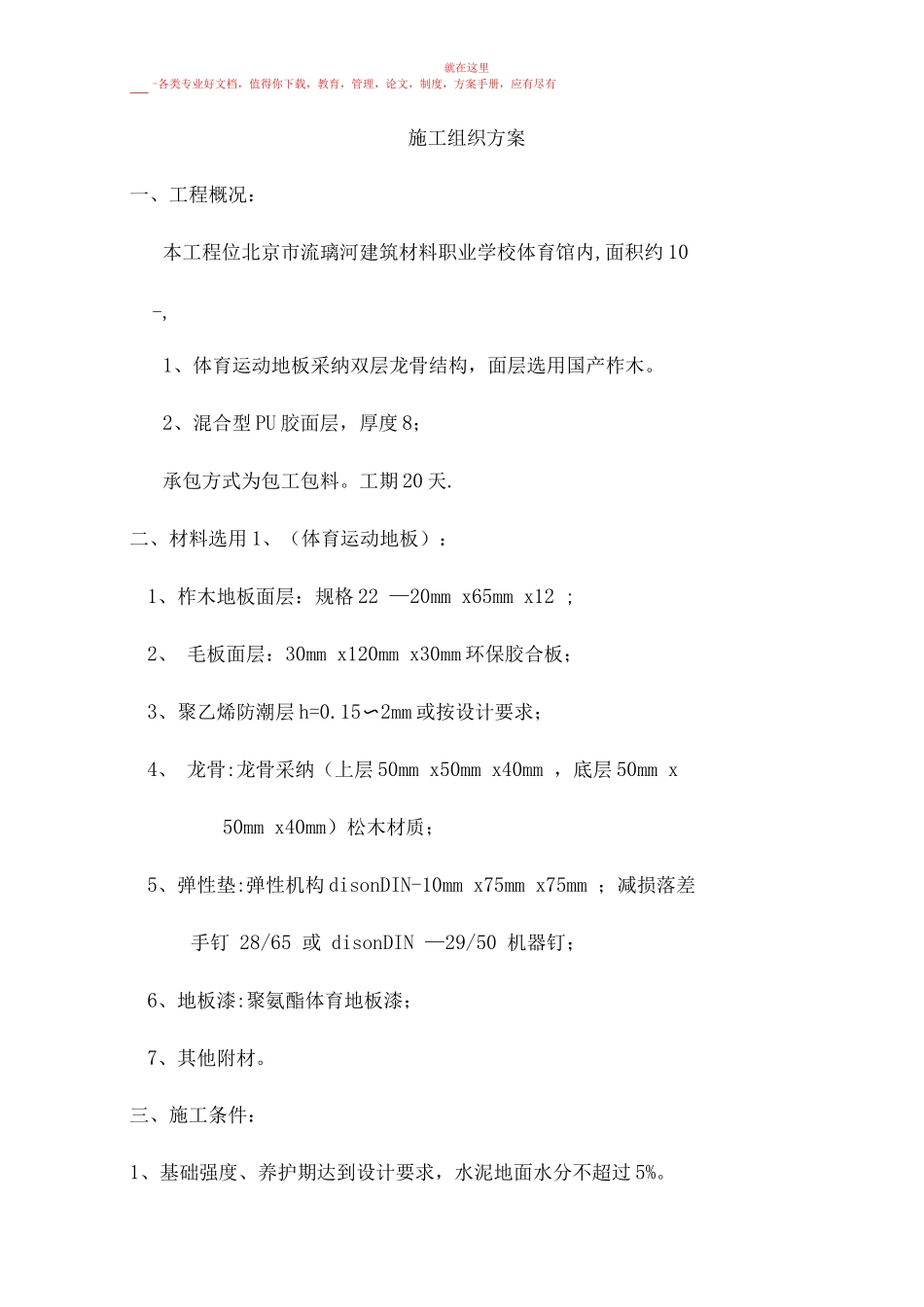

就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有—施工组织方案一、工程概况:本工程位北京市流璃河建筑材料职业学校体育馆内,面积约 10-,1、体育运动地板采纳双层龙骨结构,面层选用国产柞木
2、混合型 PU 胶面层,厚度 8;承包方式为包工包料
工期 20 天
二、材料选用 1、(体育运动地板):1、柞木地板面层:规格 22 —20mm x65mm x12 ;2、 毛板面层:30mm x120mm x30mm 环保胶合板;3、聚乙烯防潮层 h=0
15〜2mm 或按设计要求;4、 龙骨:龙骨采纳(上层 50mm x50mm x40mm ,底层 50mm x50mm x40mm)松木材质;5、弹性垫:弹性机构 disonDIN-10mm x75mm x75mm ;减损落差手钉 28/65 或 disonDIN —29/50 机器钉;6、地板漆:聚氨酯体育地板漆;7、其他附材
三、施工条件:1、基础强度、养护期达到设计要求,水泥地面水分不超过 5%
精品 -- 文档 就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有—2、砼、装修湿作业、暖通、消防等可能引起潮湿隐患的工序已做完相应的通水、闭水试验或施工验收完毕,施工现场地面干燥平整,3m 范围内不整度控制在 3mm 之内
3、室内空气相对湿度与场馆使用时所预测基本相同
4、室内装饰棚、电气、灯光等工程完工,门窗安装完毕,具备施工条件,避开交叉作业,造成木地板影响
四、机具准备:水平仪、水平管、铅垂、3m 杠尺、电锤、手电钻、砂带打磨机、边缘打磨机、抛光机、吸尘器、喷漆机、油工、木工、手使工具、手提电刨、手提高速切割锯、空气压缩机
五、施工工艺1、画龙骨及垫块位置线:⑴ 将场地清理洁净以后,找出场地中心点,并确定地场中心线,在宽度方向画出 x 轴,在长度方向画出 y
