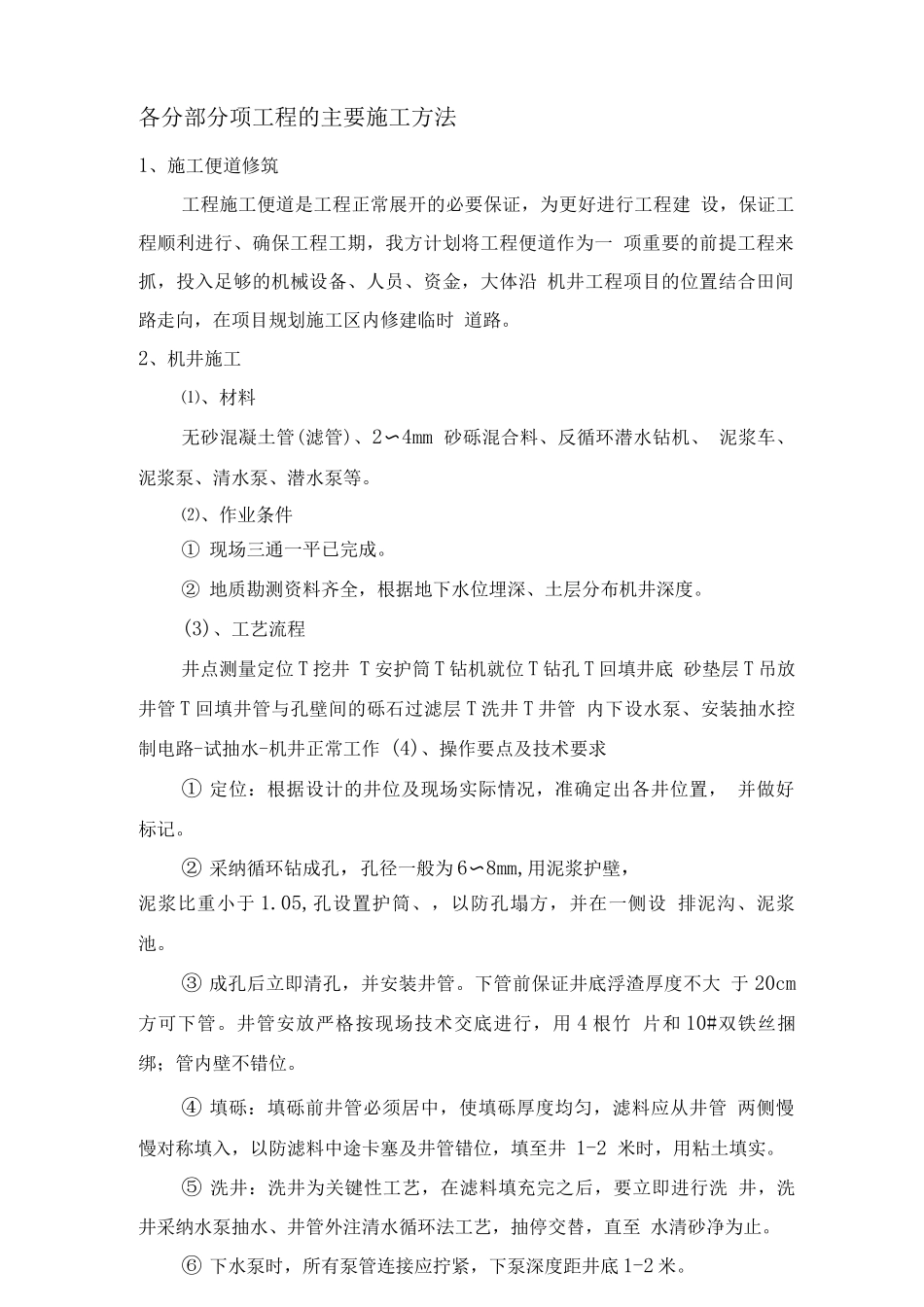

各分部分项工程的主要施工方法1、施工便道修筑工程施工便道是工程正常展开的必要保证,为更好进行工程建 设,保证工程顺利进行、确保工程工期,我方计划将工程便道作为一 项重要的前提工程来抓,投入足够的机械设备、人员、资金,大体沿 机井工程项目的位置结合田间路走向,在项目规划施工区内修建临时 道路
2、机井施工⑴、材料无砂混凝土管(滤管)、2〜4mm 砂砾混合料、反循环潜水钻机、 泥浆车、泥浆泵、清水泵、潜水泵等
⑵、作业条件① 现场三通一平已完成
② 地质勘测资料齐全,根据地下水位埋深、土层分布机井深度
(3)、工艺流程井点测量定位 T 挖井 T 安护筒 T 钻机就位 T 钻孔 T 回填井底 砂垫层 T 吊放井管 T 回填井管与孔壁间的砾石过滤层 T 洗井 T 井管 内下设水泵、安装抽水控制电路-试抽水-机井正常工作 (4)、操作要点及技术要求① 定位:根据设计的井位及现场实际情况,准确定出各井位置, 并做好标记
② 采纳循环钻成孔,孔径一般为 6〜8mm,用泥浆护壁,泥浆比重小于 1
05,孔设置护筒、,以防孔塌方,并在一侧设 排泥沟、泥浆池
③ 成孔后立即清孔,并安装井管
下管前保证井底浮渣厚度不大 于 20cm方可下管
井管安放严格按现场技术交底进行,用 4 根竹 片和 10#双铁丝捆绑;管内壁不错位
④ 填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管 两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井 1-2 米时,用粘土填实
⑤ 洗井:洗井为关键性工艺,在滤料填充完之后,要立即进行洗 井,洗井采纳水泵抽水、井管外注清水循环法工艺,抽停交替,直至 水清砂净为止
⑥ 下水泵时,所有泵管连接应拧紧,下泵深度距井底 1-2 米

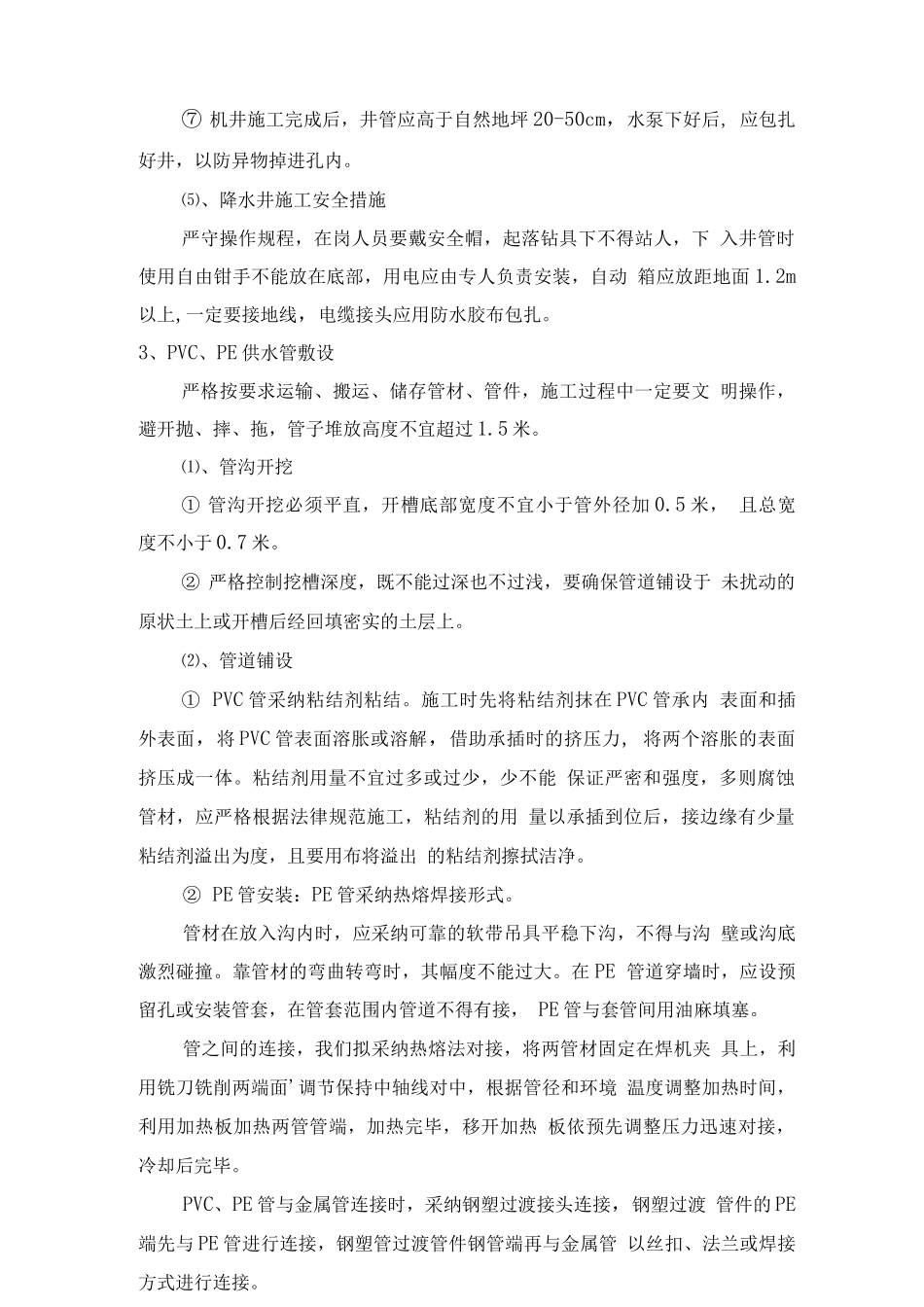

⑦ 机井施工完成后,井管应高于自然地坪 20-50cm,水泵下好后, 应包扎好井,以防异物掉进孔内
⑸、降水井施工安全措施严守操作规程,在岗人
