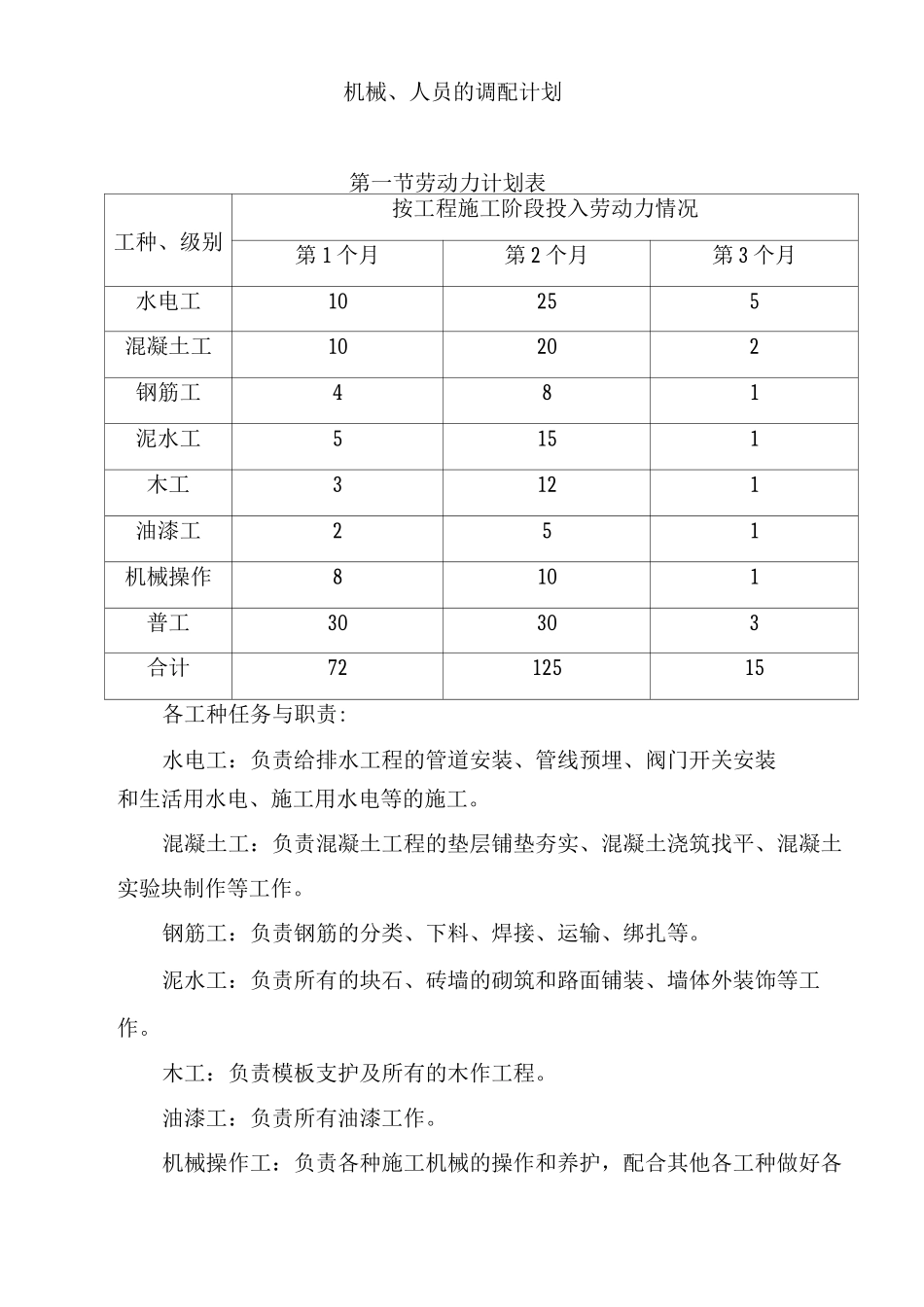

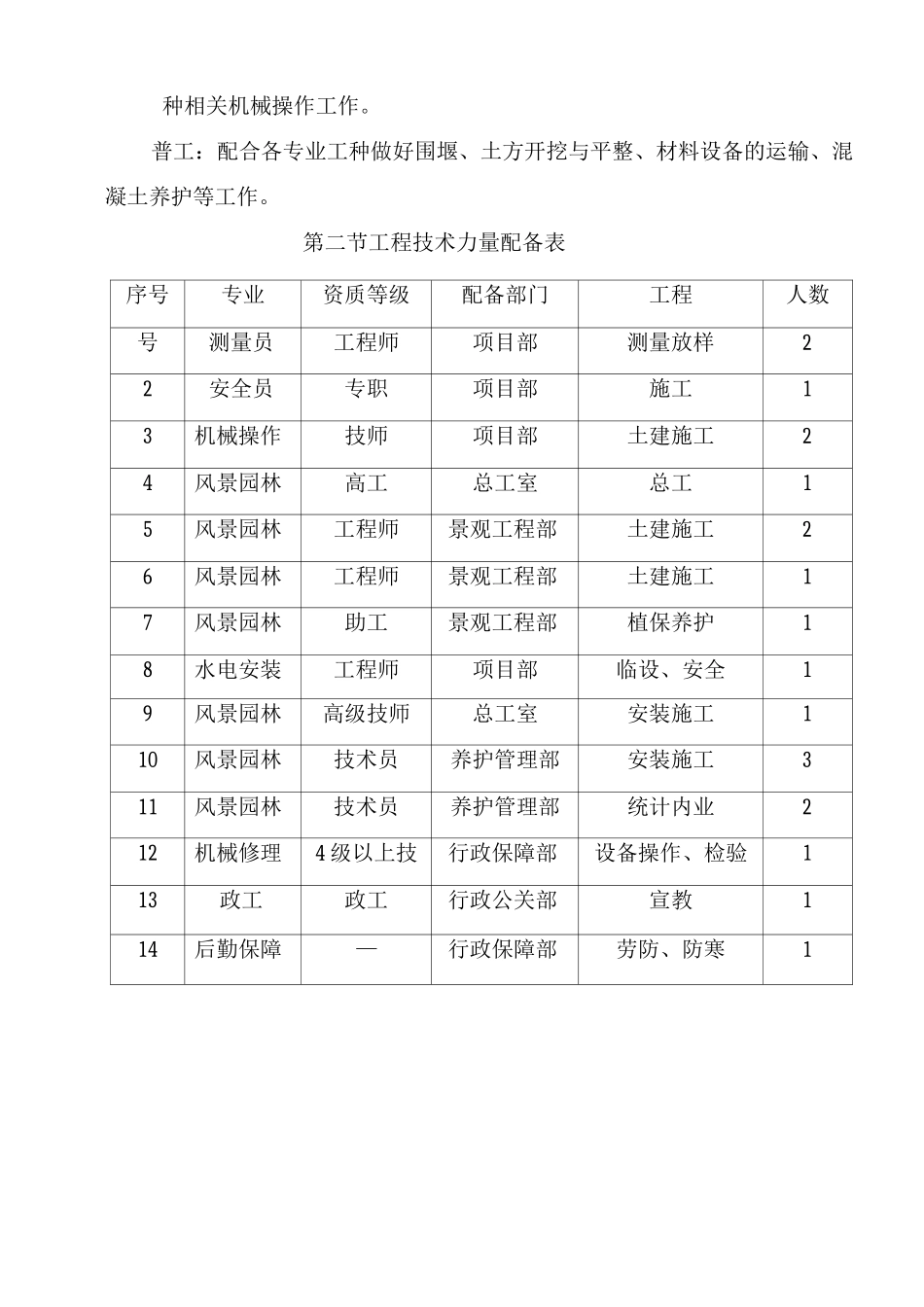

机械、人员的调配计划第一节劳动力计划表工种、级别按工程施工阶段投入劳动力情况第 1 个月第 2 个月第 3 个月水电工10255混凝土工10202钢筋工481泥水工5151木工3121油漆工251机械操作8101普工30303合计7212515各工种任务与职责:水电工:负责给排水工程的管道安装、管线预埋、阀门开关安装和生活用水电、施工用水电等的施工。混凝土工:负责混凝土工程的垫层铺垫夯实、混凝土浇筑找平、混凝土实验块制作等工作。钢筋工:负责钢筋的分类、下料、焊接、运输、绑扎等。泥水工:负责所有的块石、砖墙的砌筑和路面铺装、墙体外装饰等工作。木工:负责模板支护及所有的木作工程。油漆工:负责所有油漆工作。机械操作工:负责各种施工机械的操作和养护,配合其他各工种做好各种相关机械操作工作。普工:配合各专业工种做好围堰、土方开挖与平整、材料设备的运输、混凝土养护等工作。第二节工程技术力量配备表序号专业资质等级配备部门工程人数号测量员工程师项目部测量放样22安全员专职项目部施工13机械操作技师项目部土建施工24风景园林高工总工室总工15风景园林工程师景观工程部土建施工26风景园林工程师景观工程部土建施工17风景园林助工景观工程部植保养护18水电安装工程师项目部临设、安全19风景园林高级技师总工室安装施工110风景园林技术员养护管理部安装施工311风景园林技术员养护管理部统计内业212机械修理4 级以上技行政保障部设备操作、检验113政工政工行政公关部宣教114后勤保障—行政保障部劳防、防寒1
