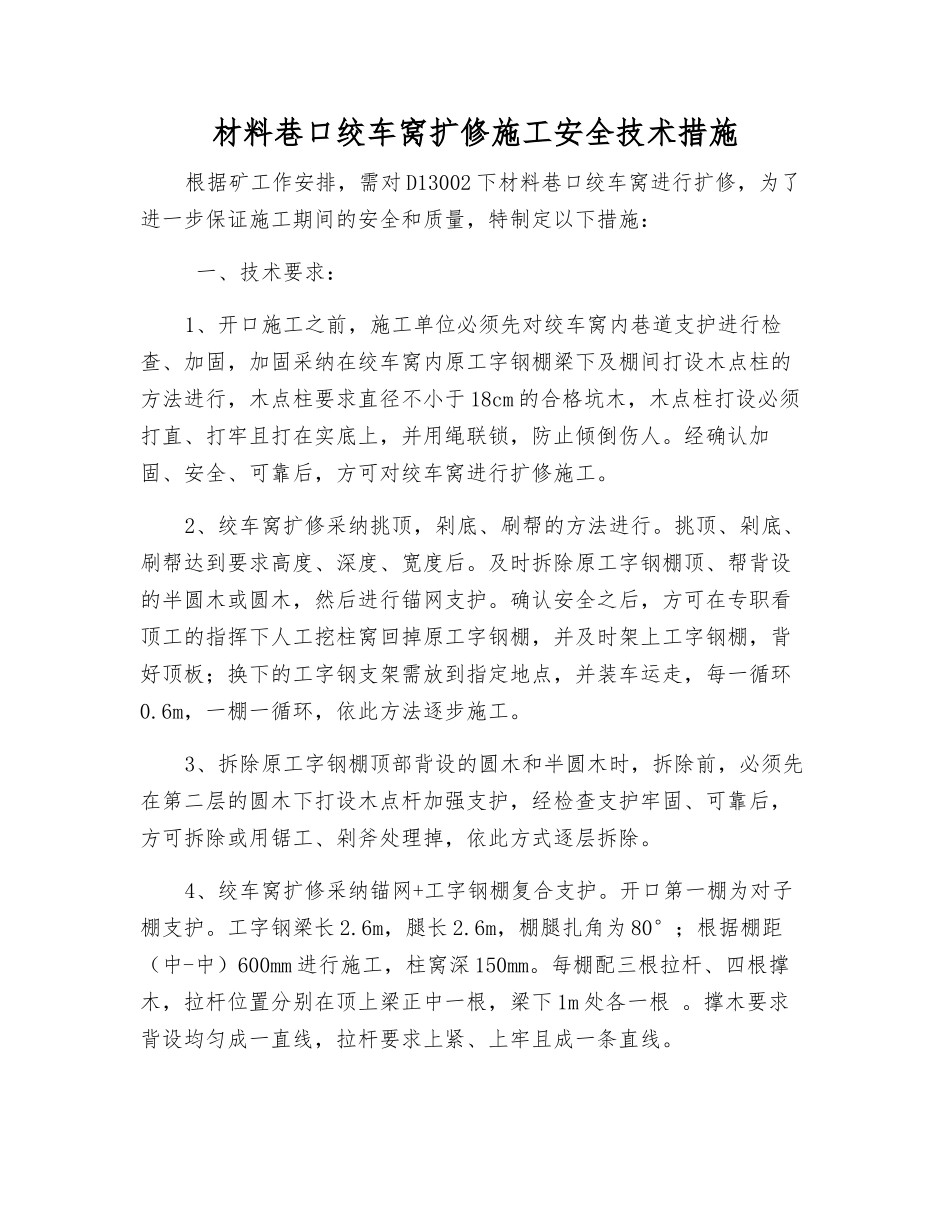

材料巷口绞车窝扩修施工安全技术措施根据矿工作安排,需对 D13002 下材料巷口绞车窝进行扩修,为了进一步保证施工期间的安全和质量,特制定以下措施: 一、技术要求:1、开口施工之前,施工单位必须先对绞车窝内巷道支护进行检查、加固,加固采纳在绞车窝内原工字钢棚梁下及棚间打设木点柱的方法进行,木点柱要求直径不小于 18cm 的合格坑木,木点柱打设必须打直、打牢且打在实底上,并用绳联锁,防止倾倒伤人
经确认加固、安全、可靠后,方可对绞车窝进行扩修施工
2、绞车窝扩修采纳挑顶,剁底、刷帮的方法进行
挑顶、剁底、刷帮达到要求高度、深度、宽度后

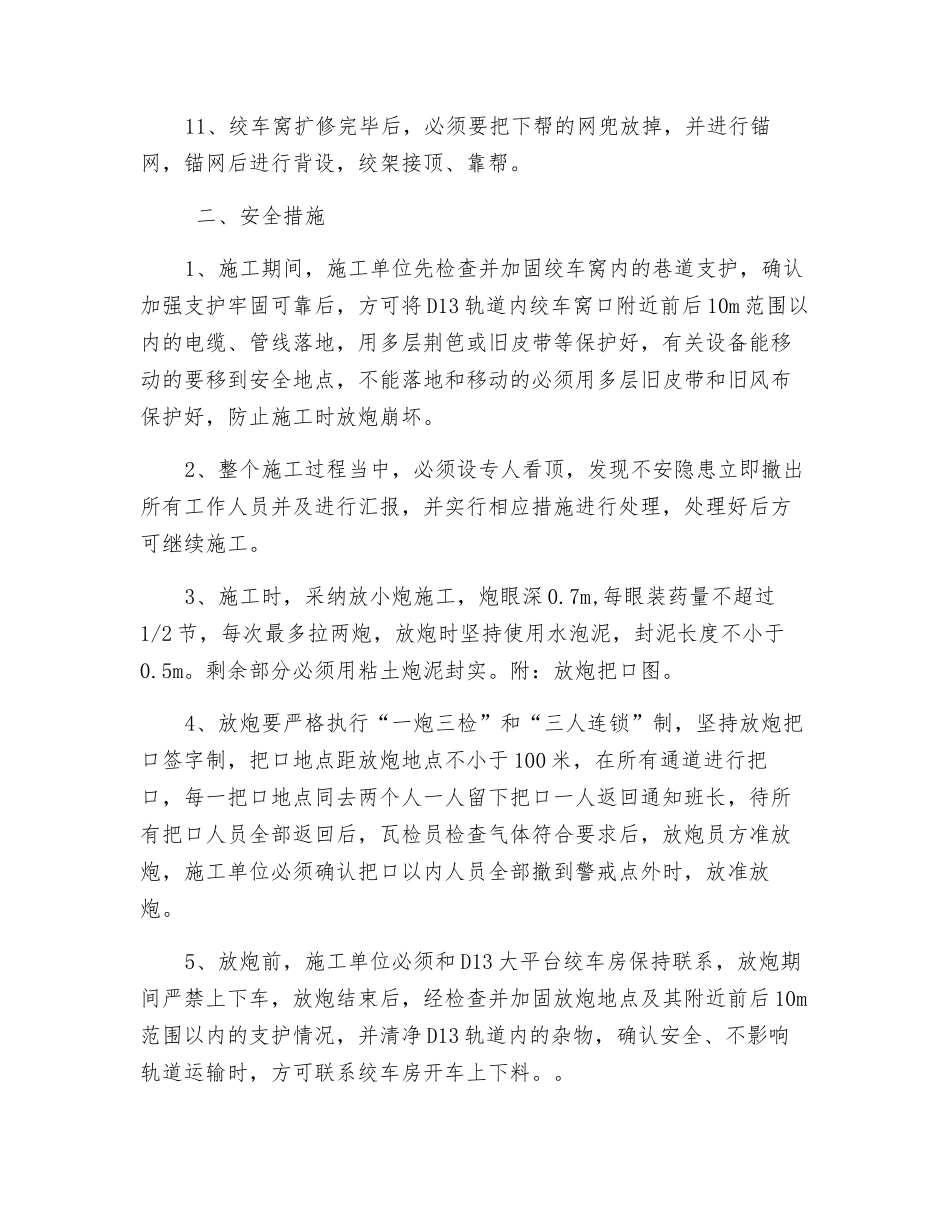

及时拆除原工字钢棚顶、帮背设的半圆木或圆木,然后进行锚网支护
确认安全之后,方可在专职看顶工的指挥下人工挖柱窝回掉原工字钢棚,并及时架上工字钢棚,背好顶板;换下的工字钢支架需放到指定地点,并装车运走,每一循环0
6m,一棚一循环,依此方法逐步施工
3、拆除原工字钢棚顶部背设的圆木和半圆木时,拆除前,必须先在第二层的圆木下打设木点杆加强支护,经检查支护牢固、可靠后,方可拆除或用锯工、剁斧处理掉,依此方式逐层拆除
4、绞车窝扩修采纳锚网+工字钢棚复合支护
开口第一棚为对子棚支护
工字钢梁长 2
6m,腿长 2
6m,棚腿扎角为 80°;根据棚距(中-中)600mm 进行施工,柱窝深 150mm
每棚配三根拉杆、四根撑木,拉杆位置分别在顶上梁正中一根,梁下 1m 处各一根
撑木要求背设均匀成一直线,拉杆要求上紧、上牢且成一条直线
5、绞车窝顶、帮锚网支护采纳 Φ=22mm,L=2
2 米的等强树脂锚杆打设,螺母及托盘必须配套使用
锚杆间排距为 700*600mm,每排锚杆打设在两棚中间;顶部锚杆垂直顶板打设
帮底根锚杆与帮成65°夹角打入,其与均垂直顶板或巷帮打设,锚杆打设均采纳一根2350 中速药卷和一根 2340 快速药卷锚固,其中 2340
