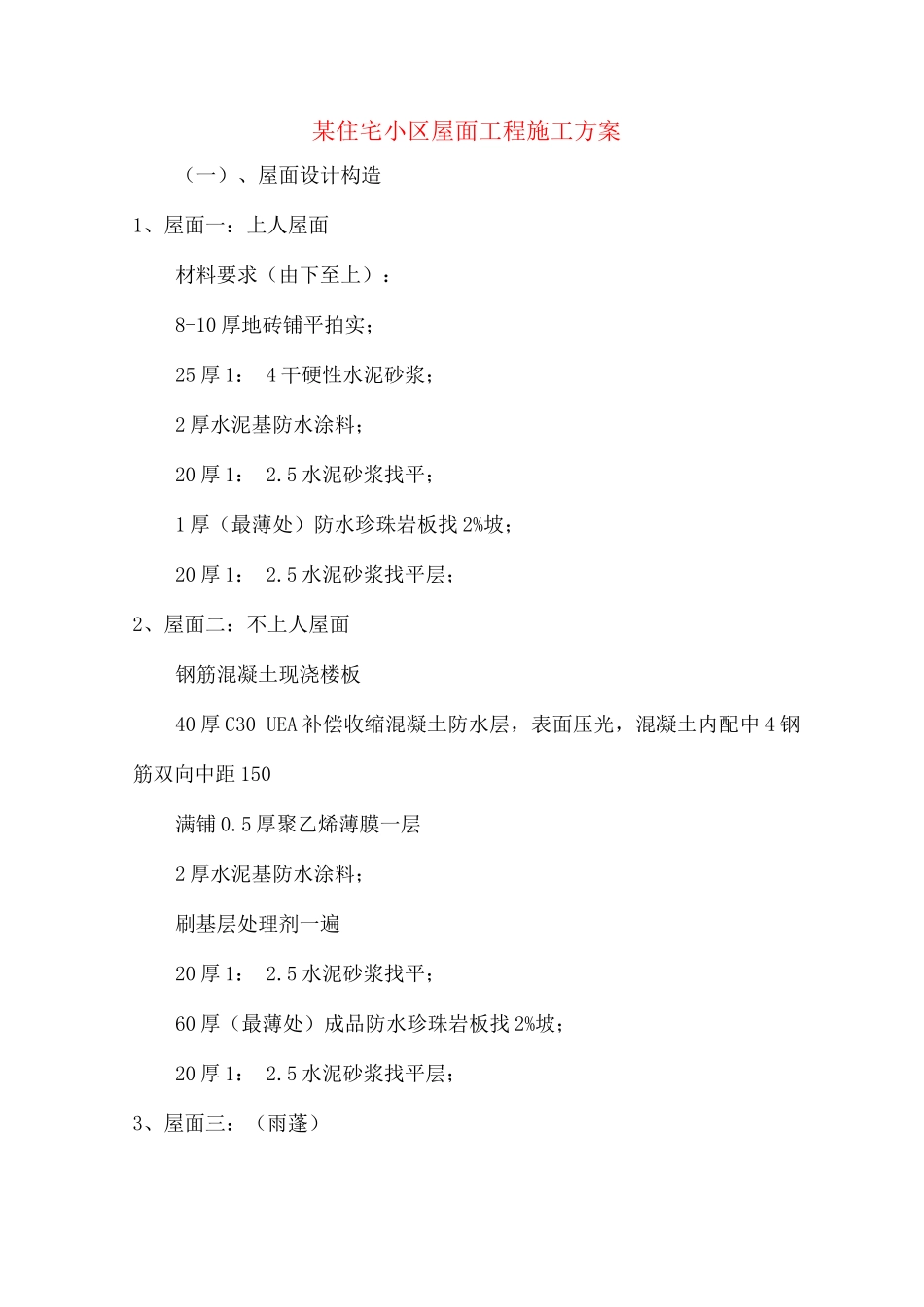

某住宅小区屋面工程施工方案(一)、屋面设计构造1、屋面一:上人屋面材料要求(由下至上):8-10 厚地砖铺平拍实;25 厚 1: 4 干硬性水泥砂浆;2 厚水泥基防水涂料;20 厚 1: 2
5 水泥砂浆找平;1 厚(最薄处)防水珍珠岩板找 2%坡;20 厚 1: 2
5 水泥砂浆找平层;2、屋面二:不上人屋面钢筋混凝土现浇楼板40 厚 C30 UEA 补偿收缩混凝土防水层,表面压光,混凝土内配中 4 钢筋双向中距 150满铺 0
5 厚聚乙烯薄膜一层2 厚水泥基防水涂料;刷基层处理剂一遍20 厚 1: 2
5 水泥砂浆找平;60 厚(最薄处)成品防水珍珠岩板找 2%坡;20 厚 1: 2
5 水泥砂浆找平层;3、屋面三:(雨蓬)25 厚(最薄处)1: 2 水泥砂浆加 3%防水粉,以陶粒混凝土找 1%坡,分两次表面压光
刷素水泥浆一道
钢筋混泥土屋面板,表面清扫洁净
4、屋面四:(种植屋面)35 厚 490 x 490,02 0 预 制 钢 筋 混 泥 土 板 ( ① 4 钢 筋 双 向 中 距150),1: 2 水泥砂浆填缝
M5 砂浆砌 120 x 12 0 砖三皮,双向中距 5 或顺排水方向砌一侧一平砖带,高 180 中距 5,砖带端部砌 240 x 120 砖三皮
4 厚 SBS 或 APP 改性沥青防水卷材刷基层处理剂一遍20 厚 1: 2
5 水泥砂浆找平层;20 厚(最薄处)1: 8 水泥珍珠岩找 2%坡干铺 120 厚水泥聚苯板或 150 厚水泥珍珠岩板1
5 厚三涂氯丁橡胶沥青防水涂料隔气层,沿墙高出保温层上表面 150mm20 厚 1: 2
5 水泥砂浆找平钢筋混泥土屋面板,表面清扫洁净(二)、施工方法1、基层处理:楼层结构完,找坡层施工前,应事先清理屋面上的钢筋模板、外露的钢筋头子及浮混凝土、垃圾
预埋落水头子,完成伸出屋面的所有管道,各种出气管道预留
