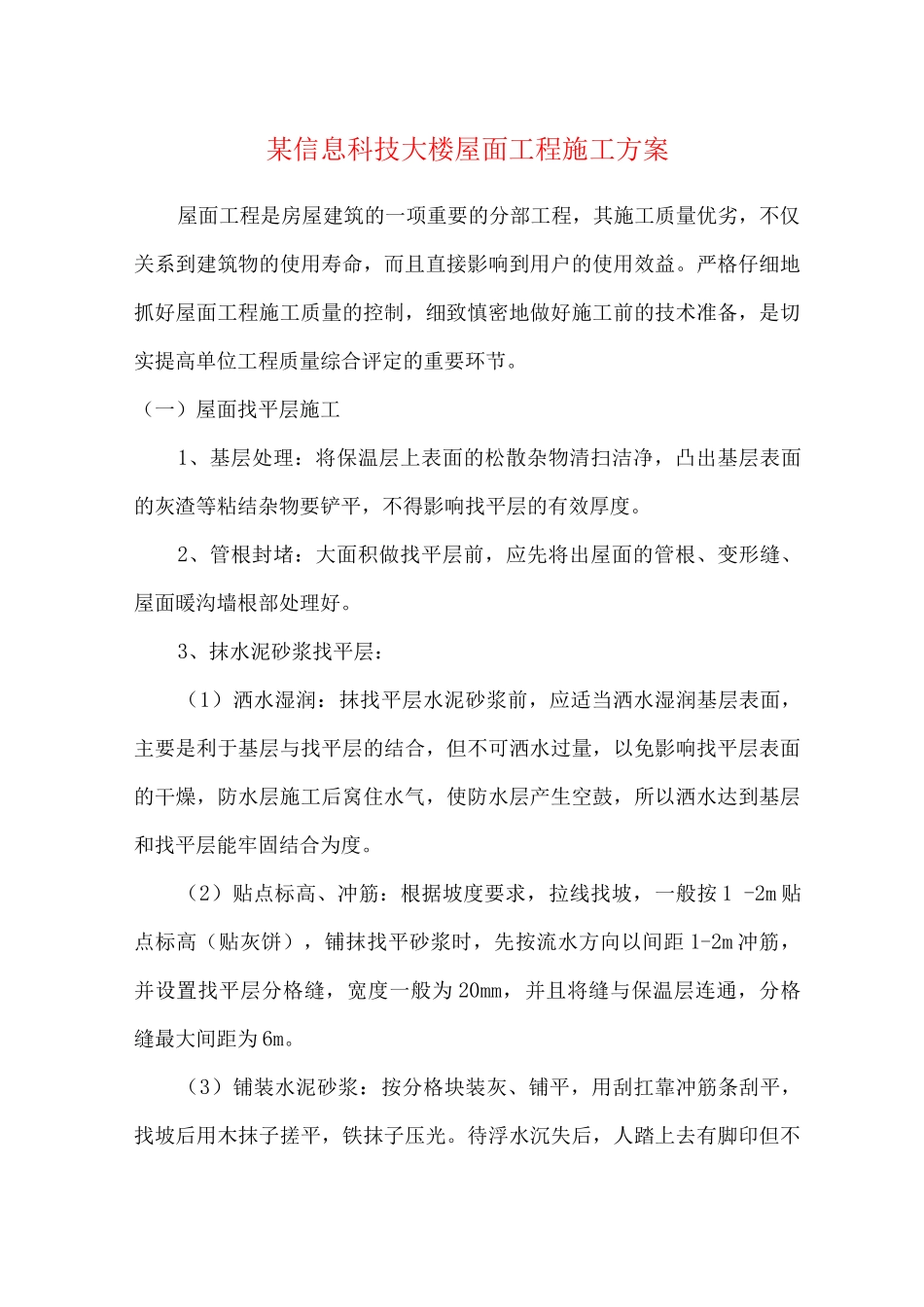

某信息科技大楼屋面工程施工方案屋面工程是房屋建筑的一项重要的分部工程,其施工质量优劣,不仅关系到建筑物的使用寿命,而且直接影响到用户的使用效益
严格仔细地抓好屋面工程施工质量的控制,细致慎密地做好施工前的技术准备,是切实提高单位工程质量综合评定的重要环节
(一)屋面找平层施工1、基层处理:将保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
2、管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
3、抹水泥砂浆找平层:(1)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓,所以洒水达到基层和找平层能牢固结合为度
(2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按 1 -2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 1-2m 冲筋,并设置找平层分格缝,宽度一般为 20mm,并且将缝与保温层连通,分格缝最大间距为 6m
(3)铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活

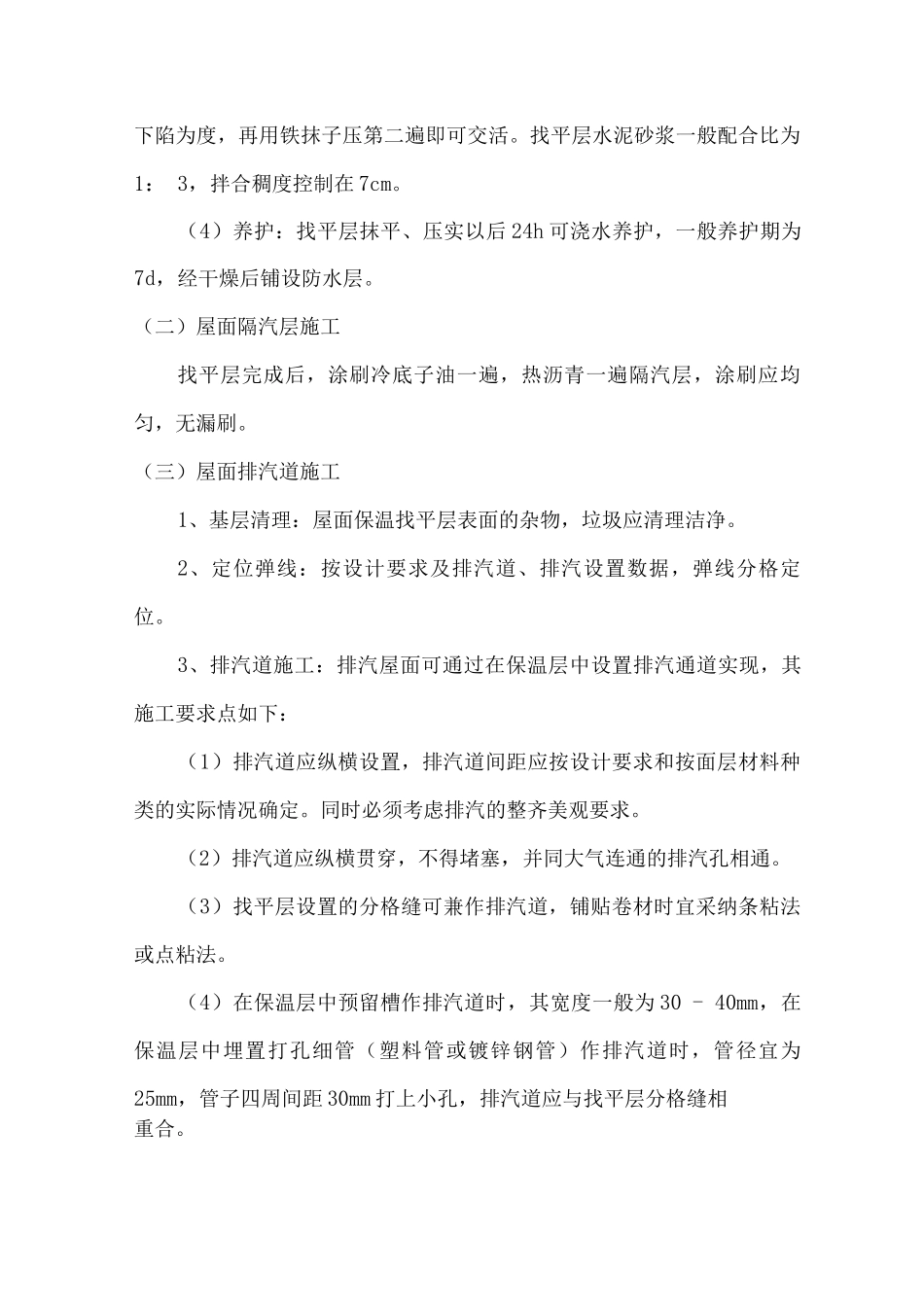

找平层水泥砂浆一般配合比为1: 3,拌合稠度控制在 7cm
(4)养护:找平层抹平、压实以后 24h 可浇水养护,一般养护期为7d,经干燥后铺设防水层
(二)屋面隔汽层施工找平层完成后,涂刷冷底子油一遍,热沥青一遍隔汽层,涂刷应均匀,无漏刷
(三)屋面排汽道施工1、基层清理:屋面保温找平层表面的杂物,垃圾应清理洁净
2、定位弹线:按设计要求及排汽道、排汽设置数据,弹线分格定位

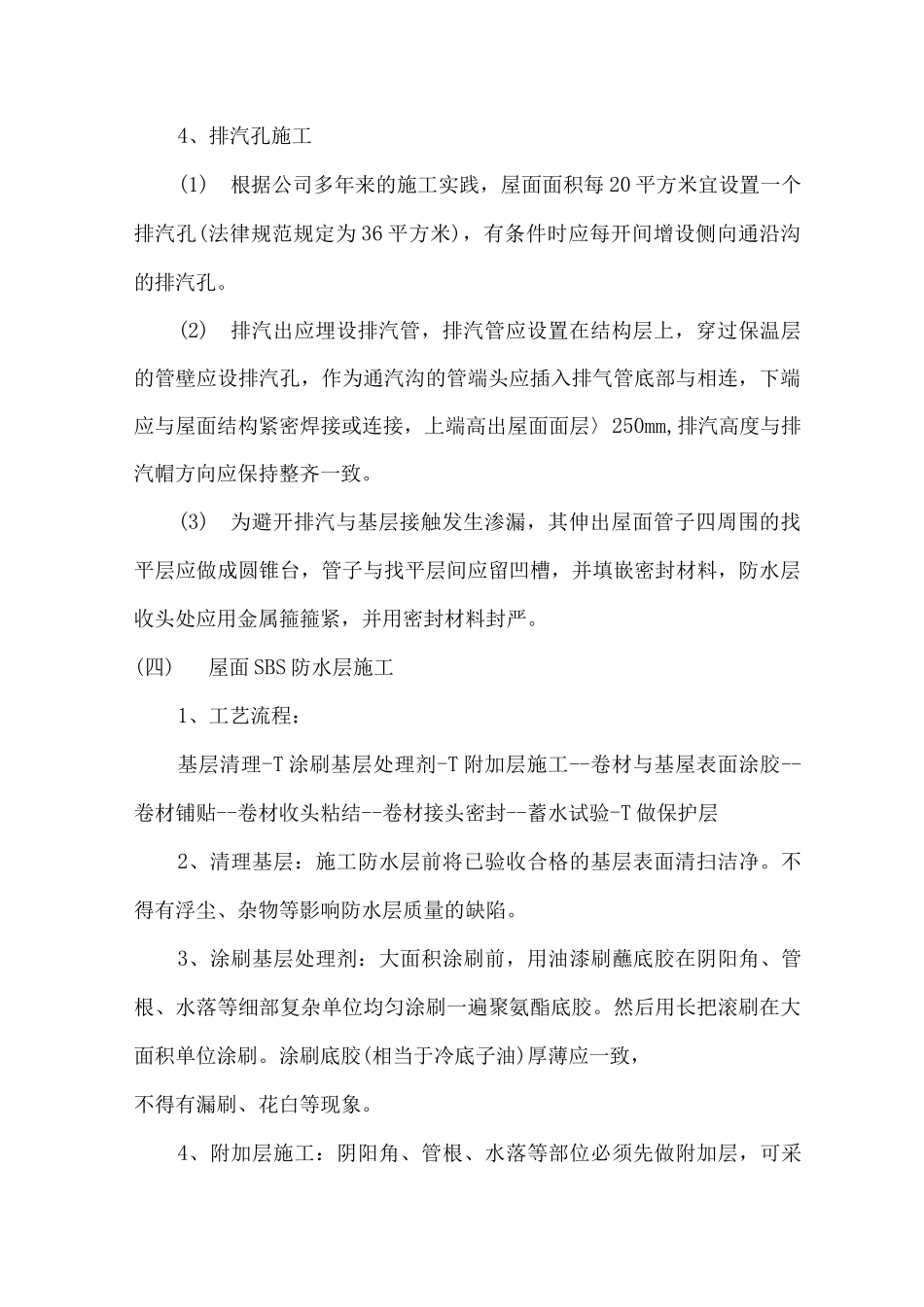

3、排汽道施工:排汽屋面可通过在保温层中设置排汽通道实现,其施工要求点如下:(1)排汽道应纵横设置,排汽道间距应按设计要求和按面层
